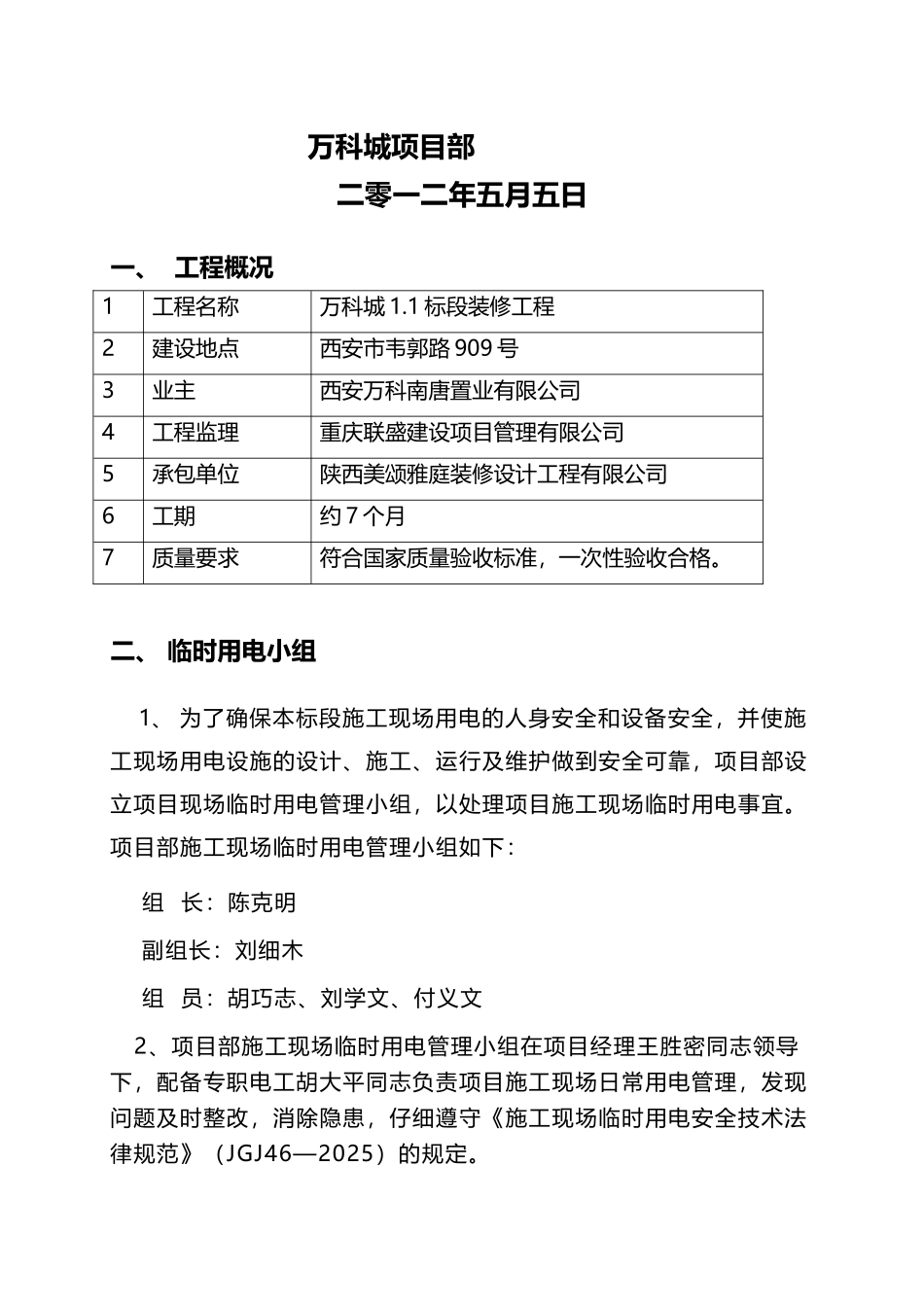

建筑装饰工程临时用电专项方案(11 页)Good is good, but better carries it.精益求精,善益求善。万科城项目 临时用电专项方案 编制人: 审核人: 陕西美颂雅庭装修设计工程有限公司 万科城项目部二零一二年五月五日一、 工程概况1工程名称万科城 1.1 标段装修工程2建设地点西安市韦郭路 909 号3业主西安万科南唐置业有限公司4工程监理重庆联盛建设项目管理有限公司5承包单位陕西美颂雅庭装修设计工程有限公司6工期约 7 个月7质量要求符合国家质量验收标准,一次性验收合格。二、 临时用电小组 1、 为了确保本标段施工现场用电的人身安全和设备安全,并使施工现场用电设施的设计、施工、运行及维护做到安全可靠,项目部设立项目现场临时用电管理小组,以处理项目施工现场临时用电事宜。项目部施工现场临时用电管理小组如下: 组 长:陈克明 副组长:刘细木 组 员:胡巧志、刘学文、付义文 2、项目部施工现场临时用电管理小组在项目经理王胜密同志领导下,配备专职电工胡大平同志负责项目施工现场日常用电管理,发现问题及时整改,消除隐患,仔细遵守《施工现场临时用电安全技术法律规范》(JGJ46—2025)的规定。3、临时用电小组成员职责:(1)组长职责:负责施工现场临时用电的管理职责(2)副组长职责:负责临时用电的监督检查,并对发现的问题督促临时电工及时整改(3)组员职责:负责现场临时用电的架设及每日的巡视检查维护,对发现的问题及时处理三、编制依据1、本工程用电主要机械用电量:主要机具有:手电转、空气压缩机、角向磨光机、砂轮切割机、冲击钻、台钻、空气压缩机、吸尘机等,详《施工机械器具需用量计划》。序号机械或设备名称型号规格额定功率单位数量备注2空气压缩机W-0.8/103台65砂轮切割机J3S-SW4002.2台36手提切割机JG 4000.4台157磨光机BEMO0.67台148手电钻BEMO0.7台209电动螺丝枪日本牧田1.11台1510白炙灯0.2只8011碘钨灯1台2012泛光灯3台2 2、施工临时照明:施工现场临时用电线路采纳 TN-S 系统三相五线制,树干式供电.3、技术法律规范: 《施工现场临时用电安全技术法律规范》JGJ46-2025、J405-2025 《建筑电气工程施工质量验收法律规范》GB50303-2025(一) 施工用电系统设立我司施工部位主要为一层至三十二层室内精装修,施工用电由总包总配电房引出,现场采纳 TN-S 三相四线制接零保护系统的供电方式。我司在一层布置一总配电箱,预布置每隔三层布置四个电箱均匀分布。(二)...
