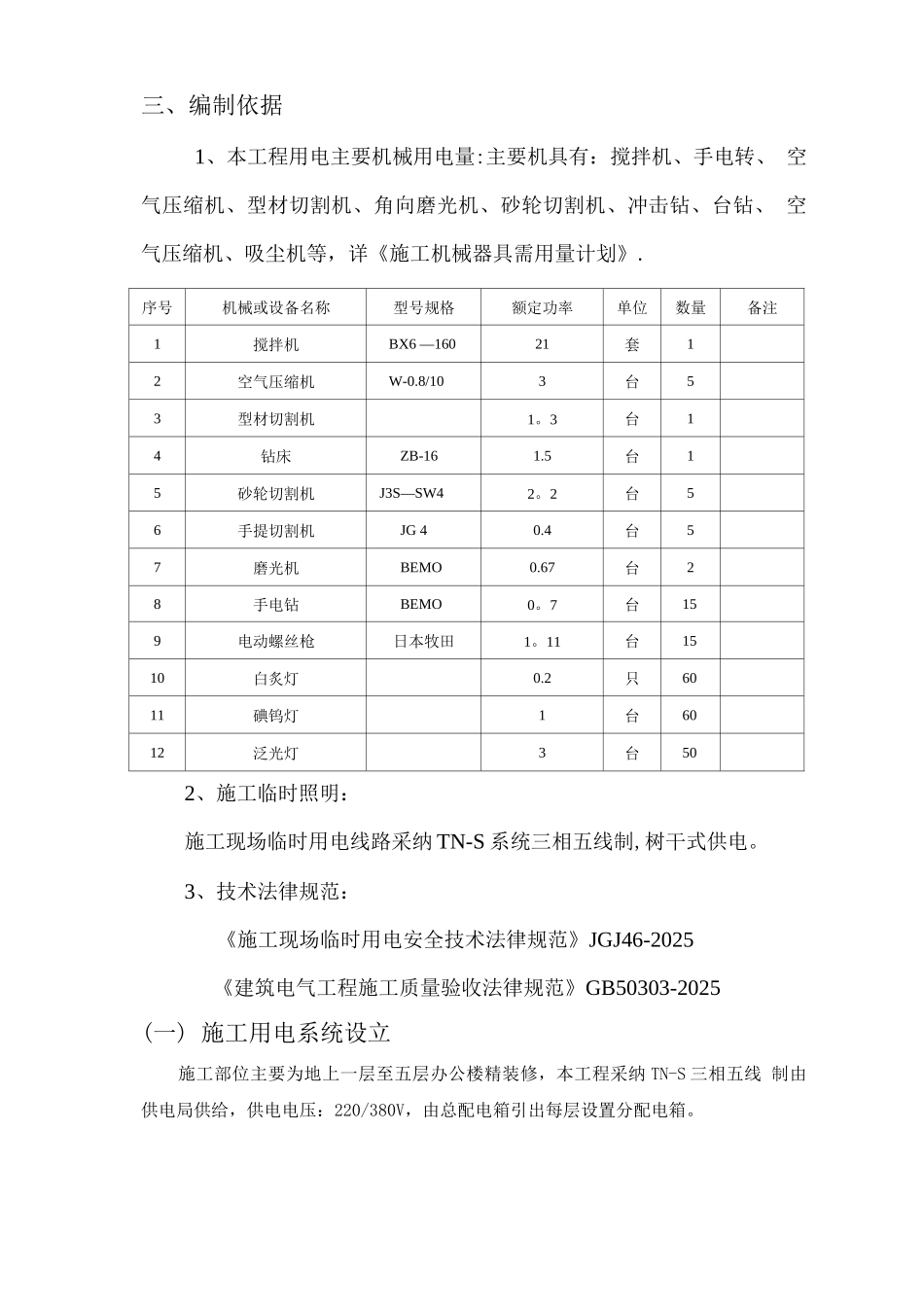

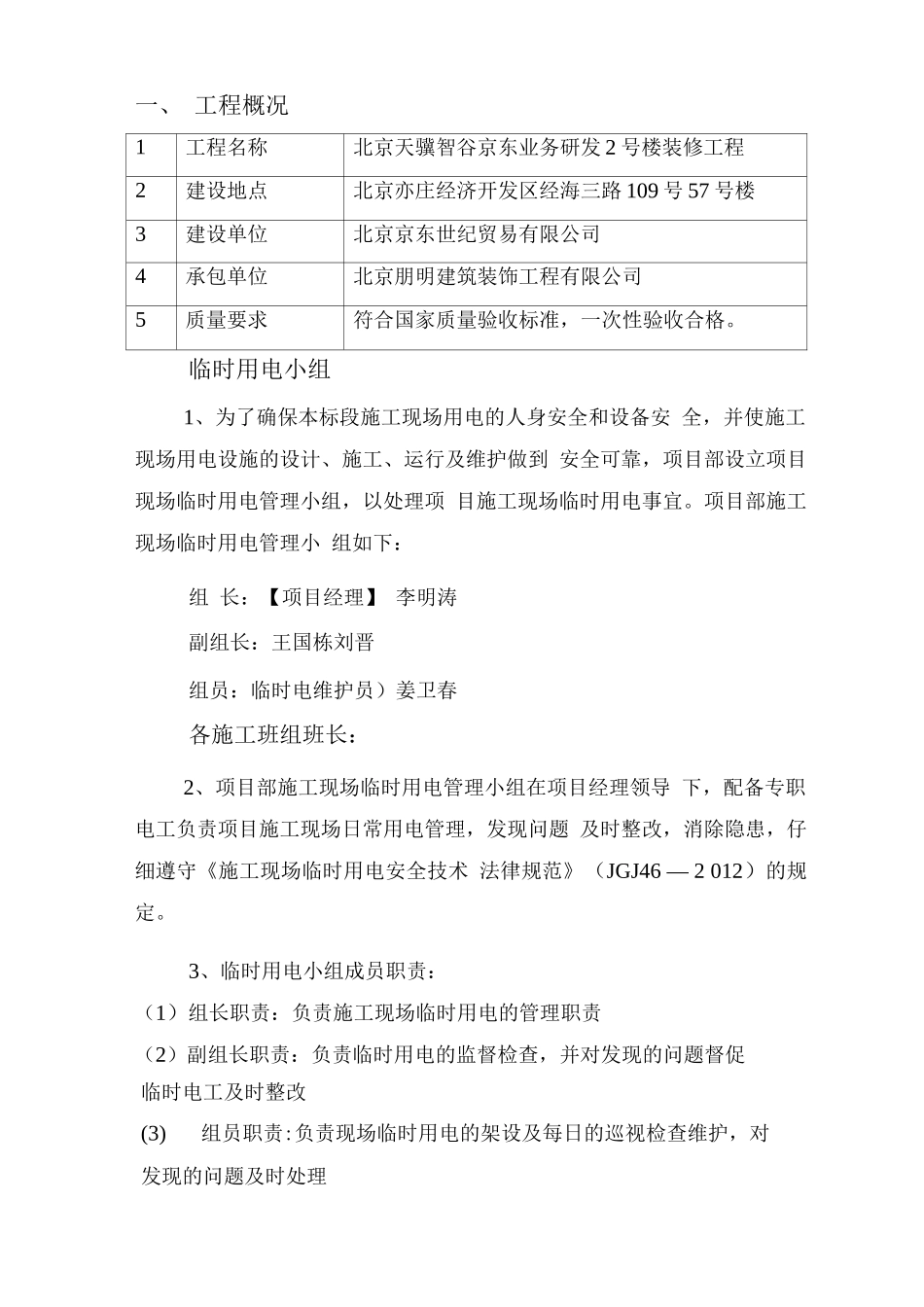

天骥智谷京东业务研发2 号楼装修工程临时用电专项方案编制人:李明涛审核人:田亚明北京朋明建筑装饰工程有限公司2025 年 10 月 9 日一、 工程概况1工程名称北京天骥智谷京东业务研发 2 号楼装修工程2建设地点北京亦庄经济开发区经海三路 109 号 57 号楼3建设单位北京京东世纪贸易有限公司4承包单位北京朋明建筑装饰工程有限公司5质量要求符合国家质量验收标准,一次性验收合格。临时用电小组1、为了确保本标段施工现场用电的人身安全和设备安 全,并使施工现场用电设施的设计、施工、运行及维护做到 安全可靠,项目部设立项目现场临时用电管理小组,以处理项 目施工现场临时用电事宜。项目部施工现场临时用电管理小 组如下:组 长:【项目经理】 李明涛副组长:王国栋刘晋组员:临时电维护员)姜卫春各施工班组班长:2、项目部施工现场临时用电管理小组在项目经理领导 下,配备专职电工负责项目施工现场日常用电管理,发现问题 及时整改,消除隐患,仔细遵守《施工现场临时用电安全技术 法律规范》(JGJ46 — 2 012)的规定。3、临时用电小组成员职责:(1)组长职责:负责施工现场临时用电的管理职责(2)副组长职责:负责临时用电的监督检查,并对发现的问题督促临时电工及时整改(3)组员职责:负责现场临时用电的架设及每日的巡视检查维护,对发现的问题及时处理三、编制依据1、本工程用电主要机械用电量:主要机具有:搅拌机、手电转、 空气压缩机、型材切割机、角向磨光机、砂轮切割机、冲击钻、台钻、 空气压缩机、吸尘机等,详《施工机械器具需用量计划》.序号机械或设备名称型号规格额定功率单位数量备注1搅拌机BX6 —16021套12空气压缩机W-0.8/103台53型材切割机1。3台14钻床ZB-161.5台15砂轮切割机J3S—SW42。2台56手提切割机JG 40.4台57磨光机BEMO0.67台28手电钻BEMO0。7台159电动螺丝枪日本牧田1。11台1510白炙灯0.2只6011碘钨灯1台6012泛光灯3台502、施工临时照明:施工现场临时用电线路采纳 TN-S 系统三相五线制,树干式供电。3、技术法律规范:《施工现场临时用电安全技术法律规范》JGJ46-2025《建筑电气工程施工质量验收法律规范》GB50303-2025(一) 施工用电系统设立施工部位主要为地上一层至五层办公楼精装修,本工程采纳 TN-S 三相五线 制由供电局供给,供电电压:220/380V,由总配电箱引出每层设置分配电箱。(二) 负荷计算P=1.1 (K1EP1+K2EP2)注:P:表示总用电量;P1:表示全部动力施工用电...
