(二)建筑装修装饰施工方案2
1编制依据 《建筑装饰装修工程质量验收法律规范》 GB50210-2025 《住宅装饰装修工程施工法律规范》 GB50327-2001 《建筑工程施工质量评价标准》 GB/T 50375-2025 《筑节能工程施工质量验收法律规范》 GB501411-2025 《建筑地面工程施工质量验收法律规范》GB 50209-2025 《屋面工程质量验收法律规范》GB 50207-2025 《砌体结构工程施工质量验收法律规范》GB50203-2025 《建筑内部装修防火施工及验收法律规范》GB50354-20252
2工程概况本项目建筑工程主要包括:主要包括:设备维修间及作业管理室、钻具清洗车间及维修工棚、空压机房及库房、地坪、道路、绿化等
设备维修间建筑面积约为 1453;作业管理室建筑面积约为㎡1653(四层);钻具车间及工棚㎡总建筑面积约为 7586;库房建筑面积约为㎡231
㎡其中设备维修间及作业管理室,高 14
7m,长 89m,宽 21m,其中设备维修间为混凝土排架结构,作业管理室为框架结构
钻具车间及工棚,高 11
9m,长 88
8m,宽 78m,为混凝土排架结构,其中内部夹层面积为 202m²框架结构
工具基地地坪建筑面积 9493

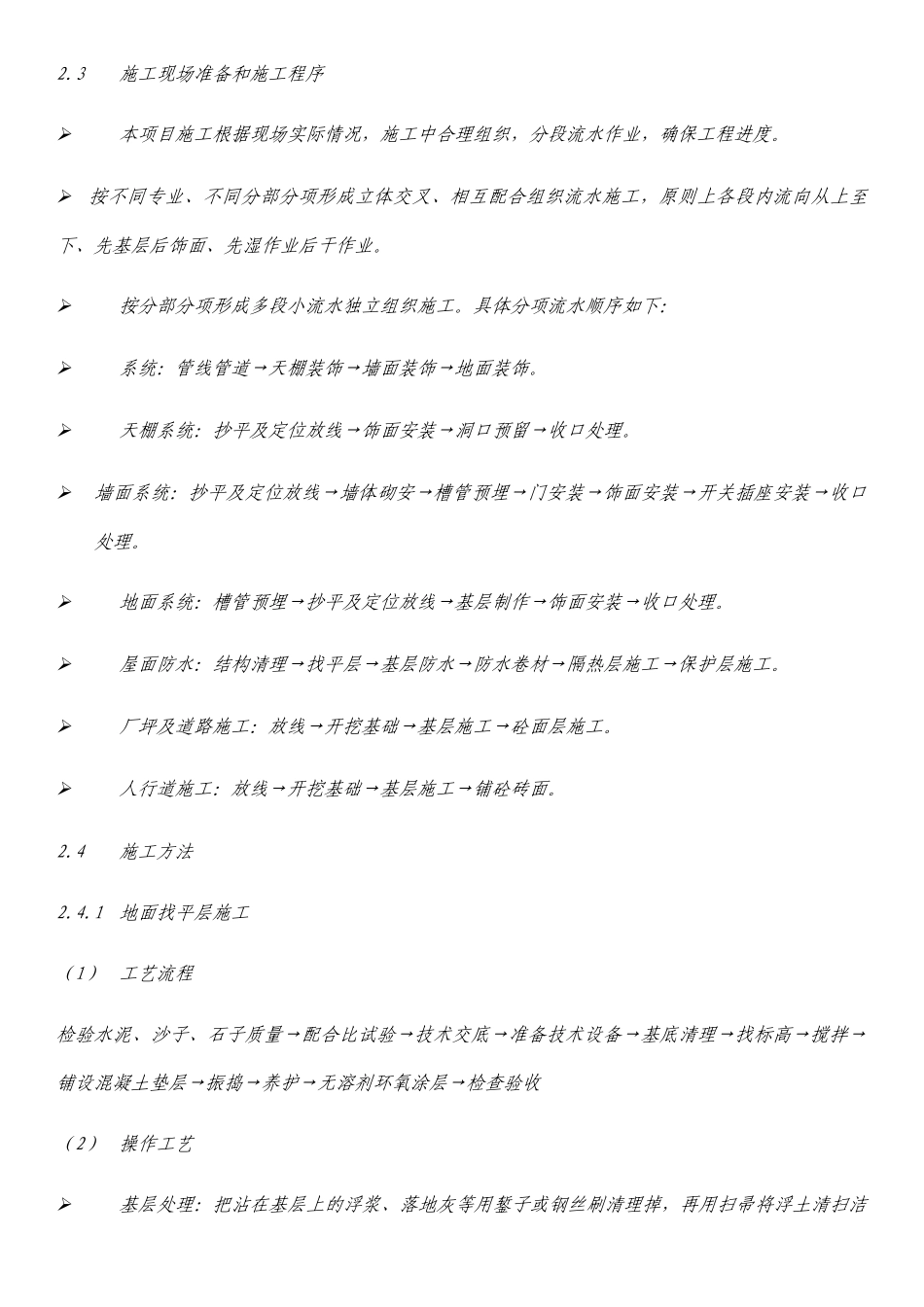

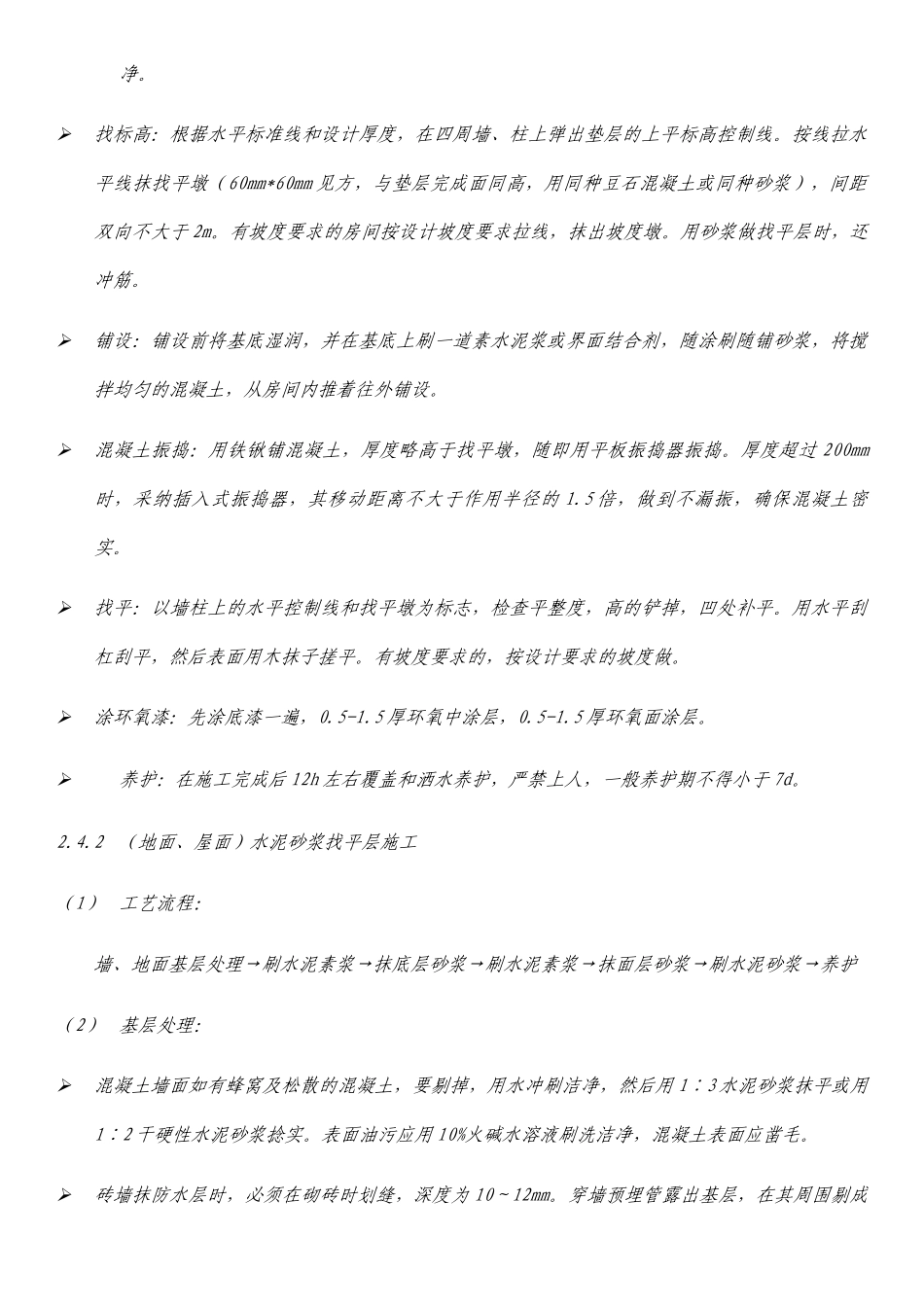

3施工现场准备和施工程序本项目施工根据现场实际情况,施工中合理组织,分段流水作业,确保工程进度
按不同专业、不同分部分项形成立体交叉、相互配合组织流水施工,原则上各段内流向从上至下、先基层后饰面、先湿作业后干作业
按分部分项形成多段小流水独立组织施工
具体分项流水顺序如下:系统:管线管道→天棚装饰→墙面装饰→地面装饰
天棚系统:抄平及定位放线→饰面安装→洞口预留→收口处理
墙面系统:抄平及定位放线→墙体砌安→槽管预埋→门安装→饰面安装→开关插座安装→收口处
