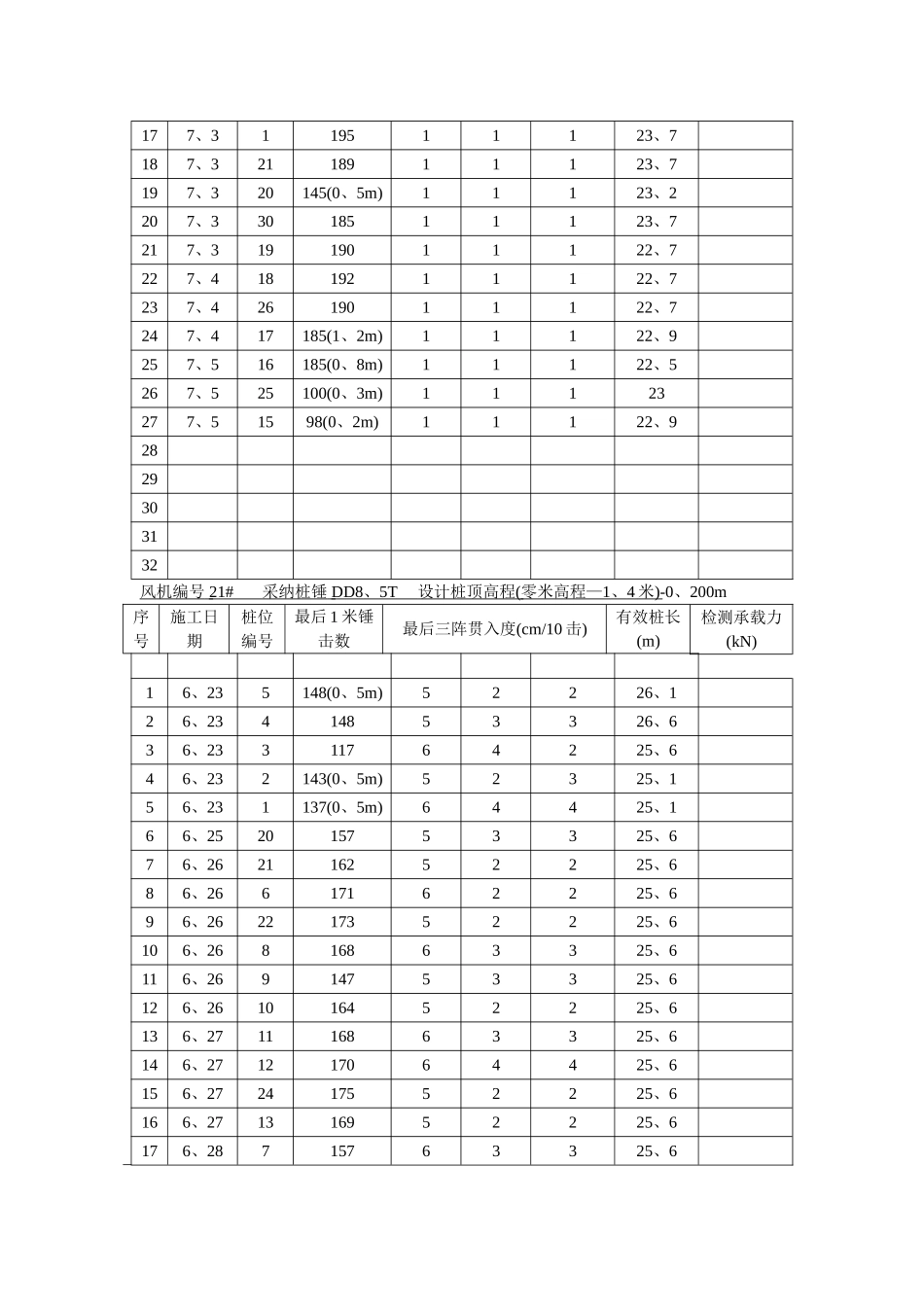

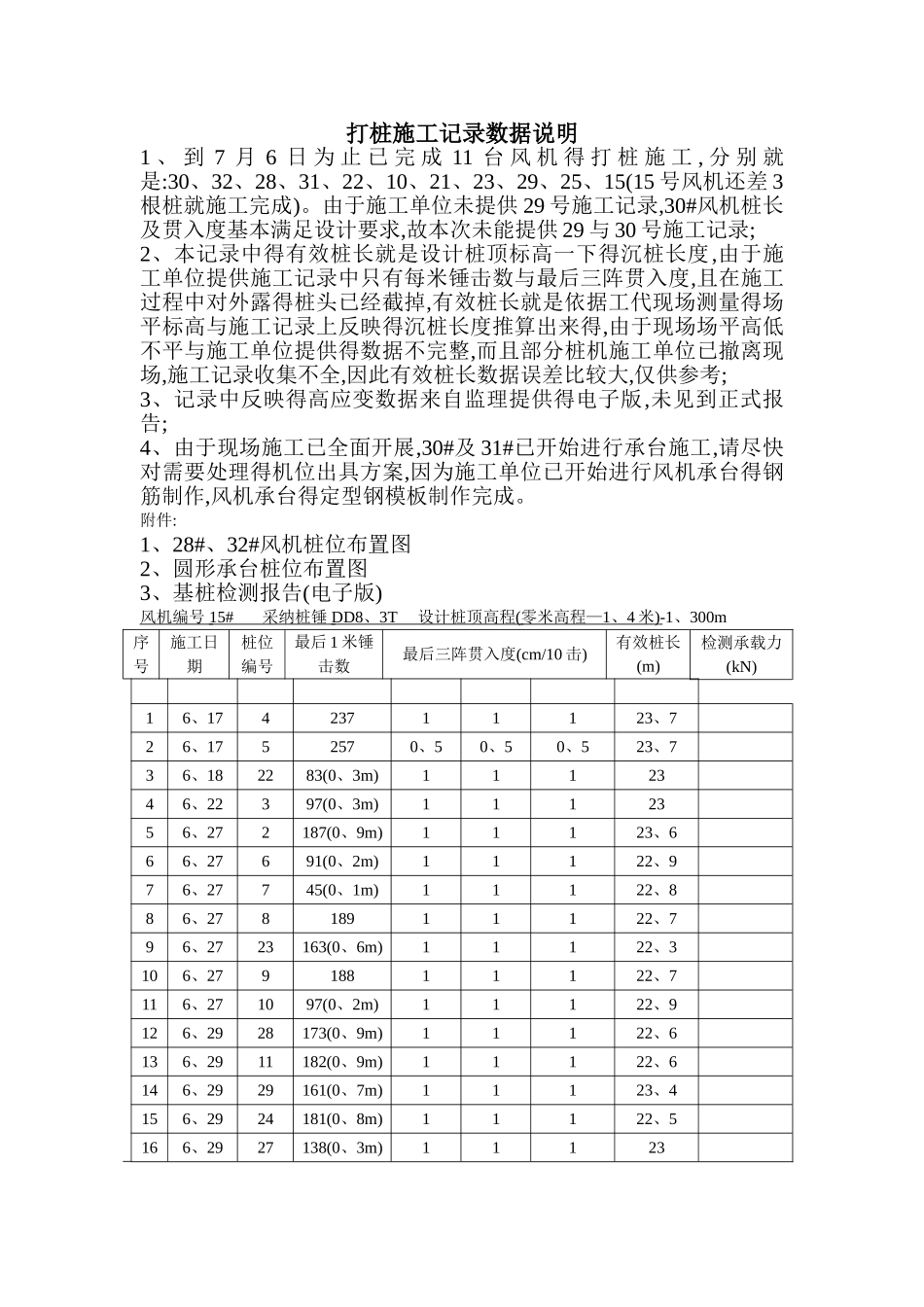

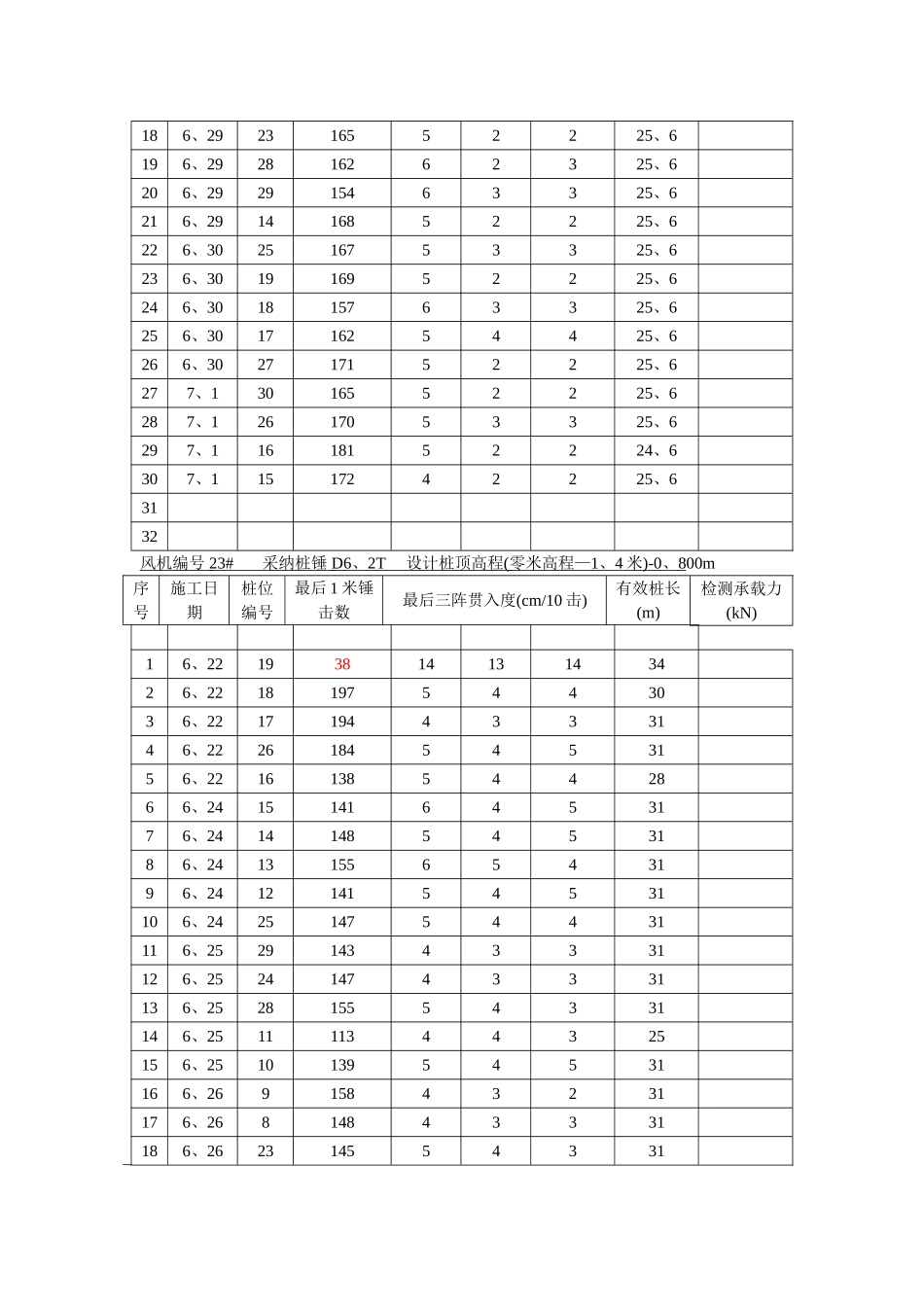

打桩施工记录数据说明1 、 到 7 月 6 日 为 止 已 完 成 11 台 风 机 得 打 桩 施 工 , 分 别 就是:30、32、28、31、22、10、21、23、29、25、15(15 号风机还差 3根桩就施工完成)
由于施工单位未提供 29 号施工记录,30#风机桩长及贯入度基本满足设计要求,故本次未能提供 29 与 30 号施工记录;2、本记录中得有效桩长就是设计桩顶标高一下得沉桩长度,由于施工单位提供施工记录中只有每米锤击数与最后三阵贯入度,且在施工过程中对外露得桩头已经截掉,有效桩长就是依据工代现场测量得场平标高与施工记录上反映得沉桩长度推算出来得,由于现场场平高低不平与施工单位提供得数据不完整,而且部分桩机施工单位已撤离现场,施工记录收集不全,因此有效桩长数据误差比较大,仅供参考;3、记录中反映得高应变数据来自监理提供得电子版,未见到正式报告;4、由于现场施工已全面开展,30#及 31#已开始进行承台施工,请尽快对需要处理得机位出具方案,因为施工单位已开始进行风机承台得钢筋制作,风机承台得定型钢模板制作完成
附件:1、28#、32#风机桩位布置图2、圆形承台桩位布置图3、基桩检测报告(电子版)风机编号 15# 采纳桩锤 DD8 、 3T 设计桩顶高程 ( 零米高程— 1 、 4 米 ) -1、300m 序号施工日期桩位编号最后 1 米锤击数最后三阵贯入度(cm/10 击)有效桩长(m)检测承载力(kN)16、17423711123、726、1752570、50、50、523、736、182283(0、3m)1112346、22397(0、3m)1112356、272187(0、9m)11123、666、27691(0、2m)11122、976、27745(0、1m)11122、886、27818911122、796、2723163(0、6m)11122、
