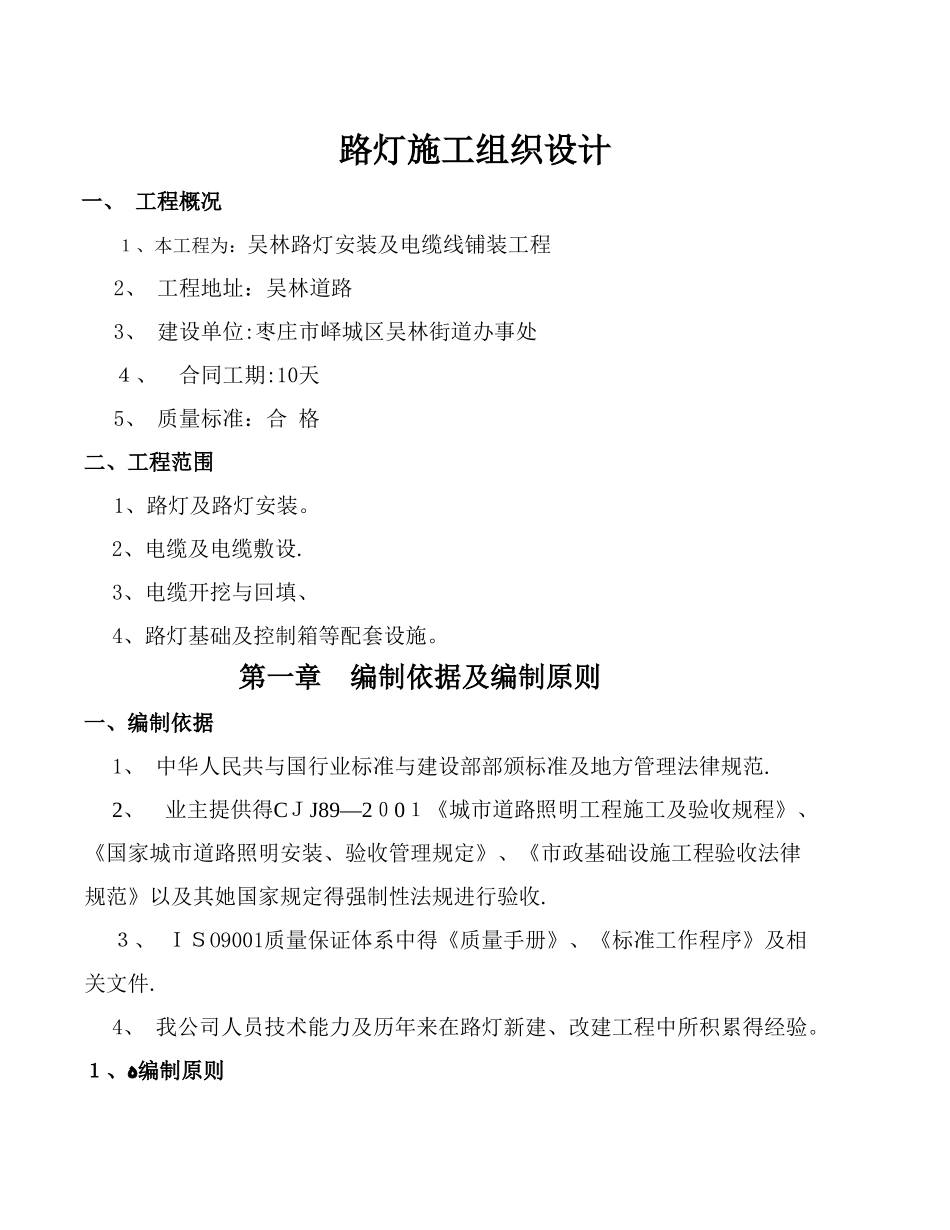

路灯施工组织设计一、 工程概况1、本工程为:吴林路灯安装及电缆线铺装工程2、 工程地址:吴林道路3、 建设单位:枣庄市峄城区吴林街道办事处4、 合同工期:10天5、 质量标准:合 格二、工程范围1、路灯及路灯安装
2、电缆及电缆敷设
3、电缆开挖与回填、4、路灯基础及控制箱等配套设施
第一章 编制依据及编制原则一、编制依据1、 中华人民共与国行业标准与建设部部颁标准及地方管理法律规范
2、 业主提供得CJJ89—2001《城市道路照明工程施工及验收规程》、《国家城市道路照明安装、验收管理规定》、《市政基础设施工程验收法律规范》以及其她国家规定得强制性法规进行验收
3、 ISO9001质量保证体系中得《质量手册》、《标准工作程序》及相关文件
4、 我公司人员技术能力及历年来在路灯新建、改建工程中所积累得经验
1、ﻩ编制原则1、 在充分理解招标文件得基础上,以设计文件及有关法律规范为依据,紧密结合现场实际情况,编制经济科学切实可行得施工部署、施工方案、施工方法
2、 明确质量目标,施工中采纳先进技术与设备,严格管理,保证措施完善,确保工程质量达到优良
3、 安全目标明确,安全措施可靠,制度完善,确保施工安全
4、 工期目标明确,合理高效安排施工进度,科学划分施工区段,协调统一,确保工期顺利实现
5、 施工中做到保护环境、文物,整个施工场地达到文明施工施工场地标准
6、 遵守招标文件各项条款要求,全面响应招标文件,认真贯彻业主及其授权人或代表得指示、指令与要求
7、 坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求就是相结合
坚持实施全员、全方位、全过程得严密监控,科学管理得原则
第二章 主要工序关键环节技术措施一、工序流程:施工中采纳以下流程:管线(电缆)敷设 → 绝缘测试 → 路灯(灯具)安装→电气设备安装 → 实验、调试 → 自检 → 竣工验收→交付使用
