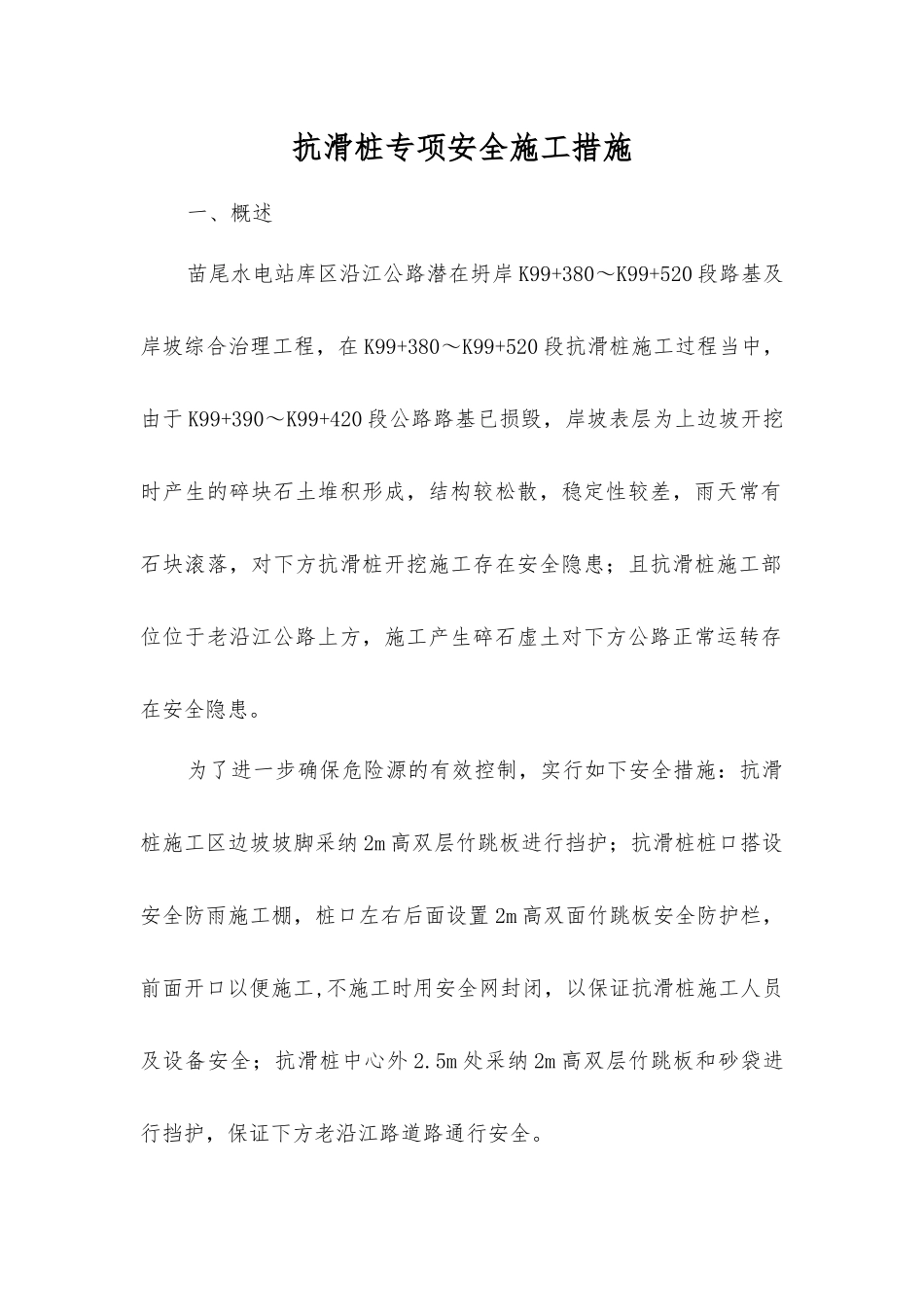

抗滑桩专项安全施工措施一、概述苗尾水电站库区沿江公路潜在坍岸 K99+380~K99+520 段路基及岸坡综合治理工程,在 K99+380~K99+520 段抗滑桩施工过程当中,由于 K99+390~K99+420 段公路路基已损毁,岸坡表层为上边坡开挖时产生的碎块石土堆积形成,结构较松散,稳定性较差,雨天常有石块滚落,对下方抗滑桩开挖施工存在安全隐患;且抗滑桩施工部位位于老沿江公路上方,施工产生碎石虚土对下方公路正常运转存在安全隐患
为了进一步确保危险源的有效控制,实行如下安全措施:抗滑桩施工区边坡坡脚采纳 2m 高双层竹跳板进行挡护;抗滑桩桩口搭设安全防雨施工棚,桩口左右后面设置 2m 高双面竹跳板安全防护栏,前面开口以便施工,不施工时用安全网封闭,以保证抗滑桩施工人员及设备安全;抗滑桩中心外 2
5m 处采纳 2m 高双层竹跳板和砂袋进行挡护,保证下方老沿江路道路通行安全
主要工程量工程量表序号项目名称单位数量备注1竹跳板㎡14002φ48 钢管t103防雨布㎡4004砂袋袋35005钢筋t2Φ25,L=1
5m估算工程量(实际工程量以现场监理验收为准)抗滑桩安全施工措施(一)抗滑桩桩口安全防护措施1、抗滑桩桩口搭设安全防雨施工棚,施工棚采纳 4m 长 φ48 钢管做为立柱,在横、纵向间距为 2
5m、3m 的搭设区设置等长度的扫地杆,四角各打一根 L=1
5m,Φ25 的锚杆,外露 0
5m 与立柱焊接,以保证施工棚的整体稳定性;施工棚顶部搭设竹跳板及防雨布进行布置,顶部纵向杆以 30cm 的相对高差固定于立柱,以确保排水流畅;详见附图 1;抗滑桩桩口用 2m 高双面竹跳板围挡,桩口前面作为出渣口不进行围挡,只设置高 20cm 的挡渣栏杆,在不施工时用安全网封闭
2、挖孔前先对孔口进行 C25 混凝土锁孔施工,高于地面 30cm,防止孔口松动掉块、杂物落入孔内伤人,
