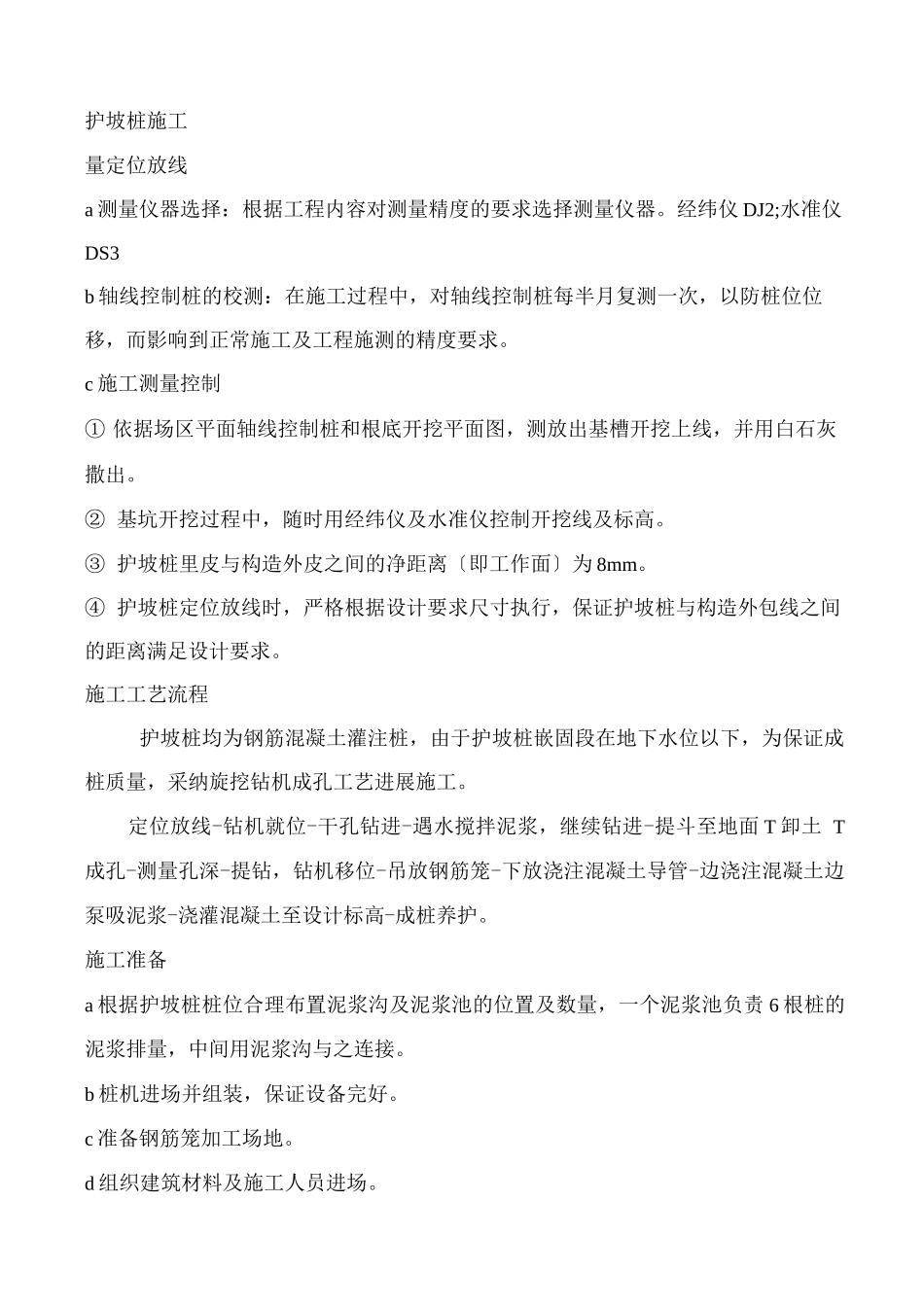

护坡桩施工量定位放线a 测量仪器选择:根据工程内容对测量精度的要求选择测量仪器
经纬仪 DJ2;水准仪DS3b 轴线控制桩的校测:在施工过程中,对轴线控制桩每半月复测一次,以防桩位位移,而影响到正常施工及工程施测的精度要求
c 施工测量控制① 依据场区平面轴线控制桩和根底开挖平面图,测放出基槽开挖上线,并用白石灰撒出
② 基坑开挖过程中,随时用经纬仪及水准仪控制开挖线及标高
③ 护坡桩里皮与构造外皮之间的净距离〔即工作面〕为 8mm
④ 护坡桩定位放线时,严格根据设计要求尺寸执行,保证护坡桩与构造外包线之间的距离满足设计要求
施工工艺流程护坡桩均为钢筋混凝土灌注桩,由于护坡桩嵌固段在地下水位以下,为保证成桩质量,采纳旋挖钻机成孔工艺进展施工
定位放线-钻机就位-干孔钻进-遇水搅拌泥浆,继续钻进-提斗至地面 T 卸土 T成孔-测量孔深-提钻,钻机移位-吊放钢筋笼-下放浇注混凝土导管-边浇注混凝土边泵吸泥浆-浇灌混凝土至设计标高-成桩养护
施工准备a 根据护坡桩桩位合理布置泥浆沟及泥浆池的位置及数量,一个泥浆池负责 6 根桩的泥浆排量,中间用泥浆沟与之连接
b 桩机进场并组装,保证设备完好
c 准备钢筋笼加工场地
d 组织建筑材料及施工人员进场

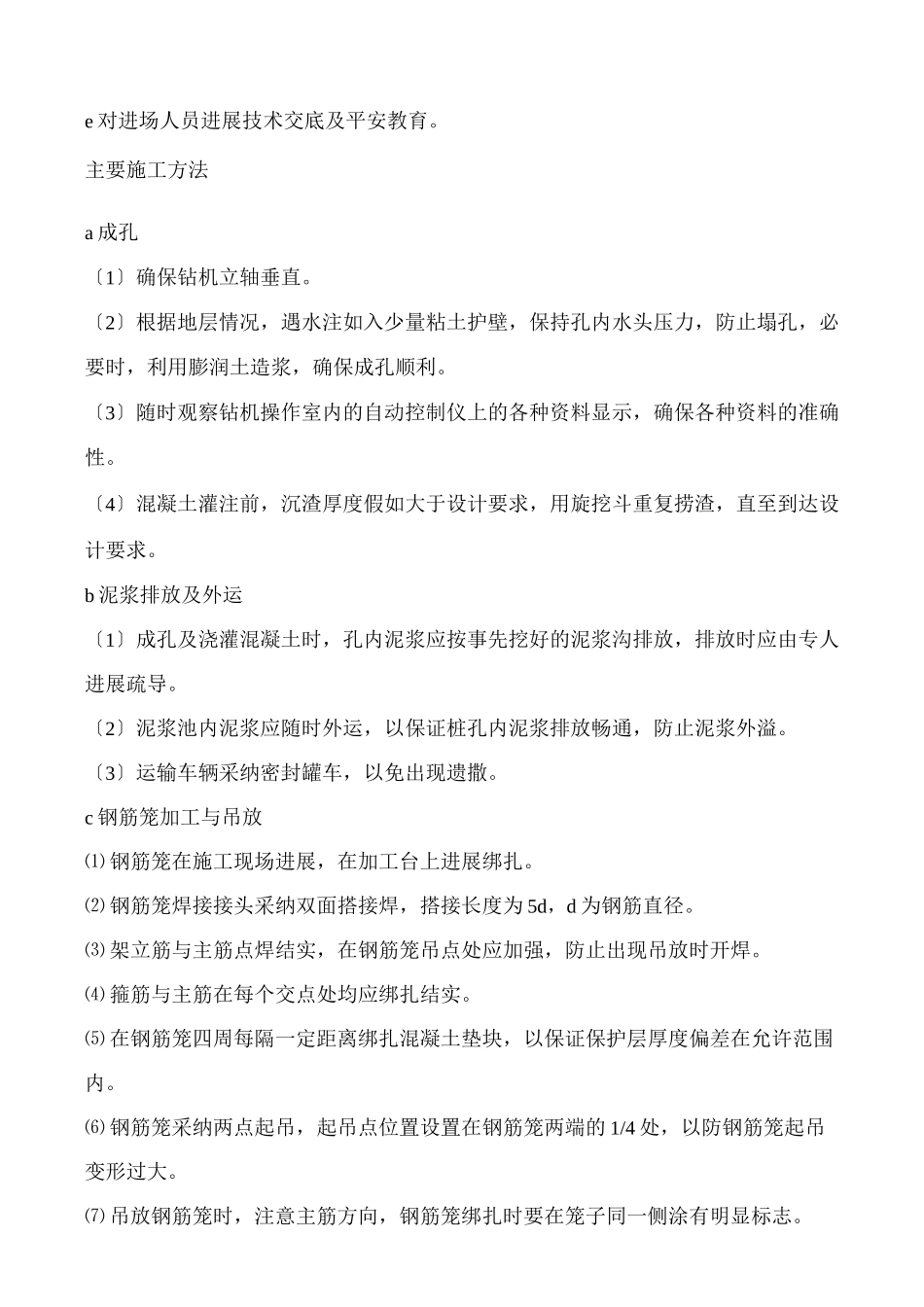

e 对进场人员进展技术交底及平安教育
主要施工方法a 成孔〔1〕确保钻机立轴垂直
〔2〕根据地层情况,遇水注如入少量粘土护壁,保持孔内水头压力,防止塌孔,必要时,利用膨润土造浆,确保成孔顺利
〔3〕随时观察钻机操作室内的自动控制仪上的各种资料显示,确保各种资料的准确性
〔4〕混凝土灌注前,沉渣厚度假如大于设计要求,用旋挖斗重复捞渣,直至到达设计要求
b 泥浆排放及外运〔1〕成孔及浇灌混凝土时,孔内泥浆应按事先挖好的泥浆沟排放,排放时应由专人进展疏导
〔2〕泥浆池内泥浆应随时外运,以保证桩孔内泥浆排放畅通,防止泥浆外溢
〔3〕运输车辆采纳
