拆除井下三四层吊盘安装抓岩机安全技术措施一、工程概况 (一) 概述123 井筒工程由我单位施工,目前井筒内水已经排干,吊盘已经落到井筒底部
四层吊盘的位置约为-643m,为了以后的施工做准备,现需要将三四层吊盘拆除,在二层吊盘重新安装中心回转
为了进一步确保施工安全、有效、高效的进行,特编制本措施
(二) 主要设备、材料技术特征及工程量1、吊盘的技术特性 三层和四层吊盘的直径全部为 7150mm,采纳工字钢和花纹钢板组合焊接而成
2、中心回转的技术特性 (1)抓斗容积:0
4m3, (2)抓斗直径:闭合时直径 1296mm,打开时直径 1965mm
(3)技术生产率:30m3/h
(4)外型尺寸:900mm×800mm×6350mm
(5)总质量为:7577Kg
二、编制依据 本安全技术措施根据红庆河风井施工组织设计资料、红庆河风井一期安装设计图纸和 2025 版《煤矿安全规程》、《操作章程》、《煤矿安装工程质量检验评定标准》MT2025-05 版

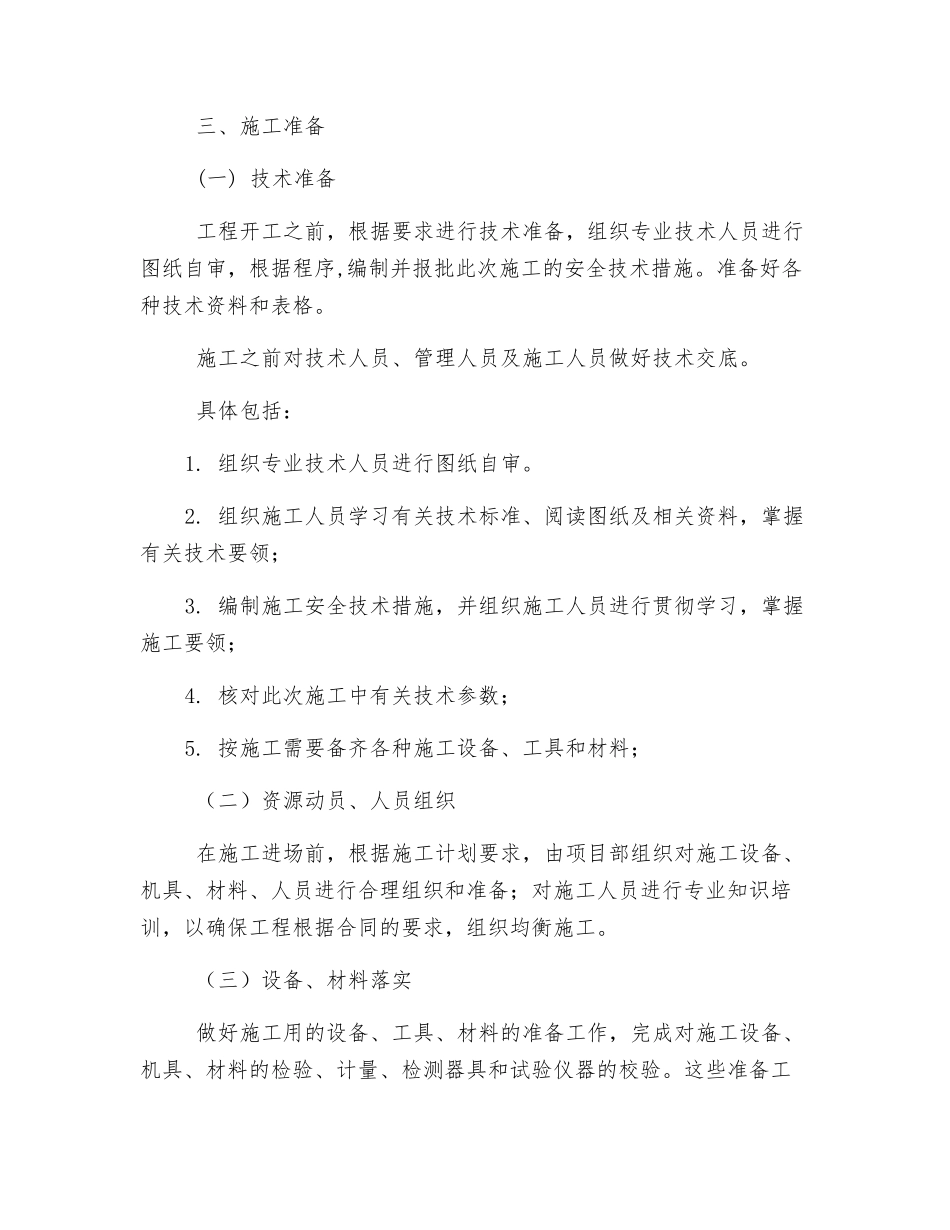

三、施工准备 (一) 技术准备 工程开工之前,根据要求进行技术准备,组织专业技术人员进行图纸自审,根据程序,编制并报批此次施工的安全技术措施
准备好各种技术资料和表格
施工之前对技术人员、管理人员及施工人员做好技术交底
具体包括:1
组织专业技术人员进行图纸自审
组织施工人员学习有关技术标准、阅读图纸及相关资料,掌握有关技术要领;3
编制施工安全技术措施,并组织施工人员进行贯彻学习,掌握施工要领;4
核对此次施工中有关技术参数;5
按施工需要备齐各种施工设备、工具和材料; (二)资源动员、人员组织 在施工进场前,根据施工计划要求,由项目部组织对施工设备、机具、材料、人员进行合理组织和准备;对施工人员进行专业知识培训,以确保工程根据合同的要求,组织均衡施工

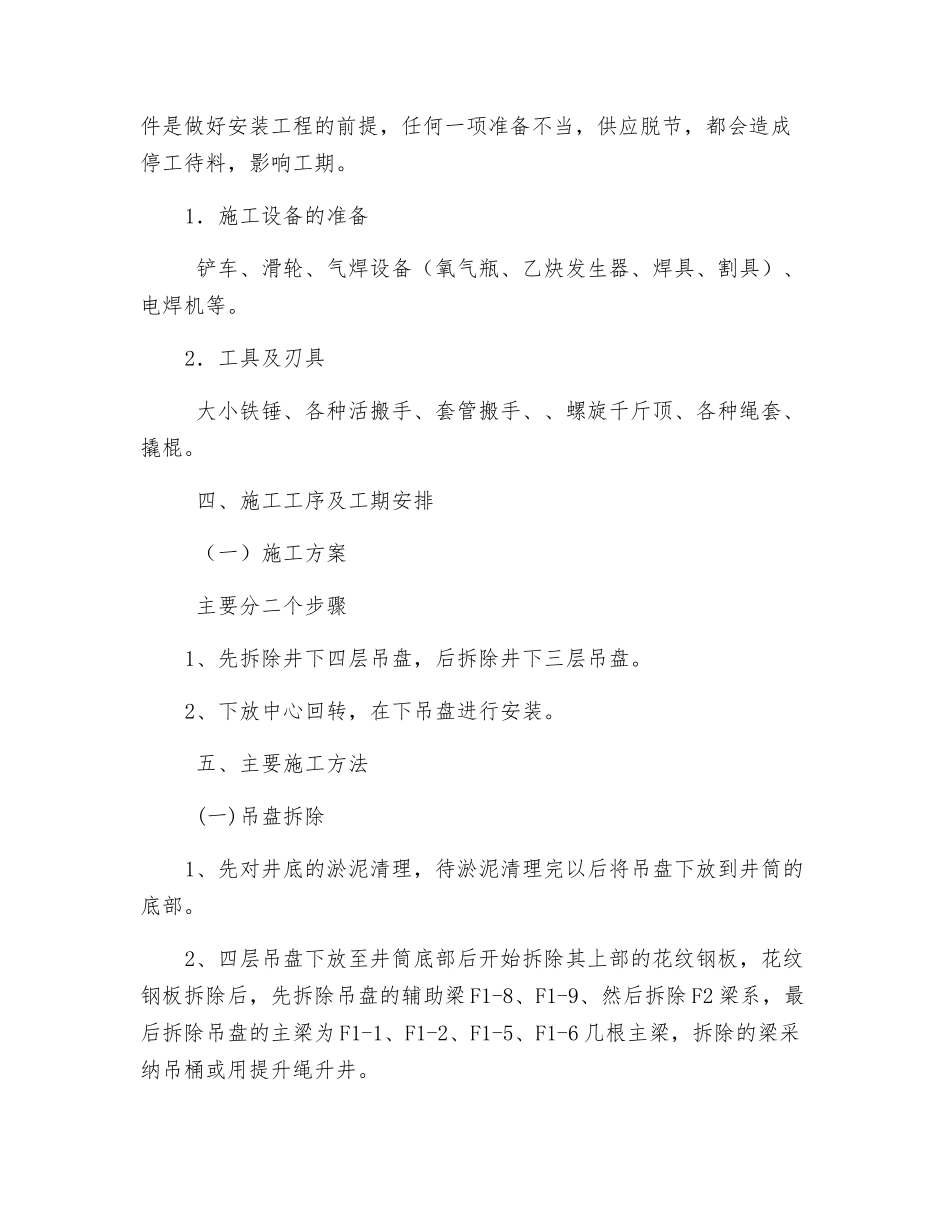

(三)设备、材料落实 做好施工用的设备、工
