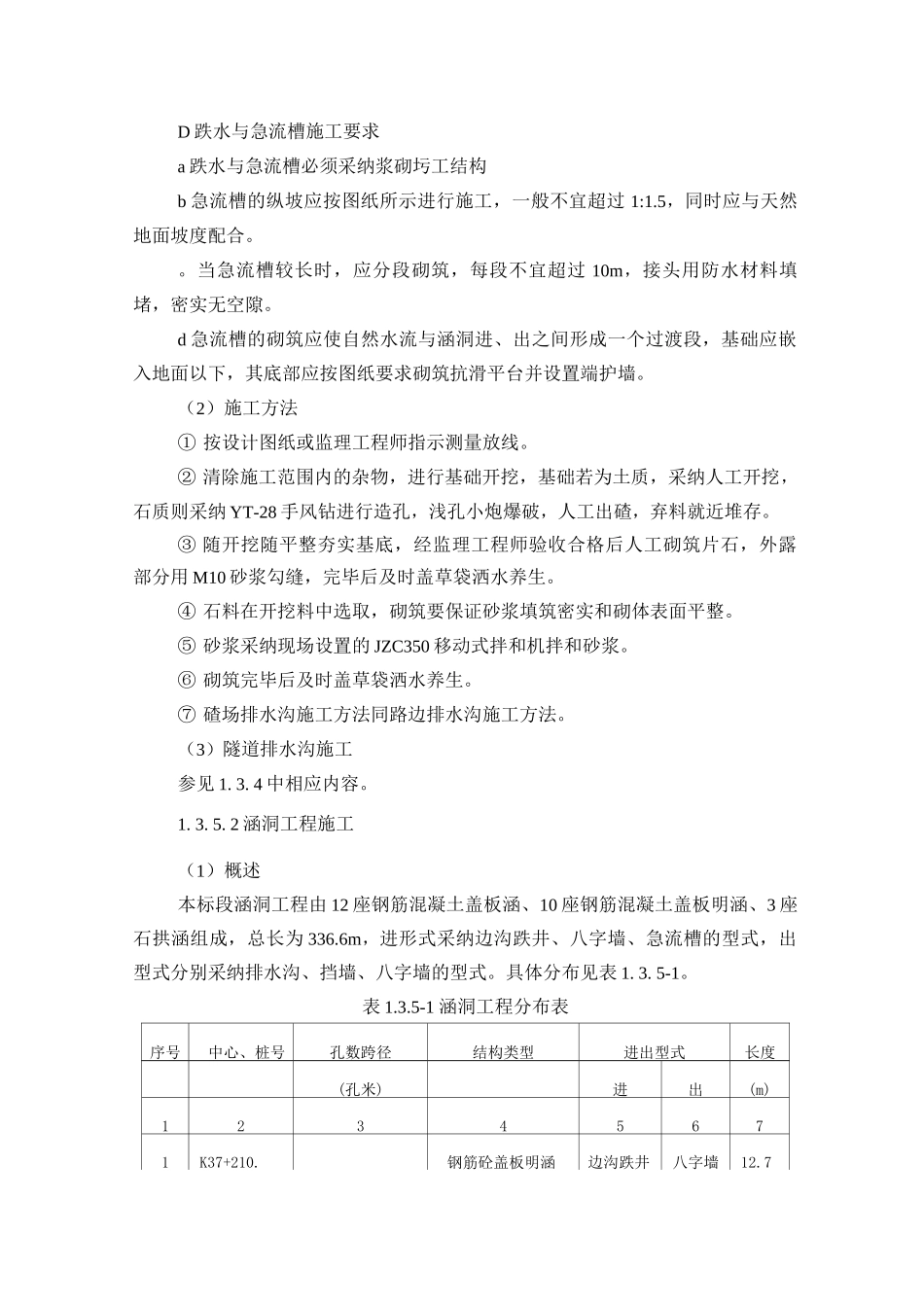

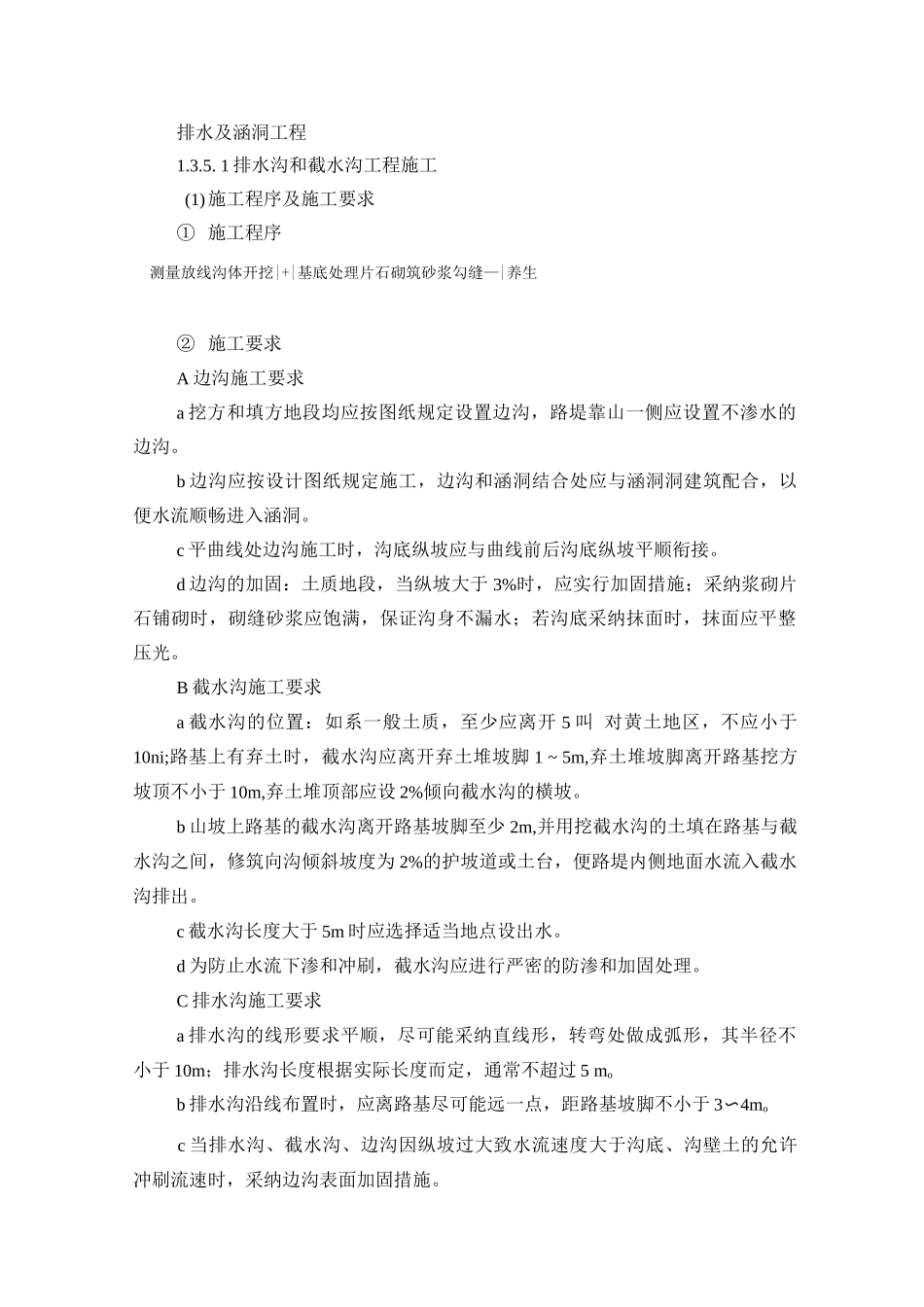

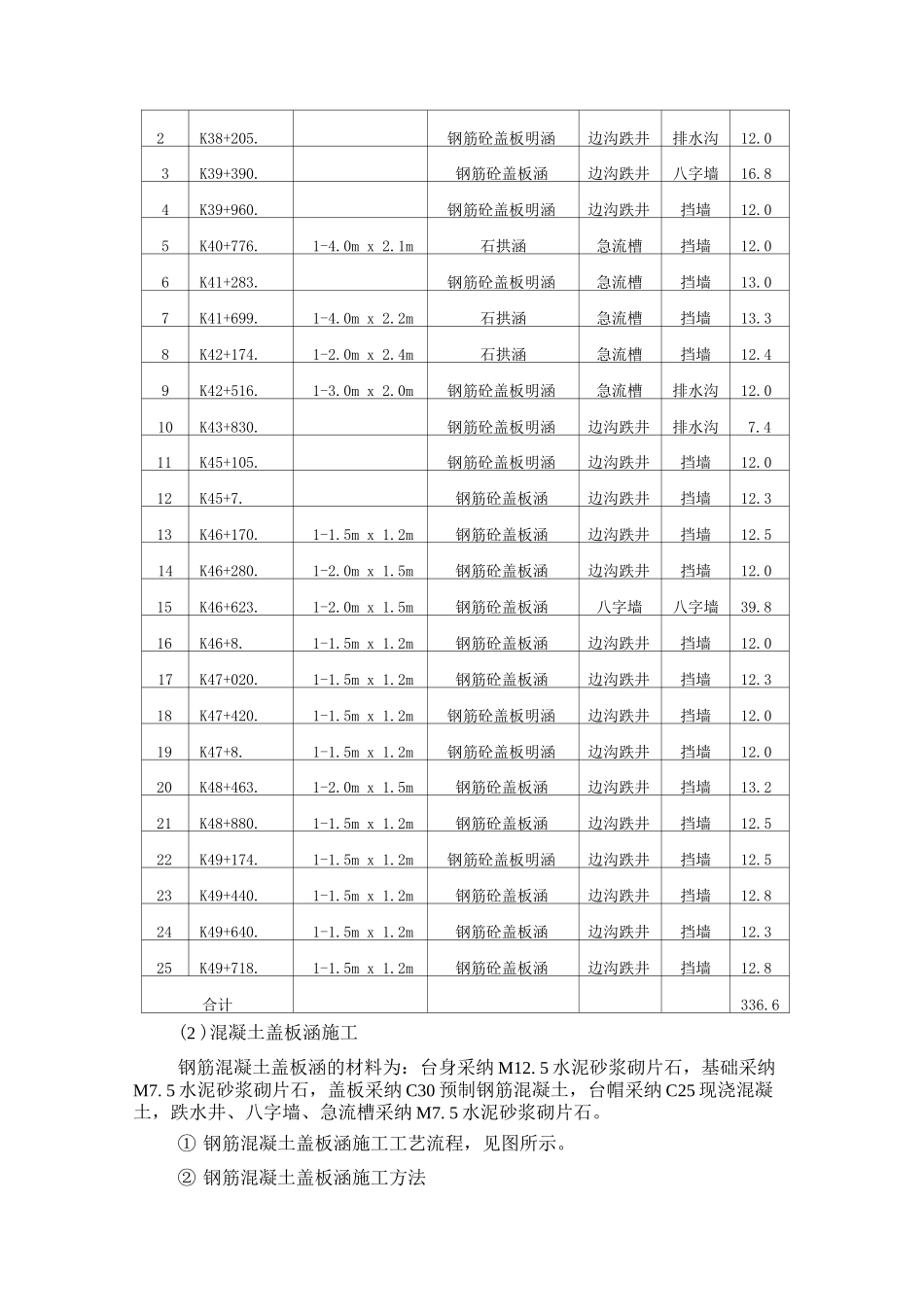

排水及涵洞工程1.3.5. 1 排水沟和截水沟工程施工(1)施工程序及施工要求① 施工程序测量放线沟体开挖|+|基底处理片石砌筑砂浆勾缝—|养生② 施工要求A 边沟施工要求a 挖方和填方地段均应按图纸规定设置边沟,路堤靠山一侧应设置不渗水的边沟。b 边沟应按设计图纸规定施工,边沟和涵洞结合处应与涵洞洞建筑配合,以便水流顺畅进入涵洞。c 平曲线处边沟施工时,沟底纵坡应与曲线前后沟底纵坡平顺衔接。d 边沟的加固:土质地段,当纵坡大于 3%时,应实行加固措施;采纳浆砌片石铺砌时,砌缝砂浆应饱满,保证沟身不漏水;若沟底采纳抹面时,抹面应平整压光。B 截水沟施工要求a 截水沟的位置:如系一般土质,至少应离开 5 叫 对黄土地区,不应小于10ni;路基上有弃土时,截水沟应离开弃土堆坡脚 1 ~ 5m,弃土堆坡脚离开路基挖方坡顶不小于 10m,弃土堆顶部应设 2%倾向截水沟的横坡。b 山坡上路基的截水沟离开路基坡脚至少 2m,并用挖截水沟的土填在路基与截水沟之间,修筑向沟倾斜坡度为 2%的护坡道或土台,便路堤内侧地面水流入截水沟排出。c 截水沟长度大于 5m 时应选择适当地点设出水。d 为防止水流下渗和冲刷,截水沟应进行严密的防渗和加固处理。C 排水沟施工要求a 排水沟的线形要求平顺,尽可能采纳直线形,转弯处做成弧形,其半径不小于 10m;排水沟长度根据实际长度而定,通常不超过 5 mob 排水沟沿线布置时,应离路基尽可能远一点,距路基坡脚不小于 3〜4moc 当排水沟、截水沟、边沟因纵坡过大致水流速度大于沟底、沟壁土的允许冲刷流速时,采纳边沟表面加固措施。D 跌水与急流槽施工要求a 跌水与急流槽必须采纳浆砌圬工结构b 急流槽的纵坡应按图纸所示进行施工,一般不宜超过 1:1.5,同时应与天然地面坡度配合。。当急流槽较长时,应分段砌筑,每段不宜超过 10m,接头用防水材料填堵,密实无空隙。d 急流槽的砌筑应使自然水流与涵洞进、出之间形成一个过渡段,基础应嵌入地面以下,其底部应按图纸要求砌筑抗滑平台并设置端护墙。(2)施工方法① 按设计图纸或监理工程师指示测量放线。② 清除施工范围内的杂物,进行基础开挖,基础若为土质,采纳人工开挖,石质则采纳 YT-28 手风钻进行造孔,浅孔小炮爆破,人工出碴,弃料就近堆存。③ 随开挖随平整夯实基底,经监理工程师验收合格后人工砌筑片石,外露部分用 M10 砂浆勾缝,完毕后及时盖草袋洒水养生。④ 石料在开挖料中选取,砌筑要保证砂浆填...
