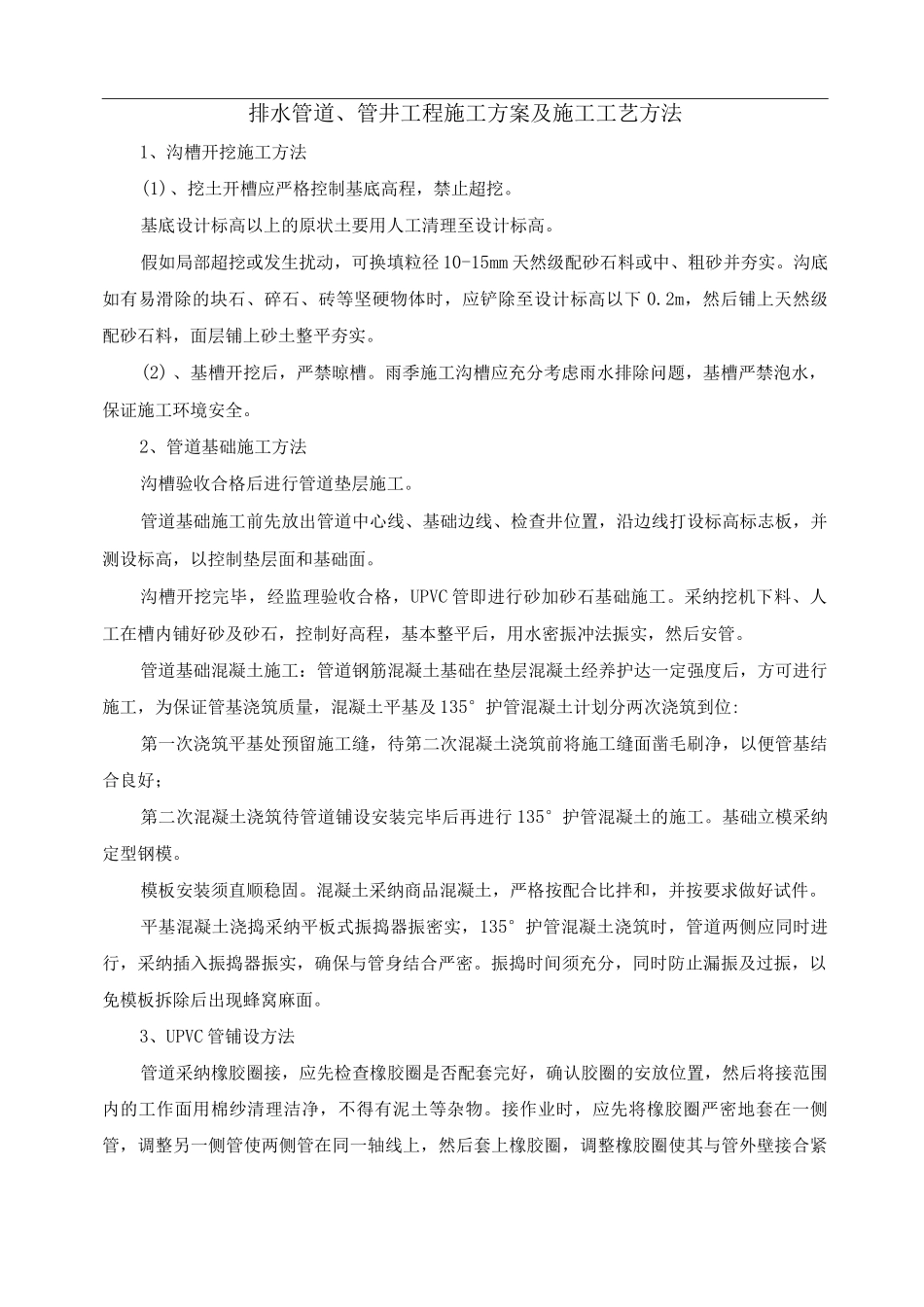

排水管道、管井工程施工方案及施工工艺方法1、沟槽开挖施工方法(1)、挖土开槽应严格控制基底高程,禁止超挖。基底设计标高以上的原状土要用人工清理至设计标高。假如局部超挖或发生扰动,可换填粒径 10-15mm 天然级配砂石料或中、粗砂并夯实。沟底如有易滑除的块石、碎石、砖等坚硬物体时,应铲除至设计标高以下 0.2m,然后铺上天然级配砂石料,面层铺上砂土整平夯实。(2) 、基槽开挖后,严禁晾槽。雨季施工沟槽应充分考虑雨水排除问题,基槽严禁泡水,保证施工环境安全。2、管道基础施工方法沟槽验收合格后进行管道垫层施工。管道基础施工前先放出管道中心线、基础边线、检查井位置,沿边线打设标高标志板,并测设标高,以控制垫层面和基础面。沟槽开挖完毕,经监理验收合格,UPVC 管即进行砂加砂石基础施工。采纳挖机下料、人工在槽内铺好砂及砂石,控制好高程,基本整平后,用水密振冲法振实,然后安管。管道基础混凝土施工:管道钢筋混凝土基础在垫层混凝土经养护达一定强度后,方可进行施工,为保证管基浇筑质量,混凝土平基及 135°护管混凝土计划分两次浇筑到位:第一次浇筑平基处预留施工缝,待第二次混凝土浇筑前将施工缝面凿毛刷净,以便管基结合良好;第二次混凝土浇筑待管道铺设安装完毕后再进行 135°护管混凝土的施工。基础立模采纳定型钢模。模板安装须直顺稳固。混凝土采纳商品混凝土,严格按配合比拌和,并按要求做好试件。平基混凝土浇捣采纳平板式振捣器振密实,135°护管混凝土浇筑时,管道两侧应同时进行,采纳插入振捣器振实,确保与管身结合严密。振捣时间须充分,同时防止漏振及过振,以免模板拆除后出现蜂窝麻面。3、UPVC 管铺设方法管道采纳橡胶圈接,应先检查橡胶圈是否配套完好,确认胶圈的安放位置,然后将接范围内的工作面用棉纱清理洁净,不得有泥土等杂物。接作业时,应先将橡胶圈严密地套在一侧管,调整另一侧管使两侧管在同一轴线上,然后套上橡胶圈,调整橡胶圈使其与管外壁接合紧密。由于管自重轻较轻,在铺设时在 UPVC 管背上,按一定距离用中粗砂进行骑马式回填,防止因沟槽积水而引起管上浮。管道与检查井的连接采纳刚性接,在施工时要求井与管之间用 1: 2.5 水泥砂浆接合密实,该部分井壁砌砖要求发旋砖,井底流槽与管内壁接合平顺,管与井内壁齐平。钢筋混凝土承插管安装应在平基混凝土强度达到设计和法律规范以上,经过 24h 后才能进行下管,施工时均采纳吊机下管,人工配合就位,钢筋混...
