排水管道施工工艺及方法1

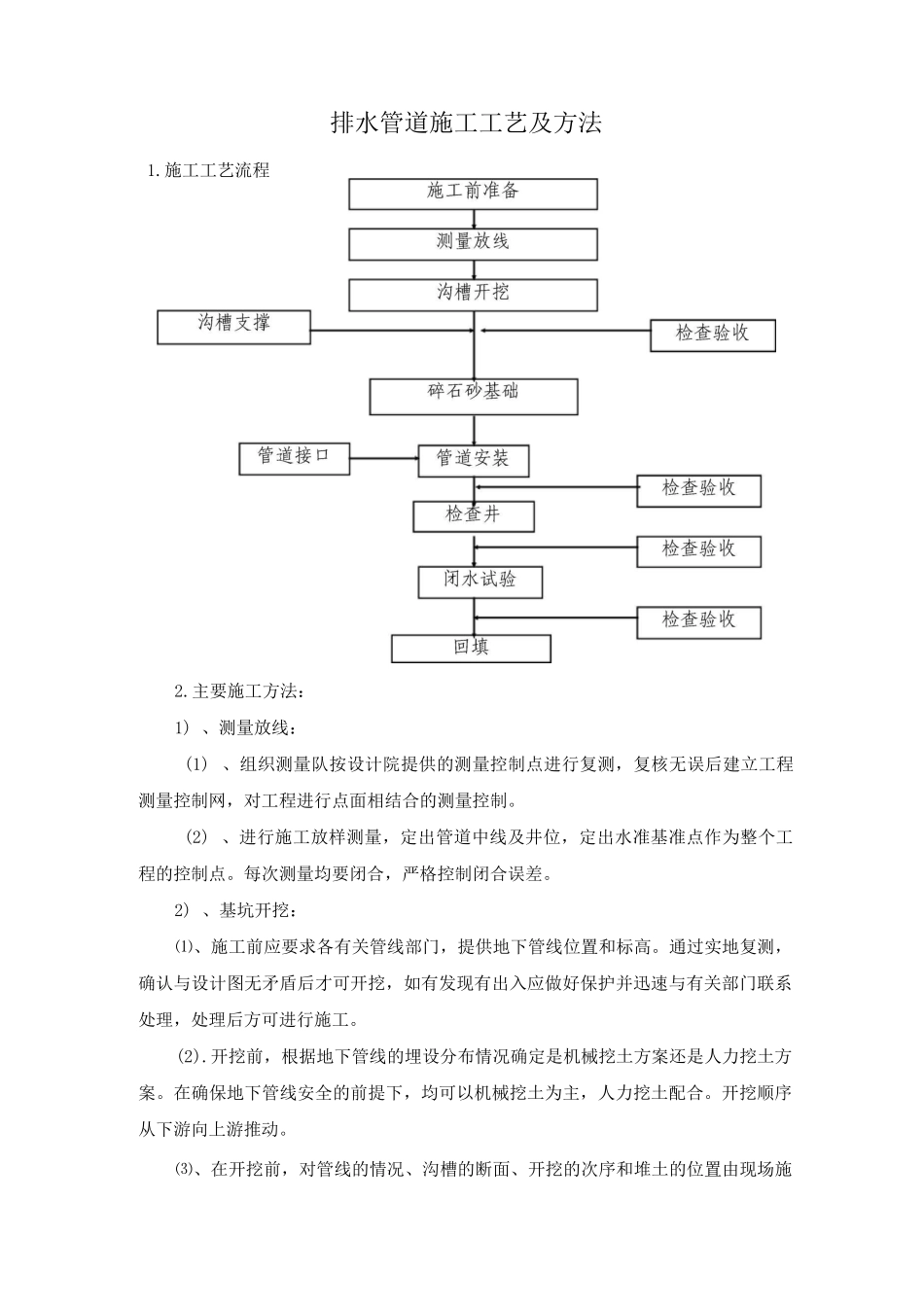

施工工艺流程2
主要施工方法:1) 、测量放线:(1) 、组织测量队按设计院提供的测量控制点进行复测,复核无误后建立工程测量控制网,对工程进行点面相结合的测量控制
(2) 、进行施工放样测量,定出管道中线及井位,定出水准基准点作为整个工程的控制点
每次测量均要闭合,严格控制闭合误差
2) 、基坑开挖:⑴、施工前应要求各有关管线部门,提供地下管线位置和标高
通过实地复测,确认与设计图无矛盾后才可开挖,如有发现有出入应做好保护并迅速与有关部门联系处理,处理后方可进行施工
开挖前,根据地下管线的埋设分布情况确定是机械挖土方案还是人力挖土方案
在确保地下管线安全的前提下,均可以机械挖土为主,人力挖土配合
开挖顺序从下游向上游推动
⑶、在开挖前,对管线的情况、沟槽的断面、开挖的次序和堆土的位置由现场施工员向司机及土方工详细交底
在挖土过程中管理人员应在现场指挥并应常常检查地下管线走向,沟槽的净空尺寸和中心位置,确保地下管线安全及沟槽中心偏移符合法律规范
基坑开挖分段进行,开挖弃土随挖随运走;可以回填的土方则在下一开挖段,堆土时应注意下列事项:① 、堆土坡脚宜距槽边 2 米以外,堆土高度不宜超过 2 米
② 、堆土不得埋压消防栓、雨水,地下管道的井室,井盖以及各种市政设施
消防栓周围不得堆土,且预留有足够交通通道
③ 、不得靠近危房及危墙堆土
④ 、不得切断交通道路或堵塞原有排水路线
⑤ 、防止地表水进入基坑
向坑一侧的堆土应铲平,拍实,避开雨水冲刷
⑥ 、暴雨季节施工,堆土内侧应挖排水沟,汇合雨水引向基坑外
支护横撑施工①
支护横撑应随挖随撑,且支撑牢固
施工中应常常检查,如有松动变形等现象时,应及时加固或更换
特别在雨季天气,更应加强检查
② 、横撑的层次及标高应考虑装管、砌筑等操作的方便

如因装管或砌筑的需要将横撑转换,则必须根据先撑后
