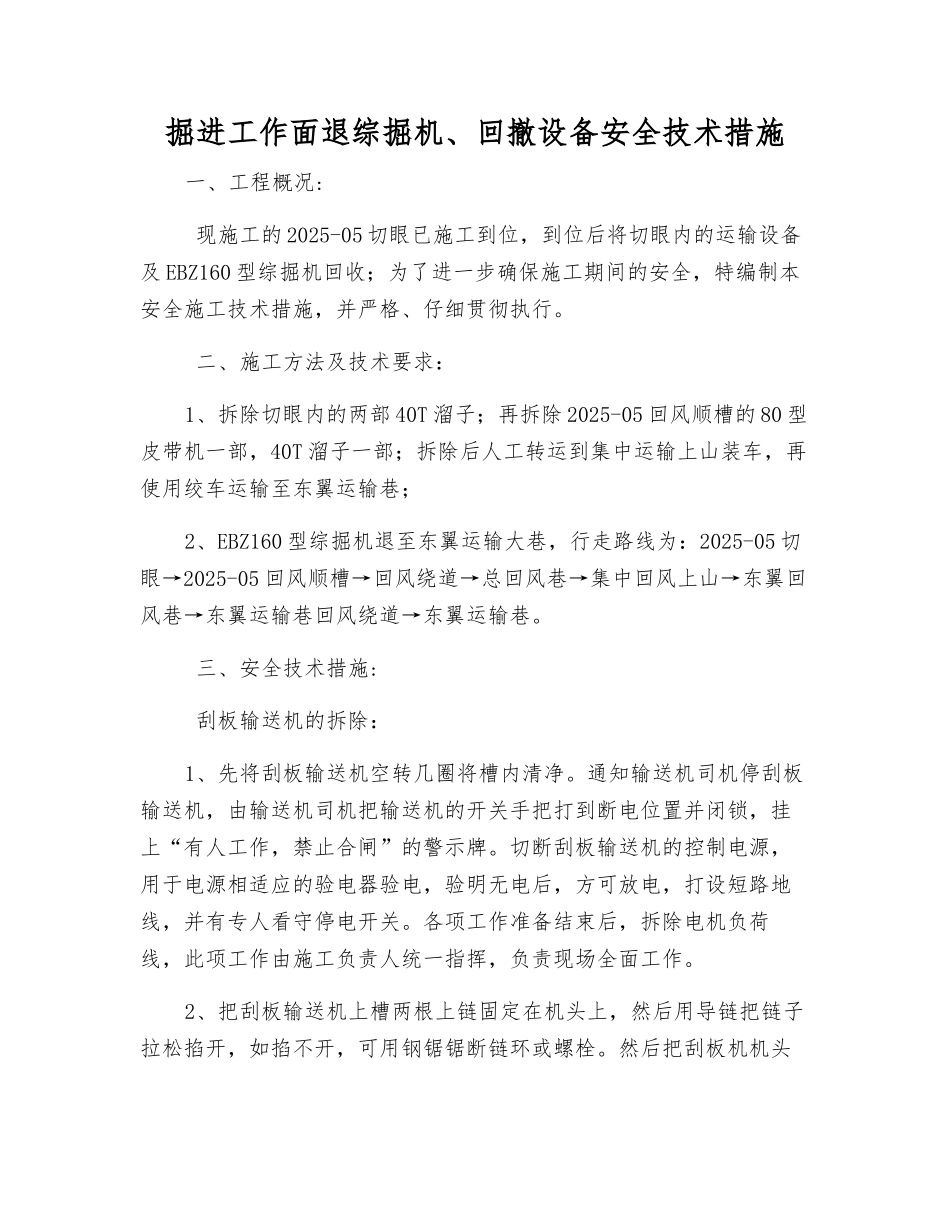

掘进工作面退综掘机、回撤设备安全技术措施一、工程概况: 现施工的 2025-05 切眼已施工到位,到位后将切眼内的运输设备及 EBZ160 型综掘机回收;为了进一步确保施工期间的安全,特编制本安全施工技术措施,并严格、仔细贯彻执行。 二、施工方法及技术要求:1、拆除切眼内的两部 40T 溜子;再拆除 2025-05 回风顺槽的 80 型皮带机一部,40T 溜子一部;拆除后人工转运到集中运输上山装车,再使用绞车运输至东翼运输巷;2、EBZ160 型综掘机退至东翼运输大巷,行走路线为:2025-05 切眼→2025-05 回风顺槽→回风绕道→总回风巷→集中回风上山→东翼回风巷→东翼运输巷回风绕道→东翼运输巷。 三、安全技术措施: 刮板输送机的拆除:1、先将刮板输送机空转几圈将槽内清净。通知输送机司机停刮板输送机,由输送机司机把输送机的开关手把打到断电位置并闭锁,挂上“有人工作,禁止合闸”的警示牌。切断刮板输送机的控制电源,用于电源相适应的验电器验电,验明无电后,方可放电,打设短路地线,并有专人看守停电开关。各项工作准备结束后,拆除电机负荷线,此项工作由施工负责人统一指挥,负责现场全面工作。2、把刮板输送机上槽两根上链固定在机头上,然后用导链把链子拉松掐开,如掐不开,可用钢锯锯断链环或螺栓。然后把刮板机机头拆解,用导链把机头拆解的各部分吊到专用平车上,并加固牢靠,然后用人工拉到指定地点,此项工作必须要有施工负责人统一指挥。3、拆除完毕后,靠帮摆放整齐,待回收。4、拆除时,必须设专人指挥,管理人员现场监督,其他人员服从指挥,做好自主保安和相互保安。5、拆卸螺丝时,必须要使用尖锥或螺丝刀等工具,拆除后严禁把手指探入孔内,以防伤手。6、掐断链条时首先用工具实验导链的松紧情况,确保链条松动方可掐断,防止链条绷紧时掐断伤人。 皮带的拆卸:1、打起吊锚杆:根据现场的实际情况在机头处先打设 4 根起吊锚杆。2、松皮带、割皮带:当现场皮带储带仓存有至少 60m 皮带时,方可松皮带时;先启动涨紧绞车松开皮带,在确保皮带不受力的前提下,在皮带的接口处(要在主滚筒的上方)把穿条拉出断开皮带,将机头处的皮带全部拽出。3、闭锁开关:把皮带 QBZ120 开关打到零位,闭锁开关,闭锁开关需由专业电工负责,并安排专人进行看护。4、安设夹具:在距皮带机头 50 米、机尾 50 米处上下皮带各 打设一道皮带卡,夹具要安设牢靠稳固,确保在拆除皮带时不滑落皮带。5、卸皮带电机和减速...
