目录一、工程概况 1二、冬期施工的准备工作 12
1 技术准备 12
2 现场准备 22
3 现场布置 3三、冬季施工技术措施 33
1 地基与基础工程 33
2 砖石工程 53
3 钢筋工程 63
4 混凝土工程 73
5 模板工程 133
6 装饰装修工程 133
7 屋面及防水工程 1 44
安全防火措施 145
测温制度和质检制度 156
冬期安全文明施工技术措施 16一、工程概况我单位承建的整流车间及整流循环水工程
为了在冬期 施工中仔细贯彻国家的技术经济政策,以及响应有限责任 公司关于冬期施工的文件要求,做到技术先进、经济合理, 安全适用,确保质量和进度,制定此冬期施工方案

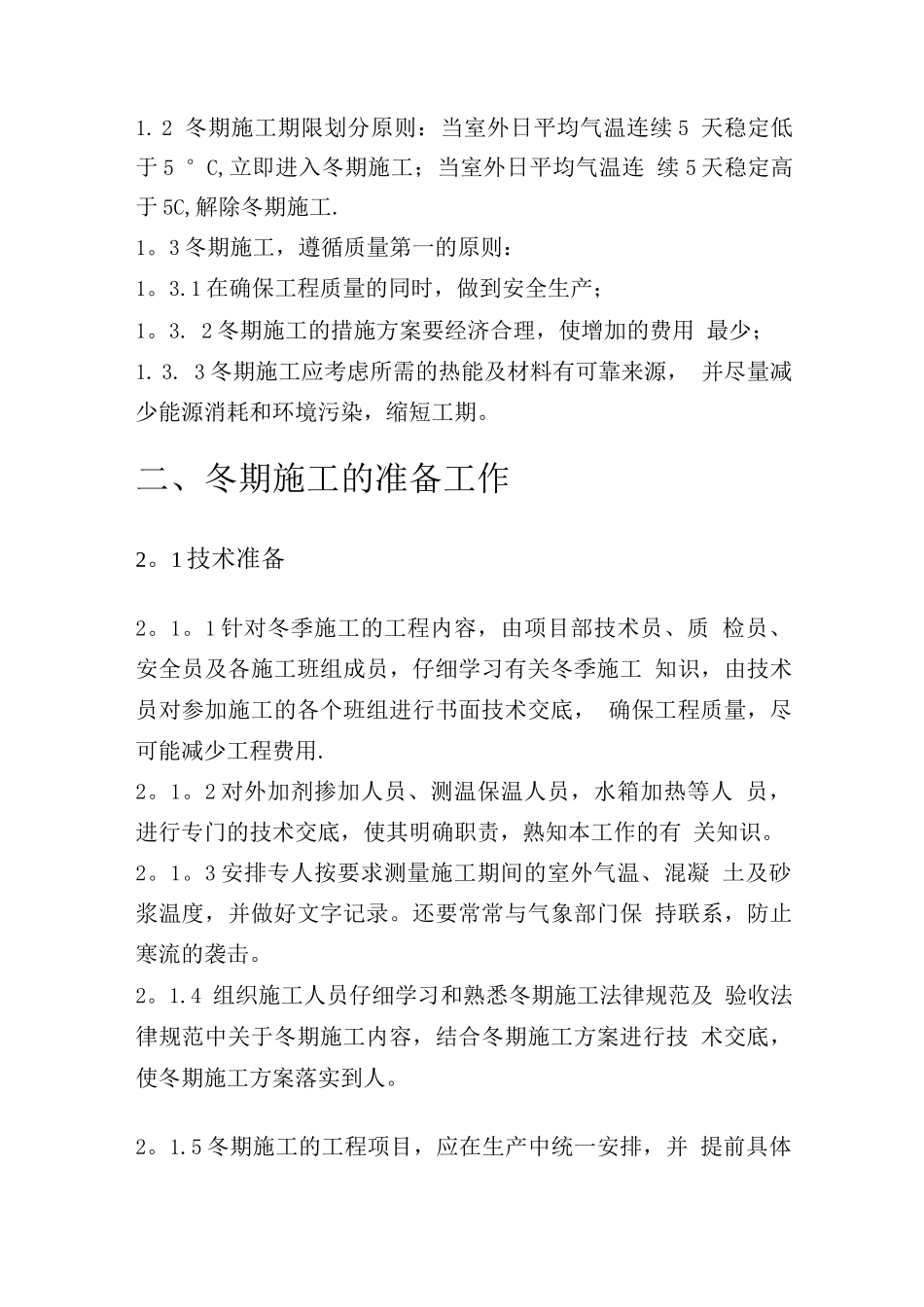

2 冬期施工期限划分原则:当室外日平均气温连续 5 天稳定低于 5 °C,立即进入冬期施工;当室外日平均气温连 续 5 天稳定高于 5C,解除冬期施工
3 冬期施工,遵循质量第一的原则:1
1 在确保工程质量的同时,做到安全生产;1
2 冬期施工的措施方案要经济合理,使增加的费用 最少;1
3 冬期施工应考虑所需的热能及材料有可靠来源, 并尽量减少能源消耗和环境污染,缩短工期
二、冬期施工的准备工作2
1 技术准备2
1 针对冬季施工的工程内容,由项目部技术员、质 检员、安全员及各施工班组成员,仔细学习有关冬季施工 知识,由技术员对参加施工的各个班组进行书面技术交底, 确保工程质量,尽可能减少工程费用
2 对外加剂掺加人员、测温保温人员,水箱加热等人 员,进行专门的技术交底,使其明确职责,熟知本工作的有 关知识
3 安排专人按要求测量施工期间的室外气温、混凝 土及砂浆温度,并做好文字记录
还要常常与气象部门保 持联系,防
