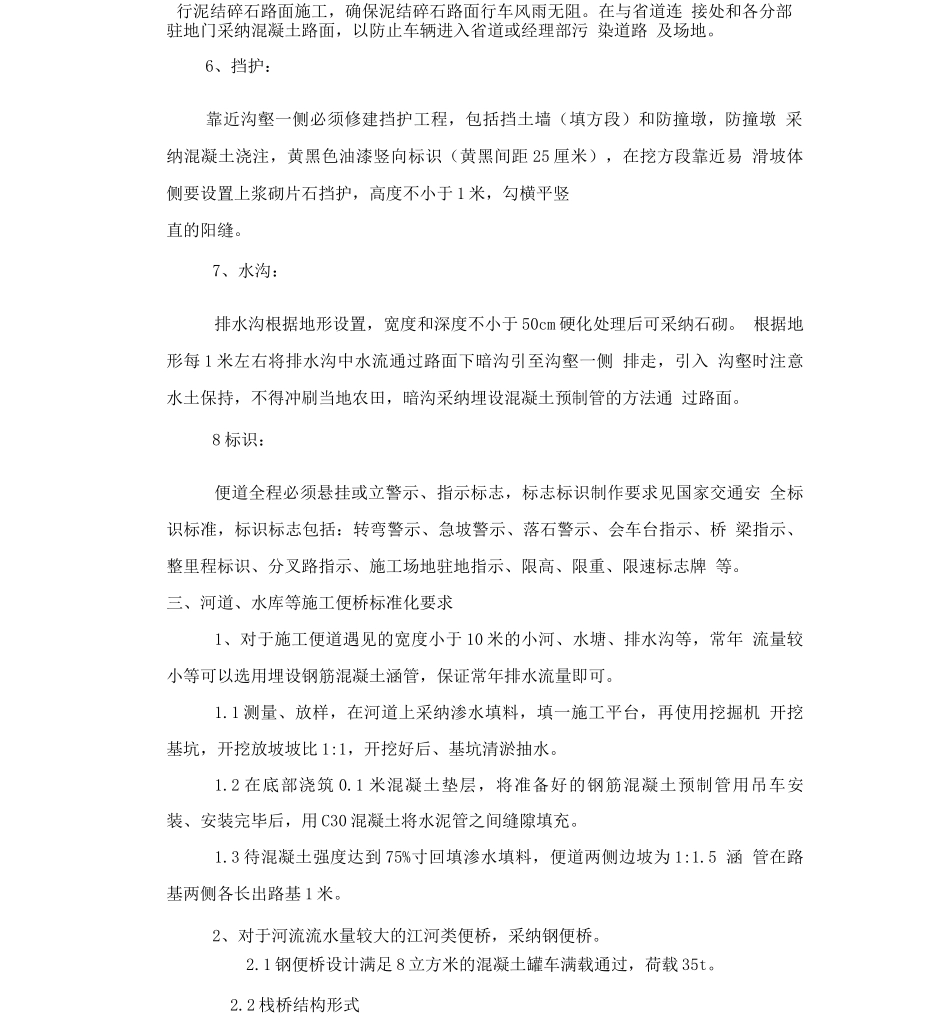

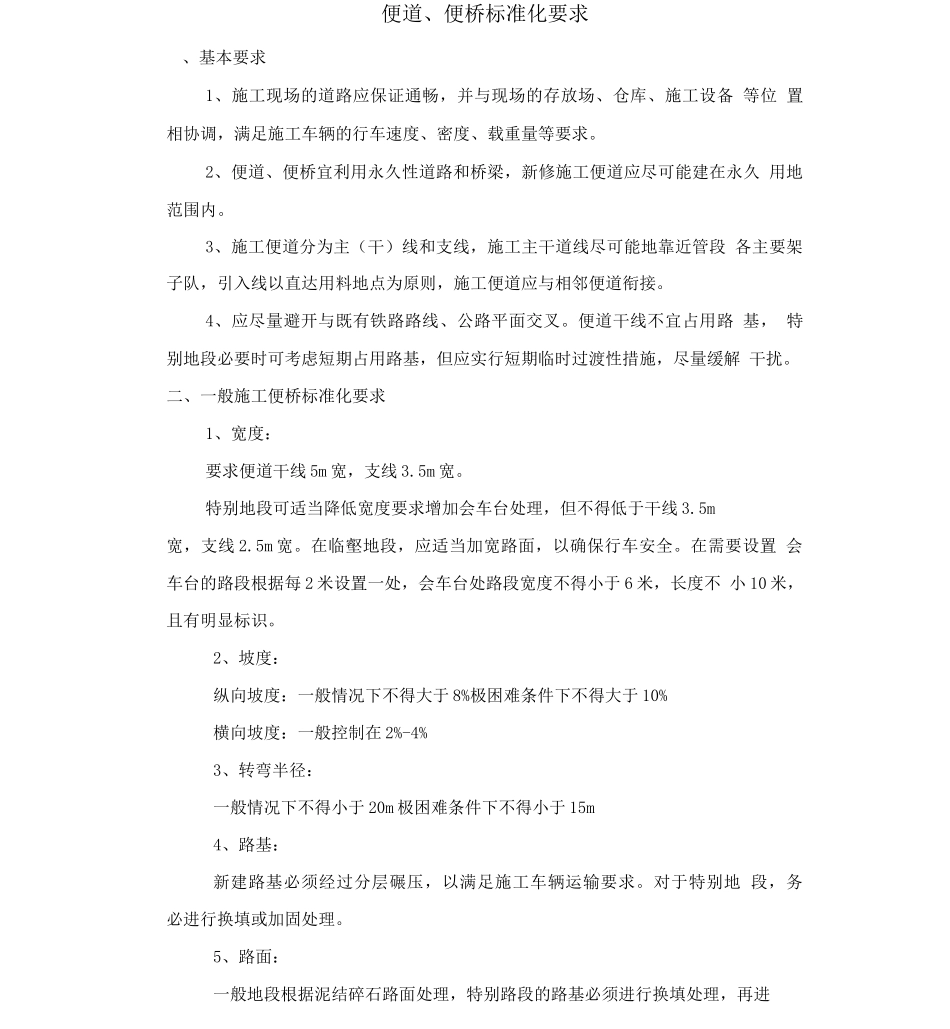

便道、便桥标准化要求、基本要求1、施工现场的道路应保证通畅,并与现场的存放场、仓库、施工设备 等位 置相协调,满足施工车辆的行车速度、密度、载重量等要求
2、便道、便桥宜利用永久性道路和桥梁,新修施工便道应尽可能建在永久 用地范围内
3、施工便道分为主(干)线和支线,施工主干道线尽可能地靠近管段 各主要架子队,引入线以直达用料地点为原则,施工便道应与相邻便道衔接
4、应尽量避开与既有铁路路线、公路平面交叉
便道干线不宜占用路 基, 特别地段必要时可考虑短期占用路基,但应实行短期临时过渡性措施,尽量缓解 干扰
二、一般施工便桥标准化要求1、宽度:要求便道干线 5m 宽,支线 3
特别地段可适当降低宽度要求增加会车台处理,但不得低于干线 3
5m宽,支线 2
在临壑地段,应适当加宽路面,以确保行车安全
在需要设置 会车台的路段根据每 2 米设置一处,会车台处路段宽度不得小于 6 米,长度不 小 10 米,且有明显标识
2、坡度:纵向坡度:一般情况下不得大于 8%极困难条件下不得大于 10%横向坡度:一般控制在 2%-4%3、转弯半径:一般情况下不得小于 20m 极困难条件下不得小于 15m4、路基:新建路基必须经过分层碾压,以满足施工车辆运输要求
对于特别地 段,务 必进行换填或加固处理
5、路面:一般地段根据泥结碎石路面处理,特别路段的路基必须进行换填处理,再进行泥结碎石路面施工,确保泥结碎石路面行车风雨无阻
在与省道连 接处和各分部驻地门采纳混凝土路面,以防止车辆进入省道或经理部污 染道路 及场地
6、挡护:靠近沟壑一侧必须修建挡护工程,包括挡土墙(填方段)和防撞墩,防撞墩 采纳混凝土浇注,黄黑色油漆竖向标识(黄黑间距 25 厘米),在挖方段靠近易 滑坡体侧要设置上浆砌片石挡护,高度不小于 1 米,勾横平竖直的阳缝

7、水沟:排水沟根据地形设置,宽度和深
