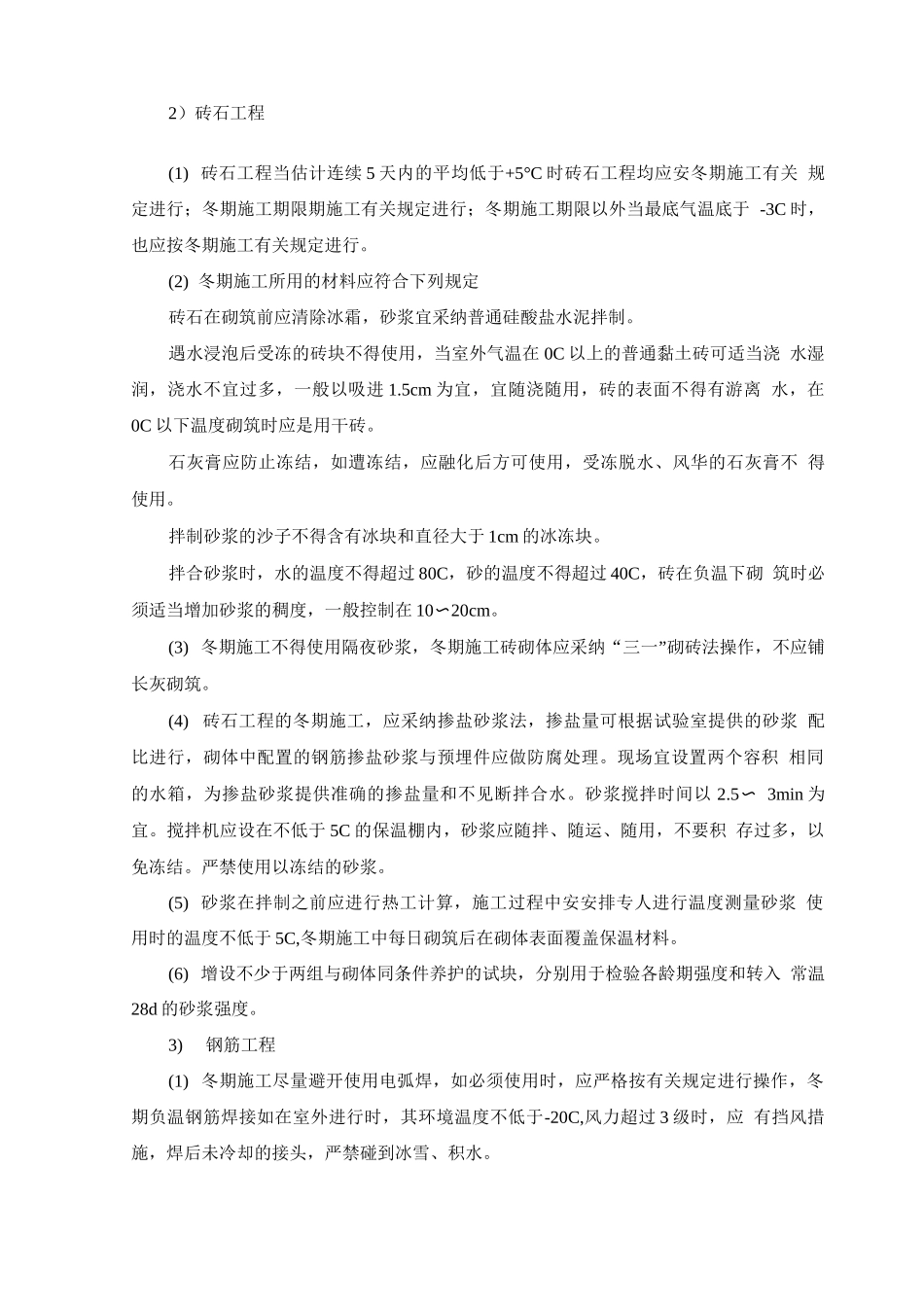

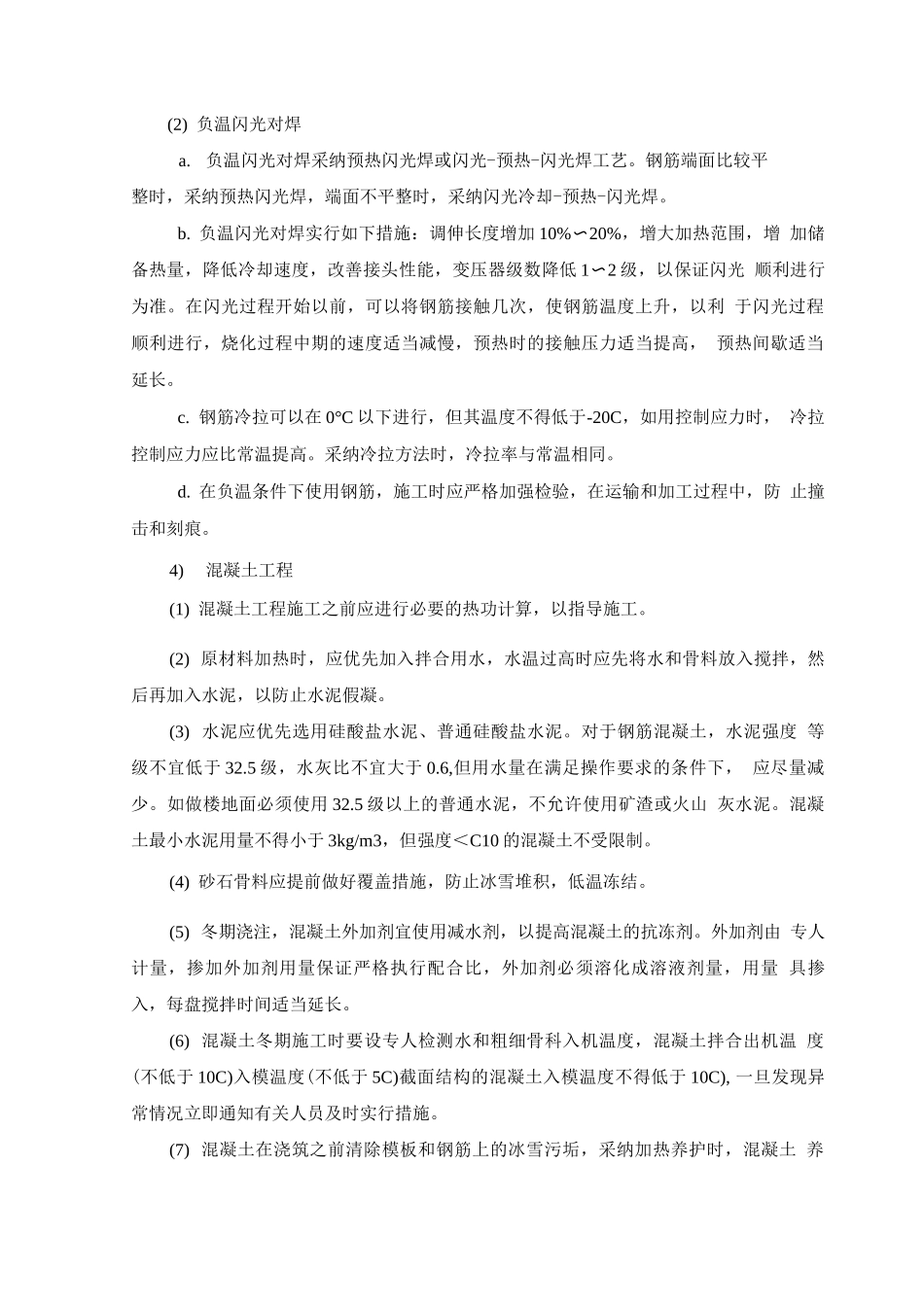

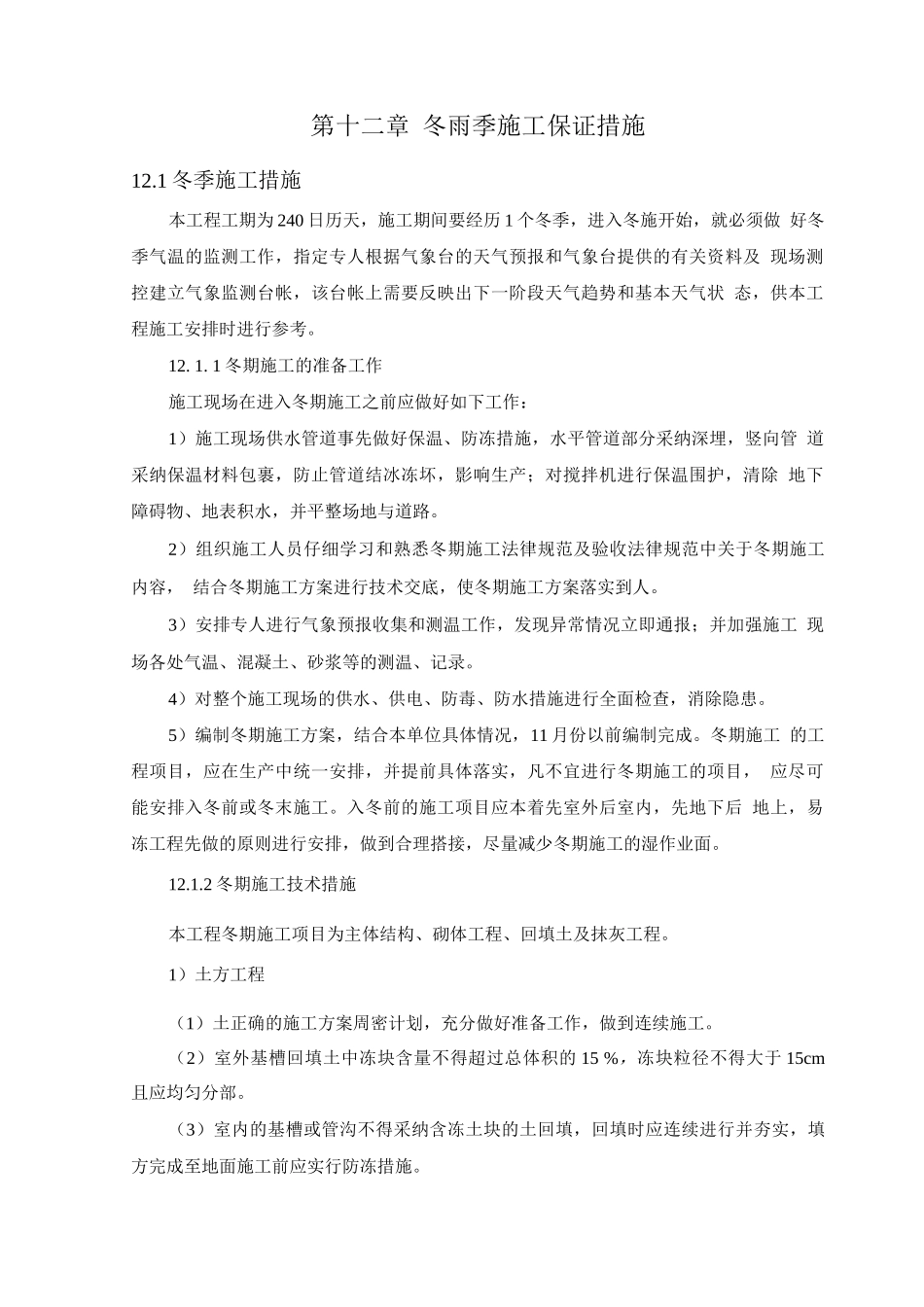

第十二章 冬雨季施工保证措施12.1 冬季施工措施本工程工期为 240 日历天,施工期间要经历 1 个冬季,进入冬施开始,就必须做 好冬季气温的监测工作,指定专人根据气象台的天气预报和气象台提供的有关资料及 现场测控建立气象监测台帐,该台帐上需要反映出下一阶段天气趋势和基本天气状 态,供本工程施工安排时进行参考。12. 1. 1 冬期施工的准备工作施工现场在进入冬期施工之前应做好如下工作:1)施工现场供水管道事先做好保温、防冻措施,水平管道部分采纳深埋,竖向管 道采纳保温材料包裹,防止管道结冰冻坏,影响生产;对搅拌机进行保温围护,清除 地下障碍物、地表积水,并平整场地与道路。2)组织施工人员仔细学习和熟悉冬期施工法律规范及验收法律规范中关于冬期施工内容, 结合冬期施工方案进行技术交底,使冬期施工方案落实到人。3)安排专人进行气象预报收集和测温工作,发现异常情况立即通报;并加强施工 现场各处气温、混凝土、砂浆等的测温、记录。4)对整个施工现场的供水、供电、防毒、防水措施进行全面检查,消除隐患。5)编制冬期施工方案,结合本单位具体情况,11 月份以前编制完成。冬期施工 的工程项目,应在生产中统一安排,并提前具体落实,凡不宜进行冬期施工的项目, 应尽可能安排入冬前或冬末施工。入冬前的施工项目应本着先室外后室内,先地下后 地上,易冻工程先做的原则进行安排,做到合理搭接,尽量减少冬期施工的湿作业面。12.1.2 冬期施工技术措施本工程冬期施工项目为主体结构、砌体工程、回填土及抹灰工程。1)土方工程(1)土正确的施工方案周密计划,充分做好准备工作,做到连续施工。(2)室外基槽回填土中冻块含量不得超过总体积的 15 %,冻块粒径不得大于 15cm 且应均匀分部。(3)室内的基槽或管沟不得采纳含冻土块的土回填,回填时应连续进行并夯实,填方完成至地面施工前应实行防冻措施。2)砖石工程(1) 砖石工程当估计连续 5 天内的平均低于+5°C 时砖石工程均应安冬期施工有关 规定进行;冬期施工期限期施工有关规定进行;冬期施工期限以外当最底气温底于 -3C 时,也应按冬期施工有关规定进行。(2) 冬期施工所用的材料应符合下列规定砖石在砌筑前应清除冰霜,砂浆宜采纳普通硅酸盐水泥拌制。遇水浸泡后受冻的砖块不得使用,当室外气温在 0C 以上的普通黏土砖可适当浇 水湿润,浇水不宜过多,一般以吸进 1.5cm 为宜,宜随浇随用,砖的表面不得有游离 水,在0C ...
