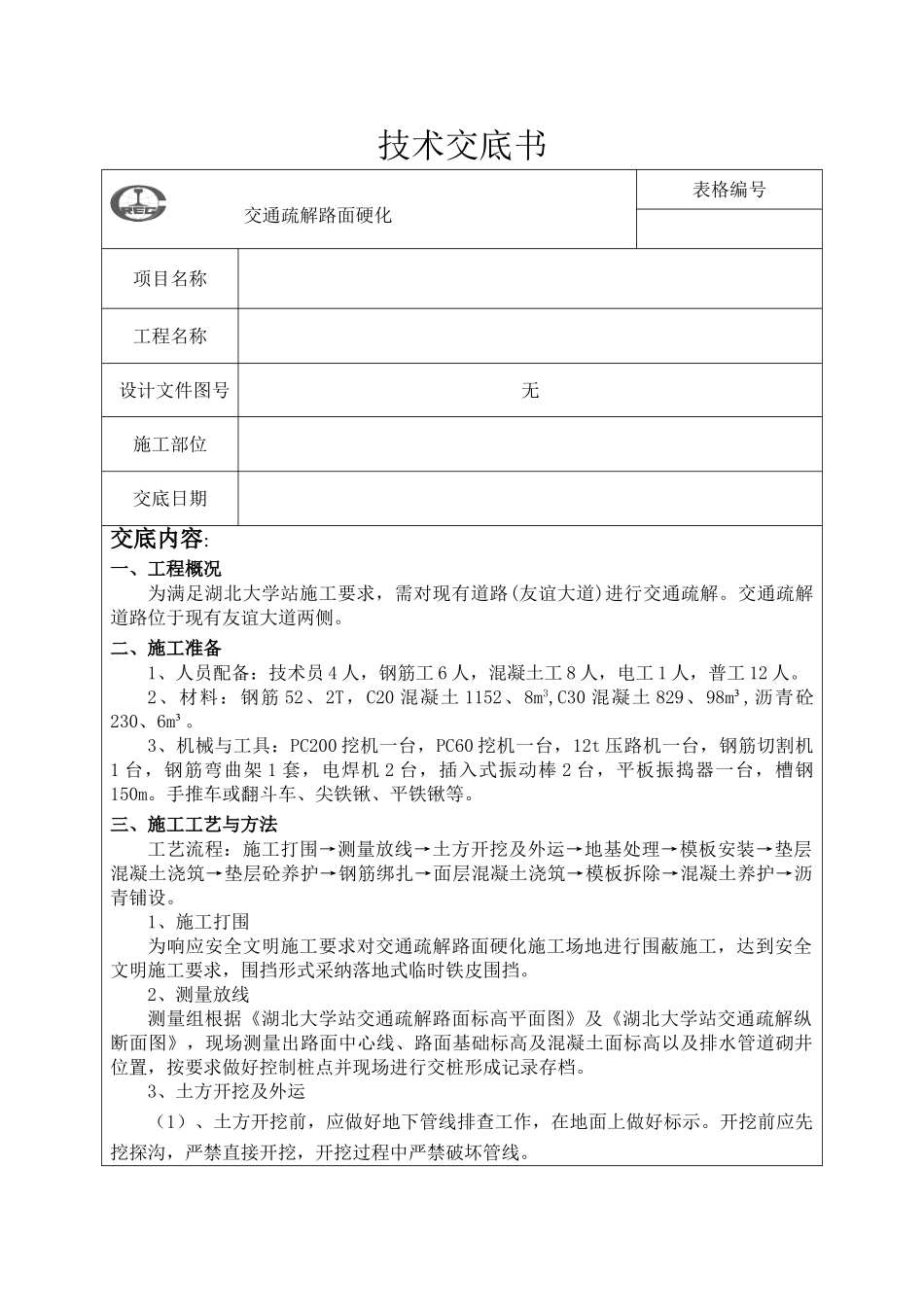

技术交底书 交通疏解路面硬化表格编号项目名称工程名称设计文件图号无施工部位交底日期交底内容:一、工程概况为满足湖北大学站施工要求,需对现有道路(友谊大道)进行交通疏解
交通疏解道路位于现有友谊大道两侧
二、施工准备1、人员配备:技术员 4 人,钢筋工 6 人,混凝土工 8 人,电工 1 人,普工 12 人
2、材料:钢筋 52、2T,C20 混凝土 1152、8m3,C30 混凝土 829、98m³,沥青砼230、6m³
3、机械与工具:PC200 挖机一台,PC60 挖机一台,12t 压路机一台,钢筋切割机1 台,钢筋弯曲架 1 套,电焊机 2 台,插入式振动棒 2 台,平板振捣器一台,槽钢150m
手推车或翻斗车、尖铁锹、平铁锹等
三、施工工艺与方法工艺流程:施工打围→测量放线→土方开挖及外运→地基处理→模板安装→垫层混凝土浇筑→垫层砼养护→钢筋绑扎→面层混凝土浇筑→模板拆除→混凝土养护→沥青铺设
1、施工打围为响应安全文明施工要求对交通疏解路面硬化施工场地进行围蔽施工,达到安全文明施工要求,围挡形式采纳落地式临时铁皮围挡
2、测量放线测量组根据《湖北大学站交通疏解路面标高平面图》及《湖北大学站交通疏解纵断面图》,现场测量出路面中心线、路面基础标高及混凝土面标高以及排水管道砌井位置,按要求做好控制桩点并现场进行交桩形成记录存档
3、土方开挖及外运(1)、土方开挖前,应做好地下管线排查工作,在地面上做好标示
开挖前应先挖探沟,严禁直接开挖,开挖过程中严禁破坏管线
(2)、施工时,应有足够得照明设施;在危险地段设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
(3)、在机械施工无法作业得部分,配备人工进行
(4)、开挖基槽时,应合理确定开挖顺序、路线及开挖深度
(5)、道路土方采纳一台 PC-200 挖掘机一台 PC-60 挖机配合挖掘,配合 8T 自卸汽车 5
