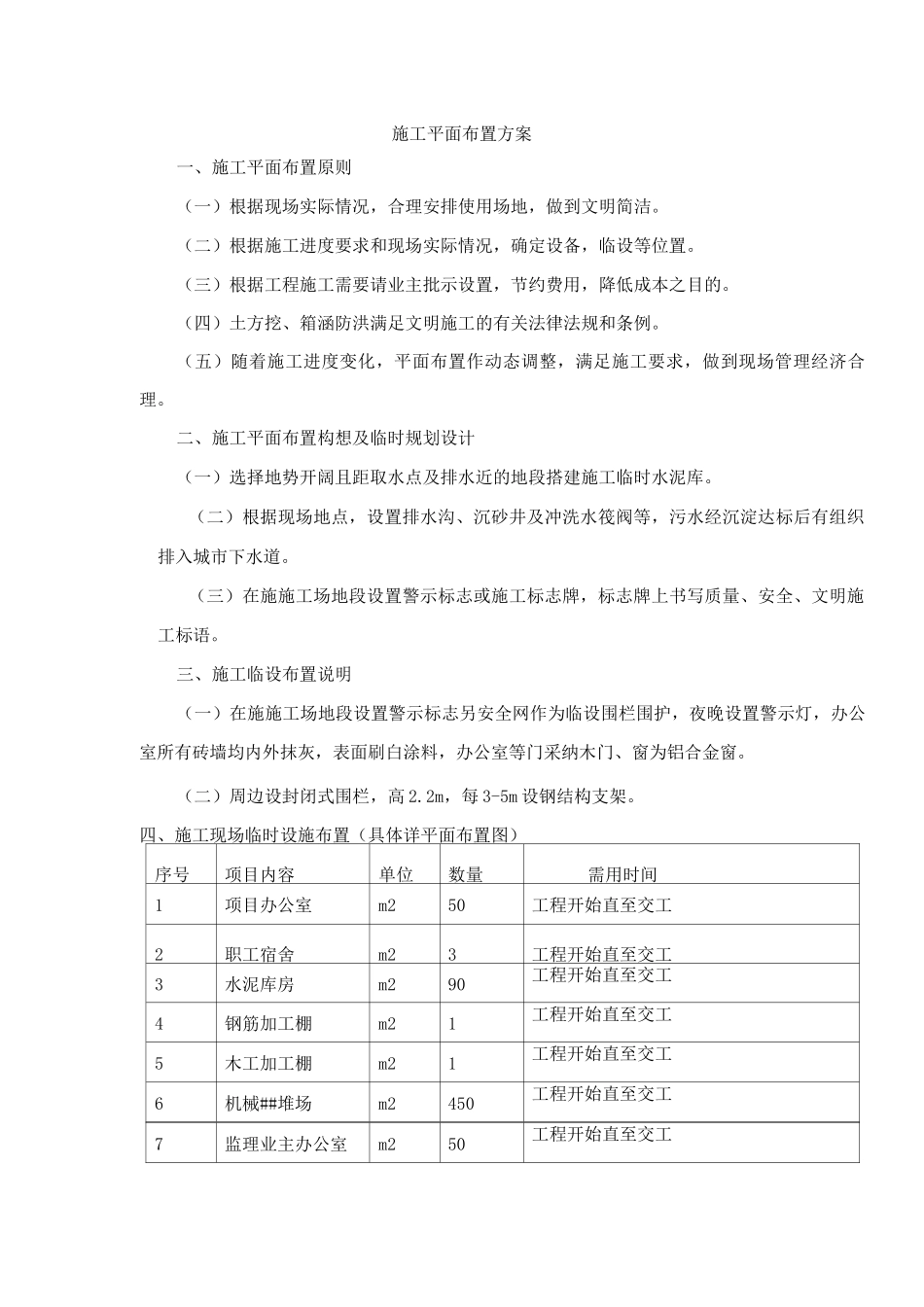

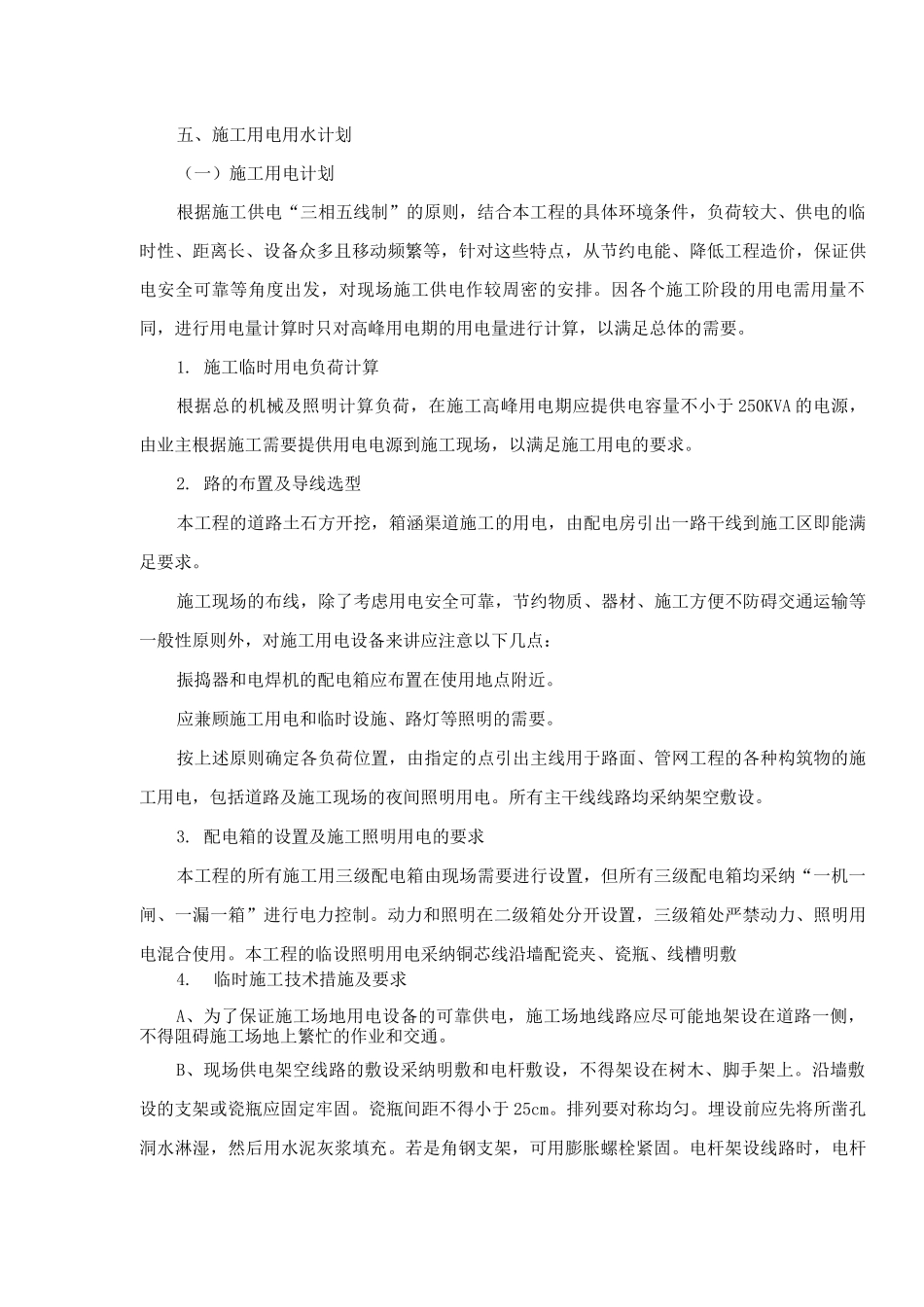

施工平面布置方案一、施工平面布置原则(一)根据现场实际情况,合理安排使用场地,做到文明简洁。(二)根据施工进度要求和现场实际情况,确定设备,临设等位置。(三)根据工程施工需要请业主批示设置,节约费用,降低成本之目的。(四)土方挖、箱涵防洪满足文明施工的有关法律法规和条例。(五)随着施工进度变化,平面布置作动态调整,满足施工要求,做到现场管理经济合理。二、施工平面布置构想及临时规划设计(一)选择地势开阔且距取水点及排水近的地段搭建施工临时水泥库。(二)根据现场地点,设置排水沟、沉砂井及冲洗水筏阀等,污水经沉淀达标后有组织排入城市下水道。(三)在施施工场地段设置警示标志或施工标志牌,标志牌上书写质量、安全、文明施工标语。三、施工临设布置说明(一)在施施工场地段设置警示标志另安全网作为临设围栏围护,夜晚设置警示灯,办公室所有砖墙均内外抹灰,表面刷白涂料,办公室等门采纳木门、窗为铝合金窗。(二)周边设封闭式围栏,高 2.2m,每 3-5m 设钢结构支架。四、施工现场临时设施布置(具体详平面布置图)序号项目内容单位数量需用时间1项目办公室m250工程开始直至交工2职工宿舍m23工程开始直至交工3水泥库房m290工程开始直至交工4钢筋加工棚m21工程开始直至交工5木工加工棚m21工程开始直至交工6机械##堆场m2450工程开始直至交工7监理业主办公室m250工程开始直至交工五、施工用电用水计划(一)施工用电计划根据施工供电“三相五线制”的原则,结合本工程的具体环境条件,负荷较大、供电的临时性、距离长、设备众多且移动频繁等,针对这些特点,从节约电能、降低工程造价,保证供电安全可靠等角度出发,对现场施工供电作较周密的安排。因各个施工阶段的用电需用量不同,进行用电量计算时只对高峰用电期的用电量进行计算,以满足总体的需要。1. 施工临时用电负荷计算根据总的机械及照明计算负荷,在施工高峰用电期应提供电容量不小于 250KVA 的电源,由业主根据施工需要提供用电电源到施工现场,以满足施工用电的要求。2. 路的布置及导线选型本工程的道路土石方开挖,箱涵渠道施工的用电,由配电房引出一路干线到施工区即能满足要求。施工现场的布线,除了考虑用电安全可靠,节约物质、器材、施工方便不防碍交通运输等一般性原则外,对施工用电设备来讲应注意以下几点:振捣器和电焊机的配电箱应布置在使用地点附近。应兼顾施工用电和临时设施、路灯等照明的需要。按上述原则确定各负荷位...
