施工总平面布置及临时设施3
1 施工布置的条件及原则布置条件根据施工图设计文件及现场勘察,DJ2+292
15〜DJ2+531
75 堤段堤后空地较大,拟作为生产、生活、材料堆场等临建设施的用地,也可作为平衡土方的寄存地
施工营地的生产、生活用水从业主提供的或认可的水源点接引,我方自行安装布设场内供水管网和设施,施工营地的生产、生活用电拟从堤上变配电设施引接,并进行场内布置
布置原则结合本工程的施工条件、施工环境及施工特点,本工程施工布置按以下原则进行:1、所有的临建设施、施工辅助企业及施工道路均按招标文件要求,业主提供的现场条件,结合现场考察信息在指定的施工场地和征地范围线内合适的场地进行规划布置,并在各生产、生活营地设围栏,杜绝施工对当地居民的生产、生活造成影响
2、临建设施的规模和容量根据施工总进度及施工强度的需要进行规划设计
在满足施工要求的前提下,尽量做到精简、有用
3、各施工场地及营地均按有关法律规范要求配置足够的环保设施及消防设施

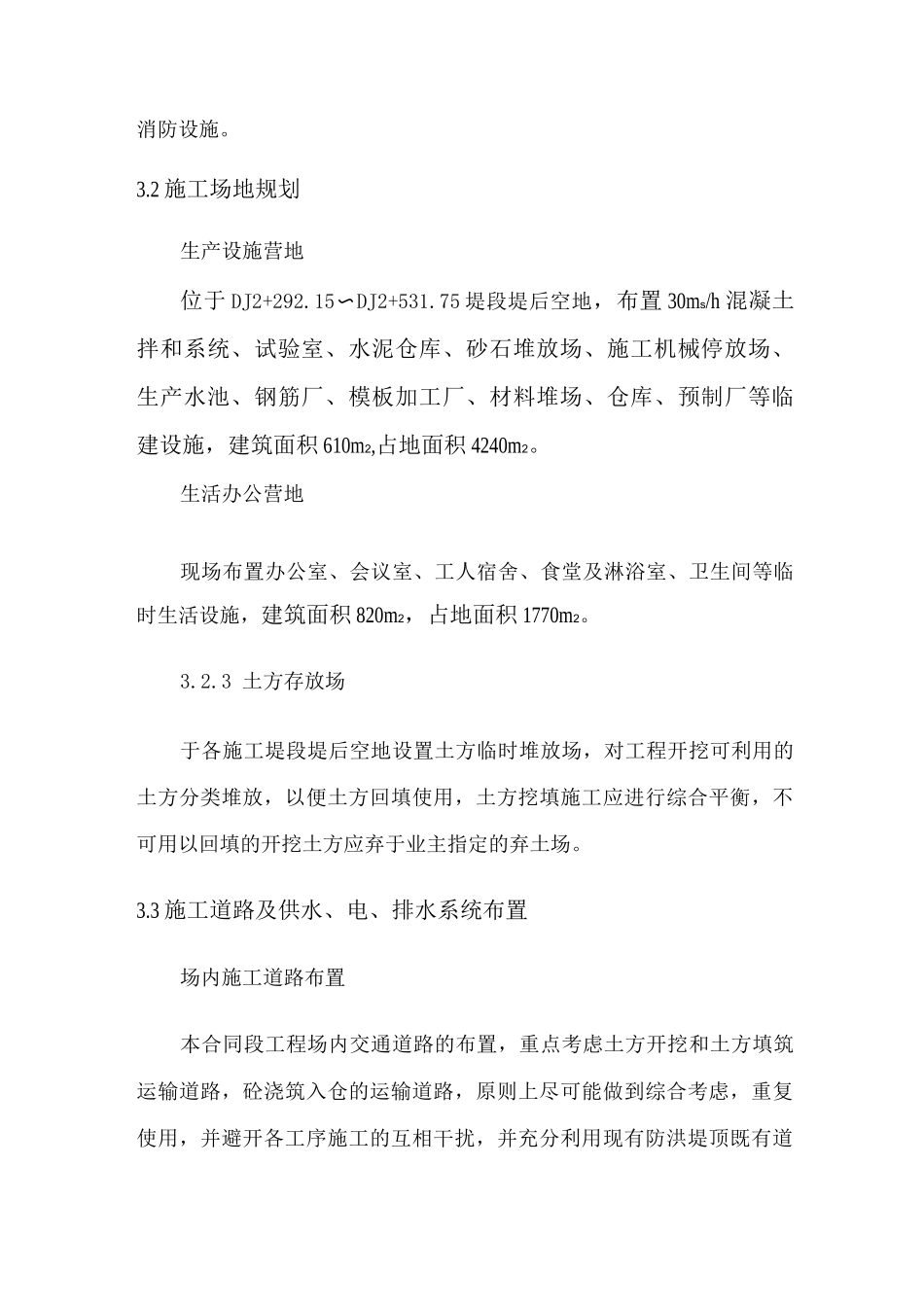

2 施工场地规划生产设施营地位于 DJ2+292
15〜DJ2+531
75 堤段堤后空地,布置 30ms/h 混凝土拌和系统、试验室、水泥仓库、砂石堆放场、施工机械停放场、生产水池、钢筋厂、模板加工厂、材料堆场、仓库、预制厂等临建设施,建筑面积 610m2,占地面积 4240m2
生活办公营地现场布置办公室、会议室、工人宿舍、食堂及淋浴室、卫生间等临时生活设施,建筑面积 820m2,占地面积 1770m2
3 土方存放场于各施工堤段堤后空地设置土方临时堆放场,对工程开挖可利用的土方分类堆放,以便土方回填使用,土方挖填施工应进行综合平衡,不可用以回填的开挖土方应弃于业主指定的弃土场

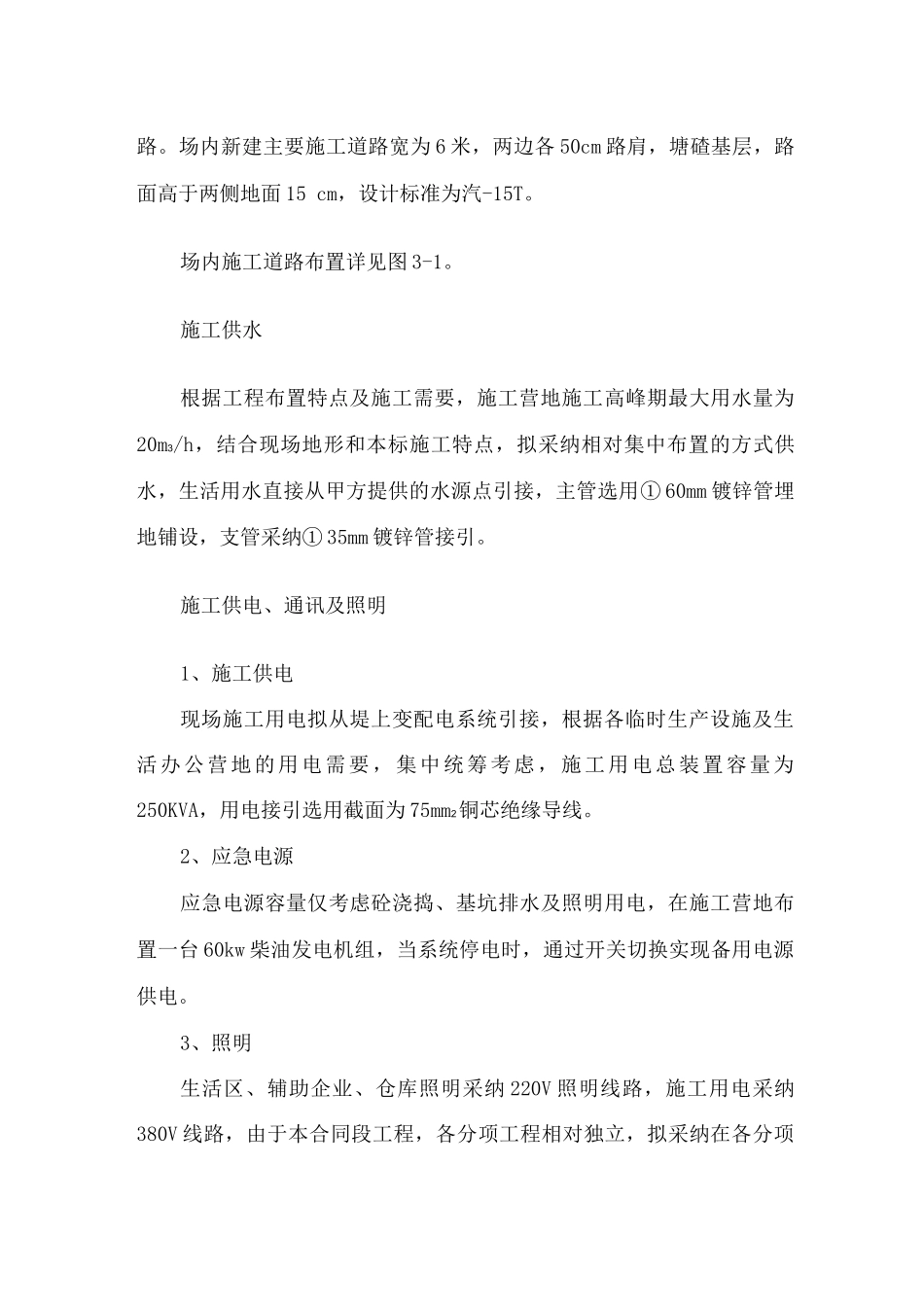

3 施工道路及供水、电、排水系统布置场内施工道路布置本合同段工程场内交通道路的布置,重点考虑土方开挖和土方填筑运输道路,砼浇筑入仓的运输
