第 1 章施工总平面布置1
1 目前状态描述1)万科城 5、7 期项目 7-10 座是由佛山万科投资有限公司投资开发的住宅工程,位于佛山市禅城区沿江路 06-CG13 地块,东边为空置规划道路,南边为六期工程在建区,西边为三期工程在建区
现场内由业主发包的土方及基坑支护单位正在施工,且基坑较深
周边可利用的场地狭窄,免强可以布置环形道路
但对于交通过于拥堵
一旦发生大宗材料运输,将会极大的影响进度
因此在地下室阶段施工时,考虑现场配备两台塔吊,货物运送至现场即可进行机动灵活布置进行加工,避开二次倒运即可利用吊塔运送至操作面
2 施工现场总平面布置原则1)遵循现场实际情况和佛山市建设工程施工现场生活区设置和管理的要求,有效利用场地的使用空间,对施工机械、生产生活临建、材料堆放区等进行最优化布置,满足安全生产、文明施工、方便生活和环境保护的要求
2)尽量减少对周边居民区产生影响,不破坏周边的公共设施
3)施工设备和材料堆放区的布置满足现场施工的使用要求,并尽量减少材料的二次搬运量
4)根据工程量计算和施工进度安排,合理布置塔吊、施工电梯、混凝土泵等大中型机械设备,以达到最优的使用率
5)不同施工阶段总平面布置作动态调整,但临建的迁移量不宜过大
6)所有材料堆放区根据“就近堆放”和“及时周转”的原则,既布置在塔吊覆盖范围内,同时考虑到交通运输的便利,又保证现场的文明施工
7)临时用水满足现场施工用水、生活用水及消防用水的要求,排水设施通畅,所有污水必须经过沉淀处理;厕所设置化粪池,食堂设隔油池
8)临时用电遵循生产生活用电分路和“三级配电三级保护”的原则
9)楼层内及临建设施均根据消防要求配置足够的消防设施
10)对施工区域和周边各种公用设施、树木等加以保护
11)做好对总平面的分配和统一管理,协调各专业对总平面的使用

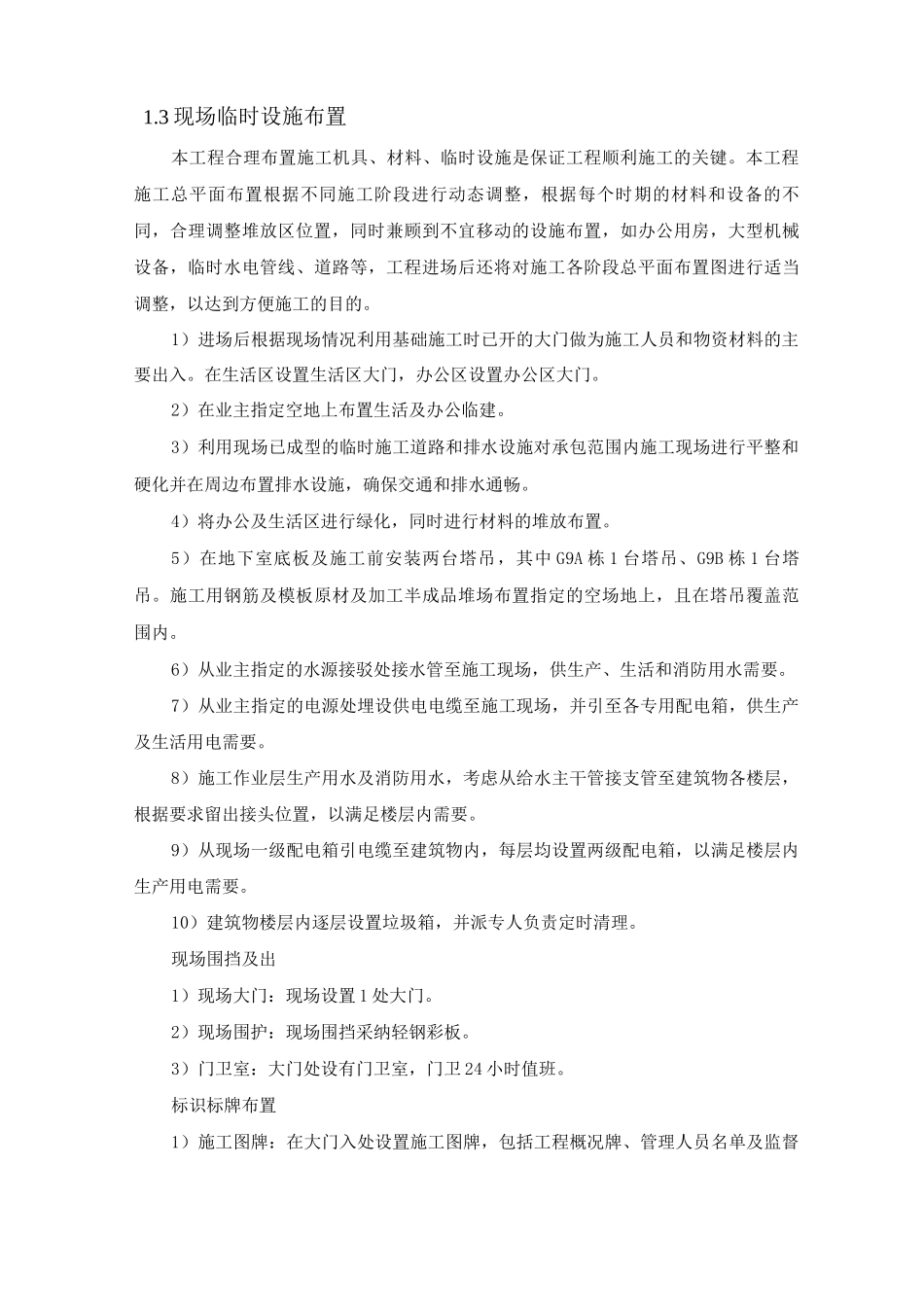

3 现场临时设施布置本工程合理布置施工机具、材料、临
