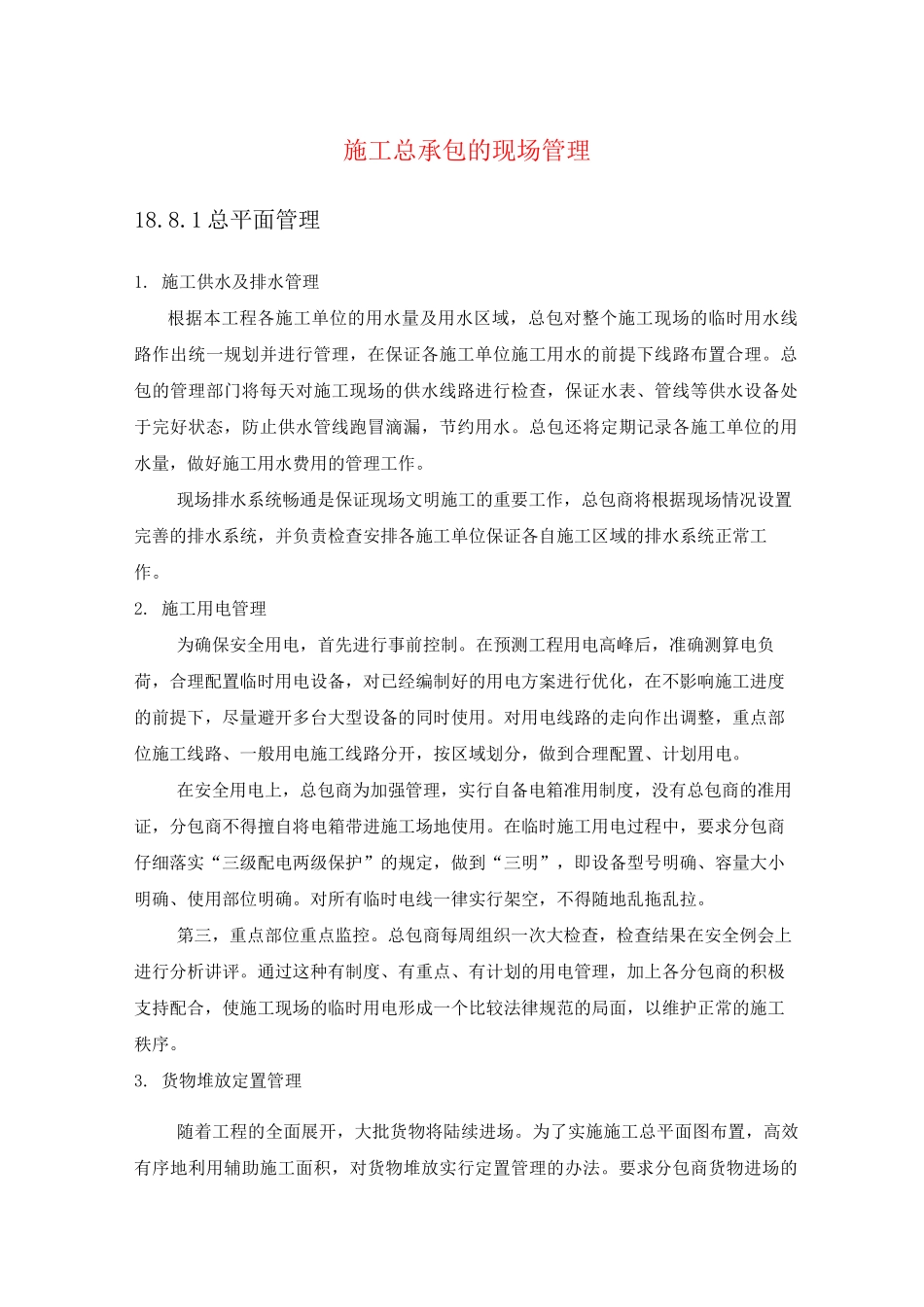

施工总承包的现场管理18
1 总平面管理1
施工供水及排水管理根据本工程各施工单位的用水量及用水区域,总包对整个施工现场的临时用水线路作出统一规划并进行管理,在保证各施工单位施工用水的前提下线路布置合理
总包的管理部门将每天对施工现场的供水线路进行检查,保证水表、管线等供水设备处于完好状态,防止供水管线跑冒滴漏,节约用水
总包还将定期记录各施工单位的用水量,做好施工用水费用的管理工作
现场排水系统畅通是保证现场文明施工的重要工作,总包商将根据现场情况设置完善的排水系统,并负责检查安排各施工单位保证各自施工区域的排水系统正常工作
施工用电管理为确保安全用电,首先进行事前控制
在预测工程用电高峰后,准确测算电负荷,合理配置临时用电设备,对已经编制好的用电方案进行优化,在不影响施工进度的前提下,尽量避开多台大型设备的同时使用
对用电线路的走向作出调整,重点部位施工线路、一般用电施工线路分开,按区域划分,做到合理配置、计划用电
在安全用电上,总包商为加强管理,实行自备电箱准用制度,没有总包商的准用证,分包商不得擅自将电箱带进施工场地使用
在临时施工用电过程中,要求分包商仔细落实“三级配电两级保护”的规定,做到“三明”,即设备型号明确、容量大小明确、使用部位明确
对所有临时电线一律实行架空,不得随地乱拖乱拉
第三,重点部位重点监控
总包商每周组织一次大检查,检查结果在安全例会上进行分析讲评
通过这种有制度、有重点、有计划的用电管理,加上各分包商的积极支持配合,使施工现场的临时用电形成一个比较法律规范的局面,以维护正常的施工秩序
货物堆放定置管理随着工程的全面展开,大批货物将陆续进场
为了实施施工总平面图布置,高效有序地利用辅助施工面积,对货物堆放实行定置管理的办法
要求分包商货物进场的前 3~7 天,事先到总包商处签发《准运单》

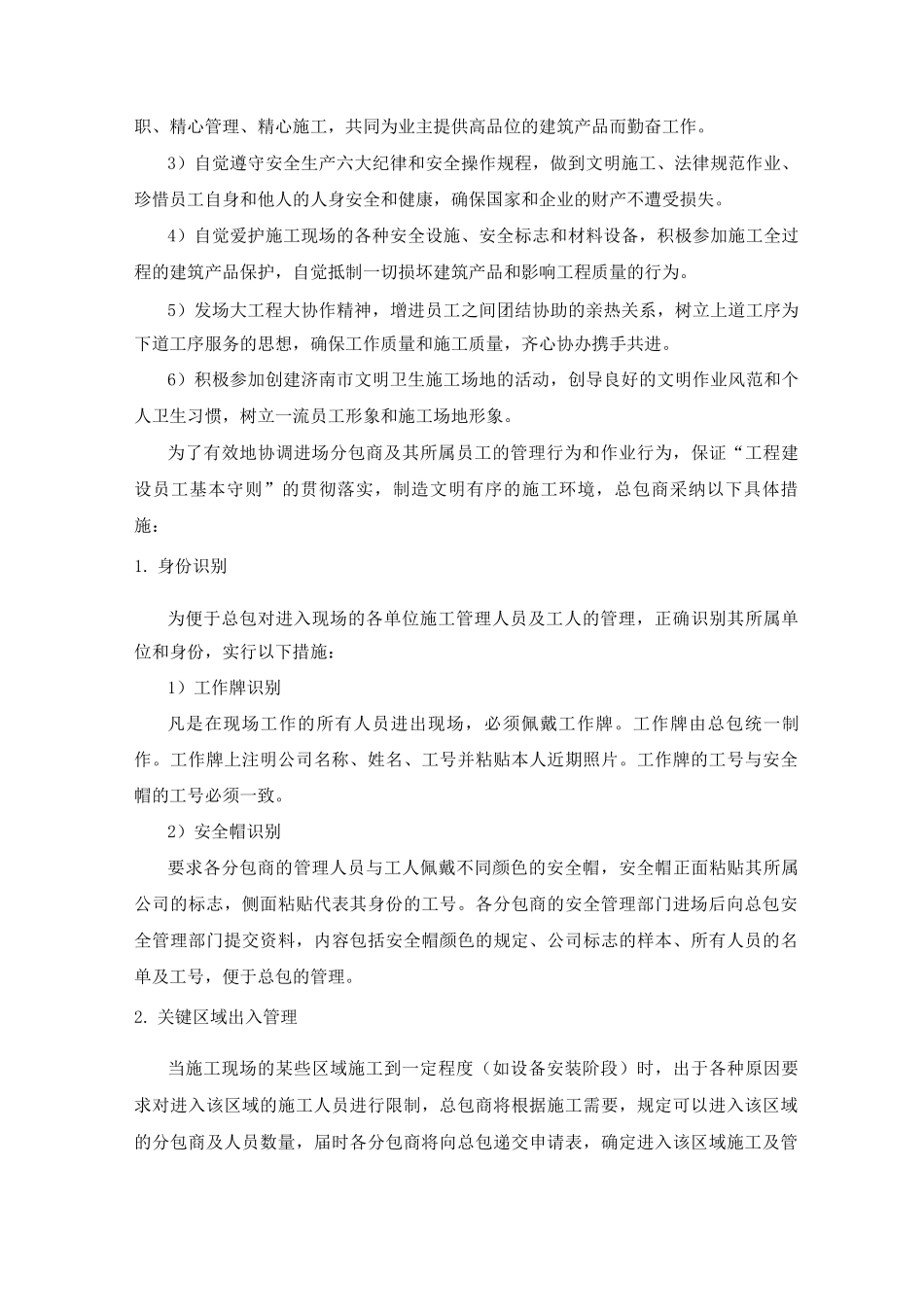

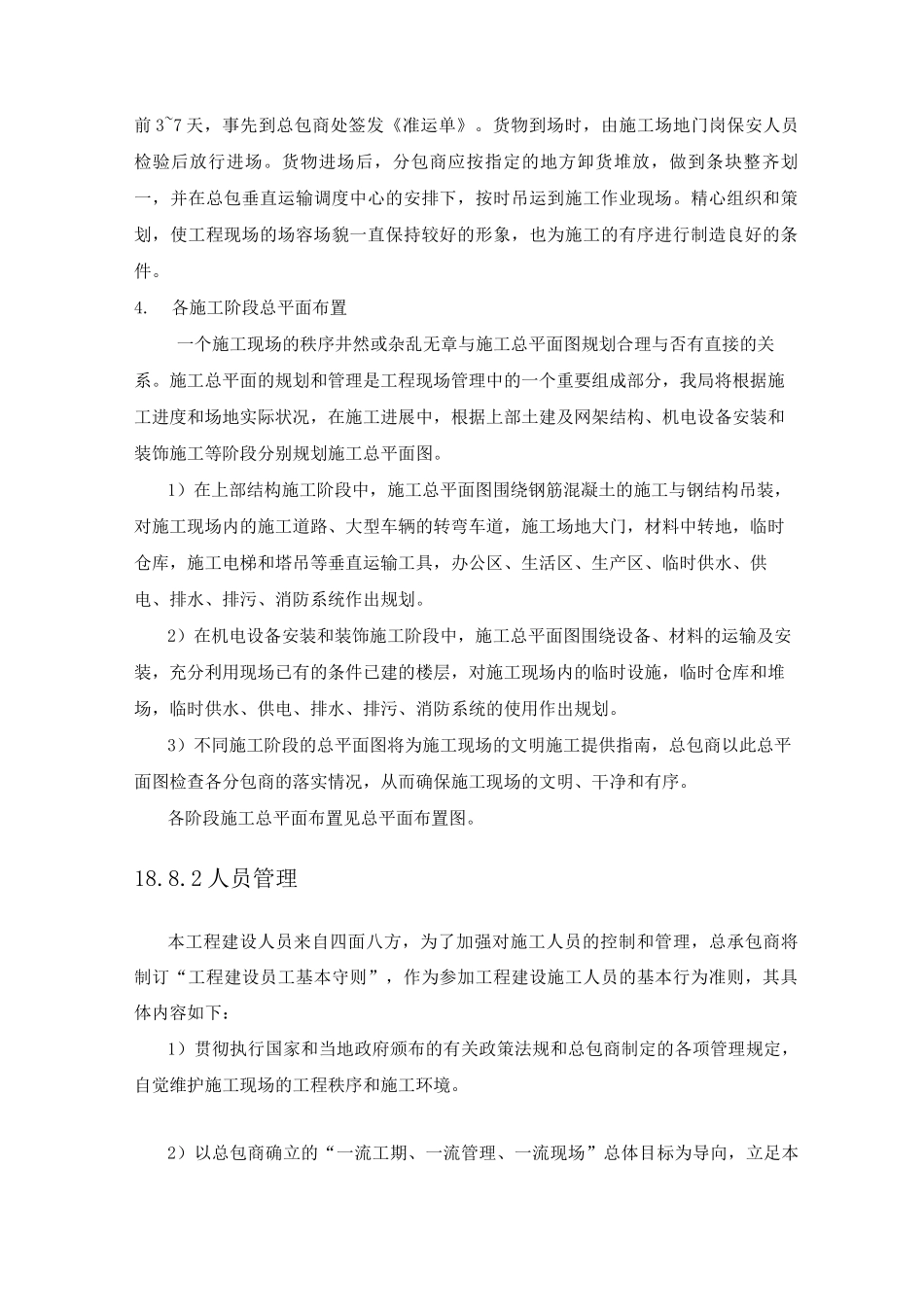

货物到场时,由施工场地门岗保安人员检
