施工总进度计划及工期保证措施一、施工总体进度计划(一)工期安排的原则和依据1、满足招标文件提出工期要求
2、以关键工序为控制工期突破、按设计要求、施工顺序及影响后续施工的单位、分部或分项工程先行安排施工
3、充分考虑本工程的自然环境条件,可利用的资源情况
4、按均衡生产、保证质量、文明施工、科学管理,力争提前工期控制原则
5、依据本投标人同类工程施工经验、现有的设备能力、技术力量、管理水平
(二)总工期及计划开、竣工日期总工期:12 个月,以 30 天/月计算,共 360 个日历天
开工日期:2025 年 2 月 11 日(具体以业主和监理的开工令为准)
竣工日期:202 0 年 2 月 4 日
(三)各主要项目施工日历天安排1、施工准备计划 15 日历天,此时间段主要完成临时设施的搭建工作,施工用水用电线路安装,为先期桩机入场施工做好准备条件

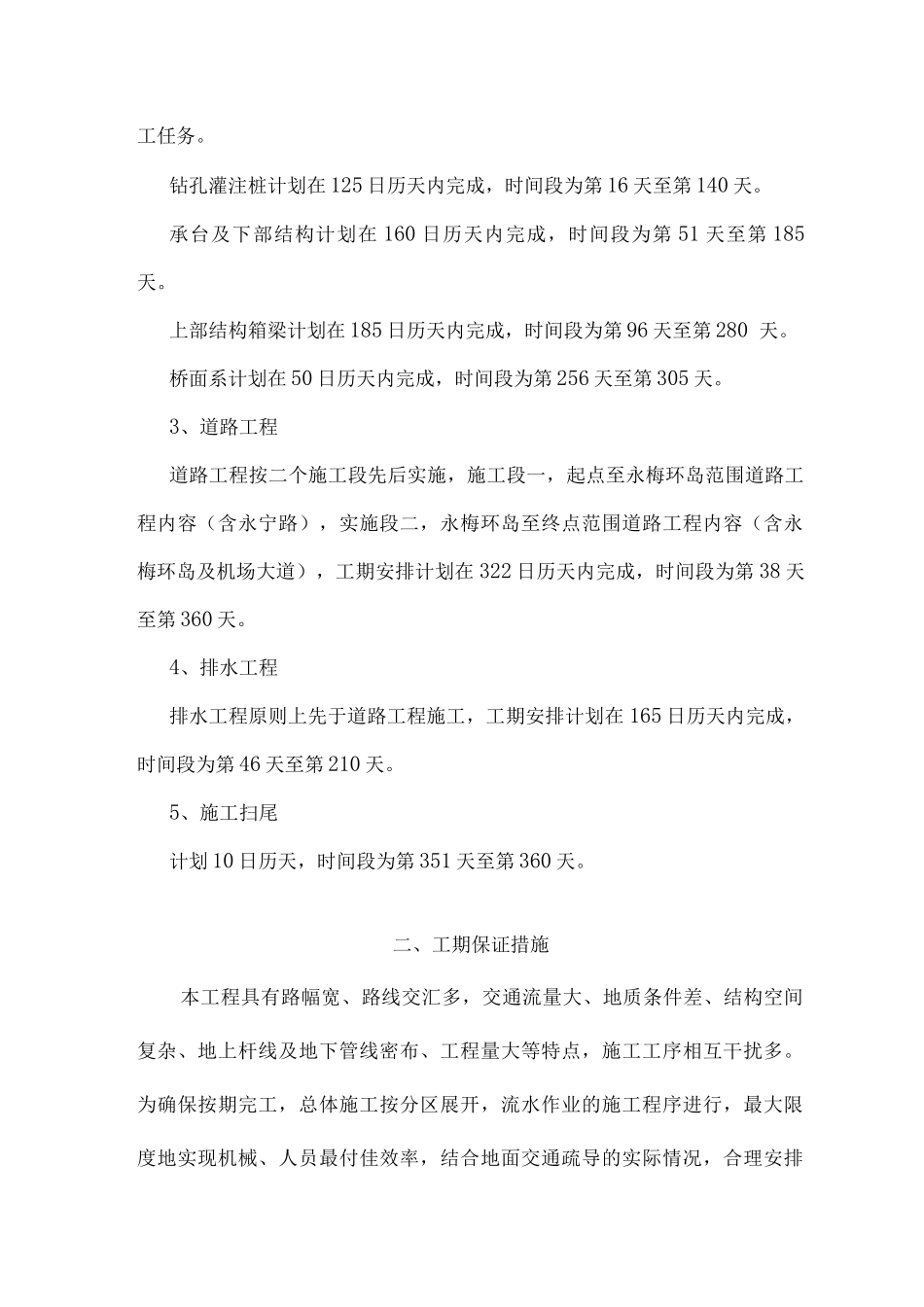

2、桥梁施工计划 290 日历天,时间段为第 16 天至第 305 天,完成所有桥梁施工任务
钻孔灌注桩计划在 125 日历天内完成,时间段为第 16 天至第 140 天
承台及下部结构计划在 160 日历天内完成,时间段为第 51 天至第 185 天
上部结构箱梁计划在 185 日历天内完成,时间段为第 96 天至第 280 天
桥面系计划在 50 日历天内完成,时间段为第 256 天至第 305 天
3、道路工程道路工程按二个施工段先后实施,施工段一,起点至永梅环岛范围道路工程内容(含永宁路),实施段二,永梅环岛至终点范围道路工程内容(含永梅环岛及机场大道),工期安排计划在 322 日历天内完成,时间段为第 38 天至第 360 天
4、排水工程排水工程原则上先于道路工程施工,工期安排计划在 165 日历天内完成,时间段为第 46 天至第 210 天

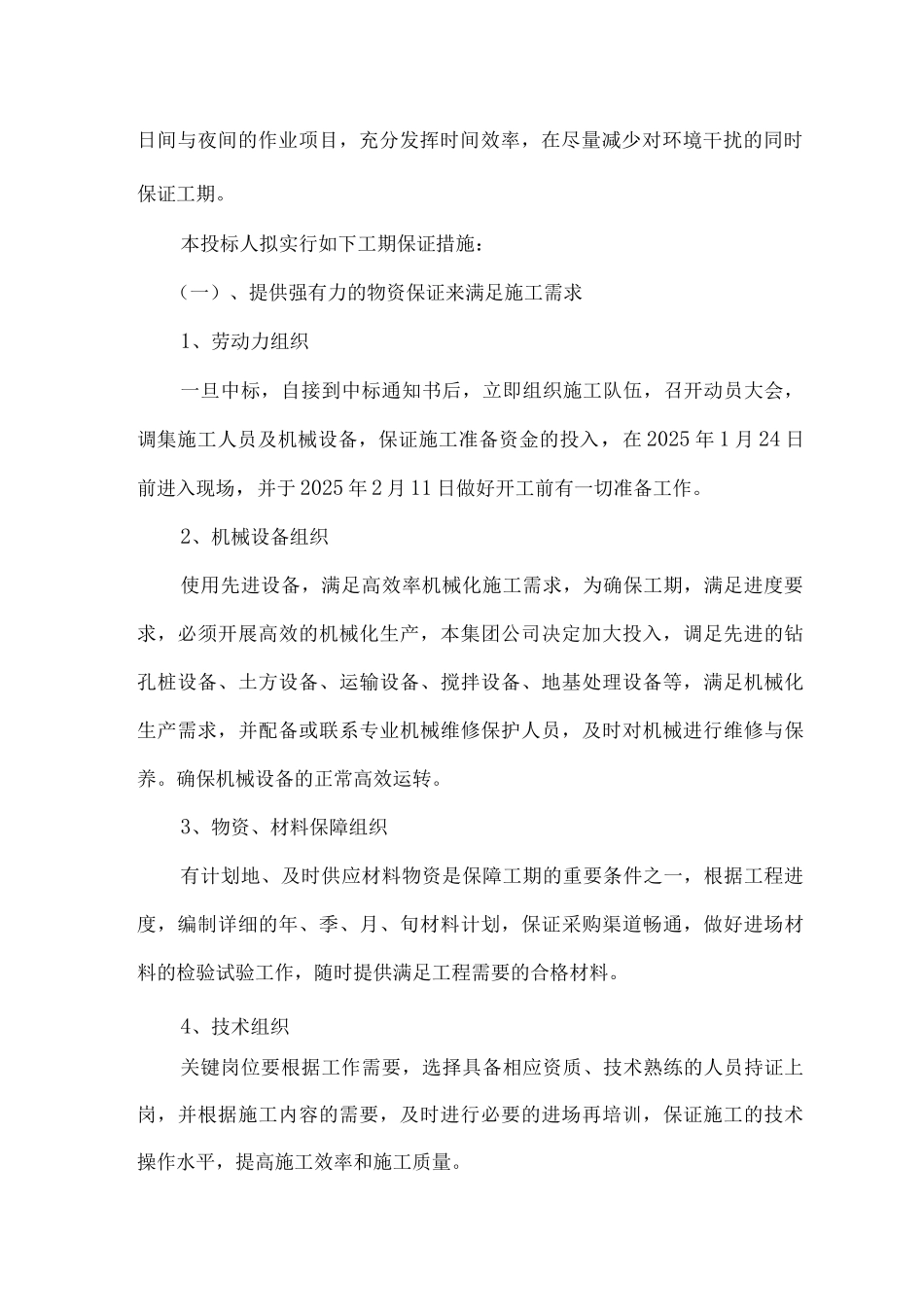

5、施工扫尾计划 10 日历天,时间段为第 351 天至第 360 天
