施工测量措施

施工测量措施_第1页
1/3
施工测量措施_第2页
2/3
施工测量措施_第3页
3/3

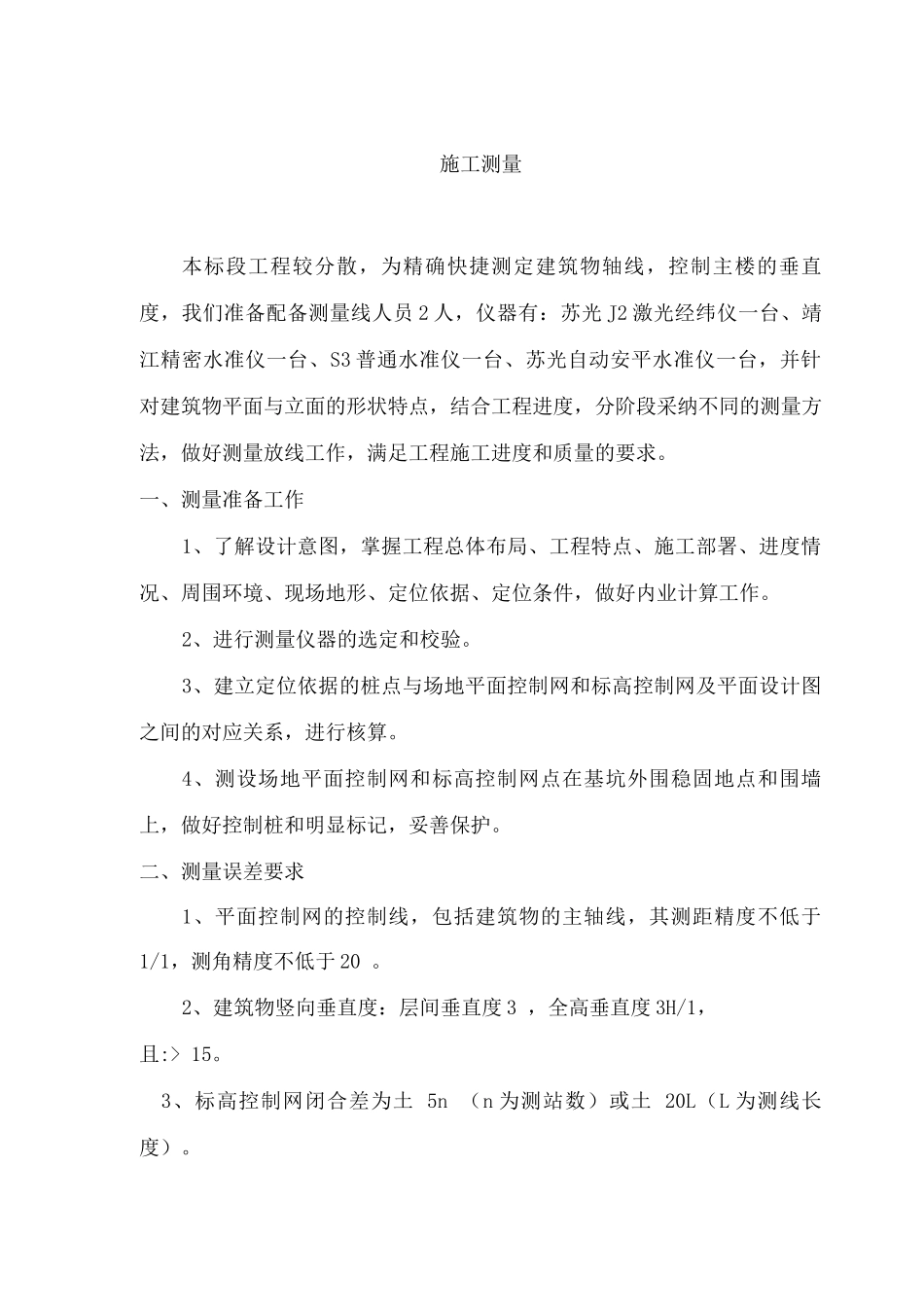

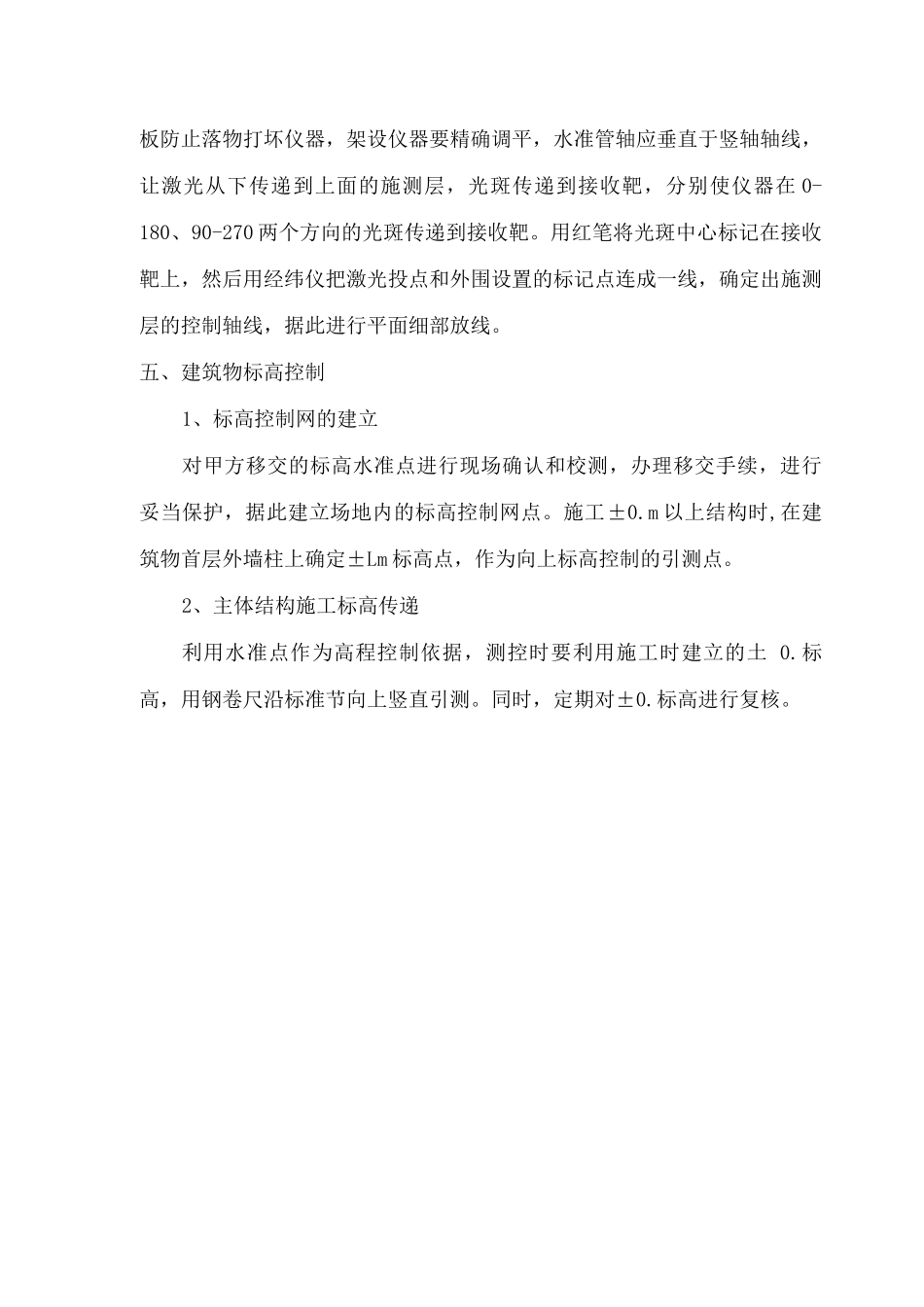

施工测量本标段工程较分散,为精确快捷测定建筑物轴线,控制主楼的垂直度,我们准备配备测量线人员 2 人,仪器有:苏光 J2 激光经纬仪一台、靖江精密水准仪一台、S3 普通水准仪一台、苏光自动安平水准仪一台,并针对建筑物平面与立面的形状特点,结合工程进度,分阶段采纳不同的测量方法,做好测量放线工作,满足工程施工进度和质量的要求。一、测量准备工作1、了解设计意图,掌握工程总体布局、工程特点、施工部署、进度情况、周围环境、现场地形、定位依据、定位条件,做好内业计算工作。2、进行测量仪器的选定和校验。3、建立定位依据的桩点与场地平面控制网和标高控制网及平面设计图之间的对应关系,进行核算。4、测设场地平面控制网和标高控制网点在基坑外围稳固地点和围墙上,做好控制桩和明显标记,妥善保护。二、测量误差要求1、平面控制网的控制线,包括建筑物的主轴线,其测距精度不低于1/1,测角精度不低于 20 。2、建筑物竖向垂直度:层间垂直度 3 ,全高垂直度 3H/1,且:> 15。3、标高控制网闭合差为土 5n (n 为测站数)或土 20L(L 为测线长度)。三、沉降变形监测(由业主安排监测单位,我方现场配合)1、观测内容:根据工程的特点,需对本工程进行沉降监测。2、执行法律规范:国家测绘局颁发的《国家一、二等水准测量法律规范》(GB)和《工程测量法律规范》(GB)[22]。3、点位的布设:将根据设计要求在建筑物上布设沉降观测点,沉降观测点布设见测量平面图。4、监测次数及周期:每一个结构层观测一次,结构工程完工后,每月观测一次,竣工后继续观测至沉降稳定为止。四、平面测量方法:平面测量结合施工部署和工程进度分阶段实行相应的测量方法。测量方法如下:1、平面控制网根据甲方提供的坐标控制点为测量放线依据,结合设计图进行施工测量定位放线,确定出测量控制主轴线,测量控制主轴线应能满足分段施工时能独立定位的要求,建立起平面控制网,作为每层轴线传递的依据。控制主轴线施测到现场后,应保护好控制轴线标志不被破坏,标记明显,为稳妥起见,每条控制轴线桩在基坑远处和近处分别施测两点,近点便于引用投测,远点用于保护和校测,定期检查各轴线间的尺寸。2、地上结构平面测量地上结构平面测量采纳激光铅直投测技术。为保证工程质量和进度,采纳激光竖直投测法,逐层控制主楼平面轴线,从而控制主楼垂直度,在首层楼面上确定激光架设点,激光架设点位于确定的控制轴线的交汇点上,在各层相应基...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工测量措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
