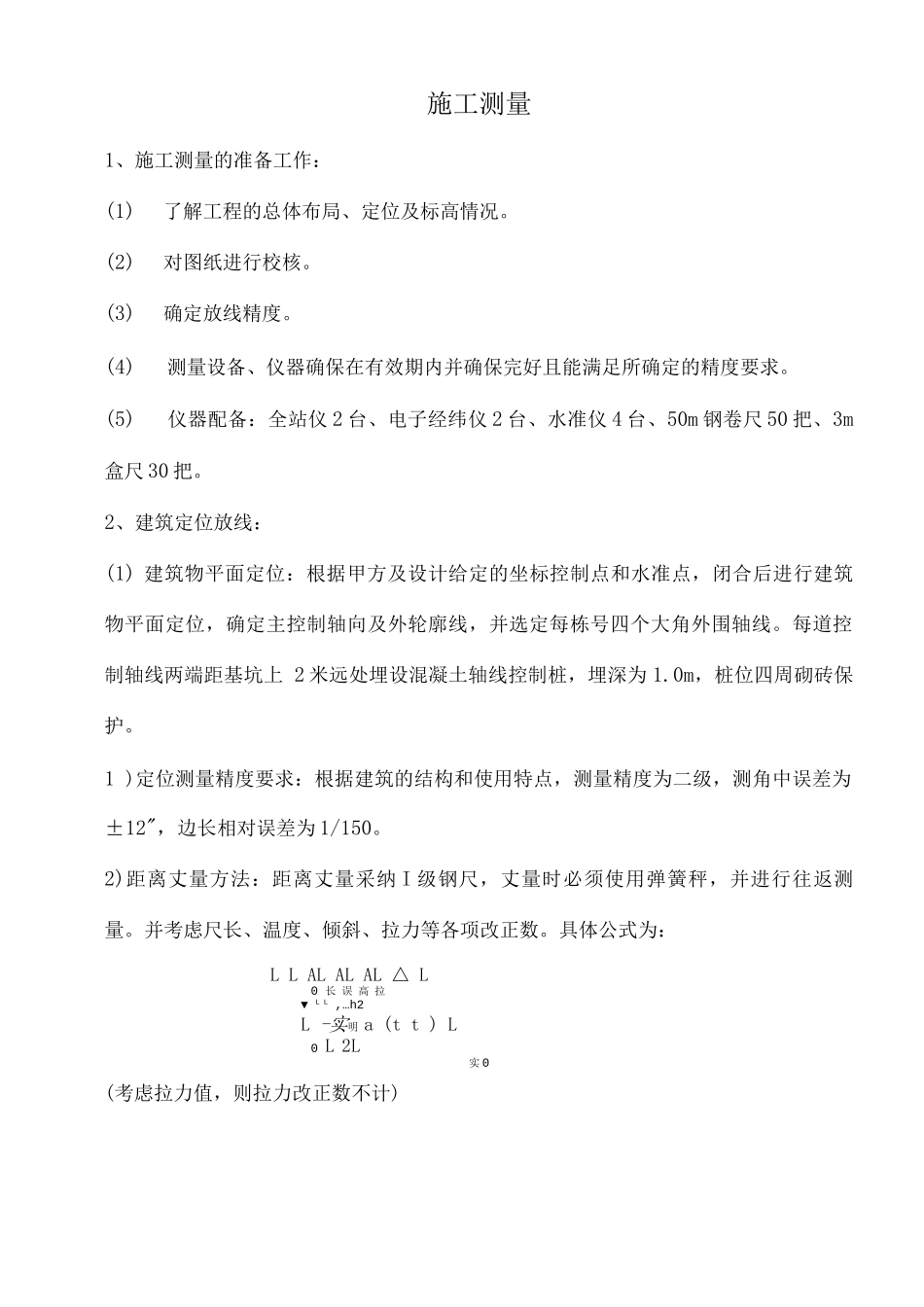

施工测量1、施工测量的准备工作:(1)了解工程的总体布局、定位及标高情况
(2)对图纸进行校核
(3)确定放线精度
(4)测量设备、仪器确保在有效期内并确保完好且能满足所确定的精度要求
(5)仪器配备:全站仪 2 台、电子经纬仪 2 台、水准仪 4 台、50m 钢卷尺 50 把、3m盒尺 30 把
2、建筑定位放线:(1) 建筑物平面定位:根据甲方及设计给定的坐标控制点和水准点,闭合后进行建筑物平面定位,确定主控制轴向及外轮廓线,并选定每栋号四个大角外围轴线
每道控制轴线两端距基坑上 2 米远处埋设混凝土轴线控制桩,埋深为 1
0m,桩位四周砌砖保护
1 )定位测量精度要求:根据建筑的结构和使用特点,测量精度为二级,测角中误差为±12",边长相对误差为 1/150
2)距离丈量方法:距离丈量采纳 I 级钢尺,丈量时必须使用弹簧秤,并进行往返测量
并考虑尺长、温度、倾斜、拉力等各项改正数

具体公式为:L L AL AL AL △ L0 长 误 高 拉▼ L L ,…h2L -实明 a (t t ) L 0 L 2L实 0(考虑拉力值,则拉力改正数不计)(2) 建筑物高程测设:高程引入采纳甲方提供的水准点进行测设,本工程布设 B1、B2 各 9 个永久水准控制桩,组成建筑物的高程控制点,控制点的测量采纳附和测法
闭合差的要求:12、工 fam 为附和线路长度
3、基础开挖放线:由于建筑平面控制桩及轴线控制桩距基础外边线较远
在基础开挖时,不易被破坏,故在开挖基础时不需引桩
基础开挖撒线宽度不应超过 15 cm
(1) 根据建筑物平面控制桩、设计边坡及地面高程,分别测设出基槽下(坡角)及基槽上、坡顶位置桩,并沿上桩撒出开挖边线
开挖至接近槽底 3 mm 时,应及时测设坡角与 3 m x 3 m 的方格网点标高,允许误差为:±10 mm
(2) 垫层上基础放线:用经纬仪正倒镜法以轴
