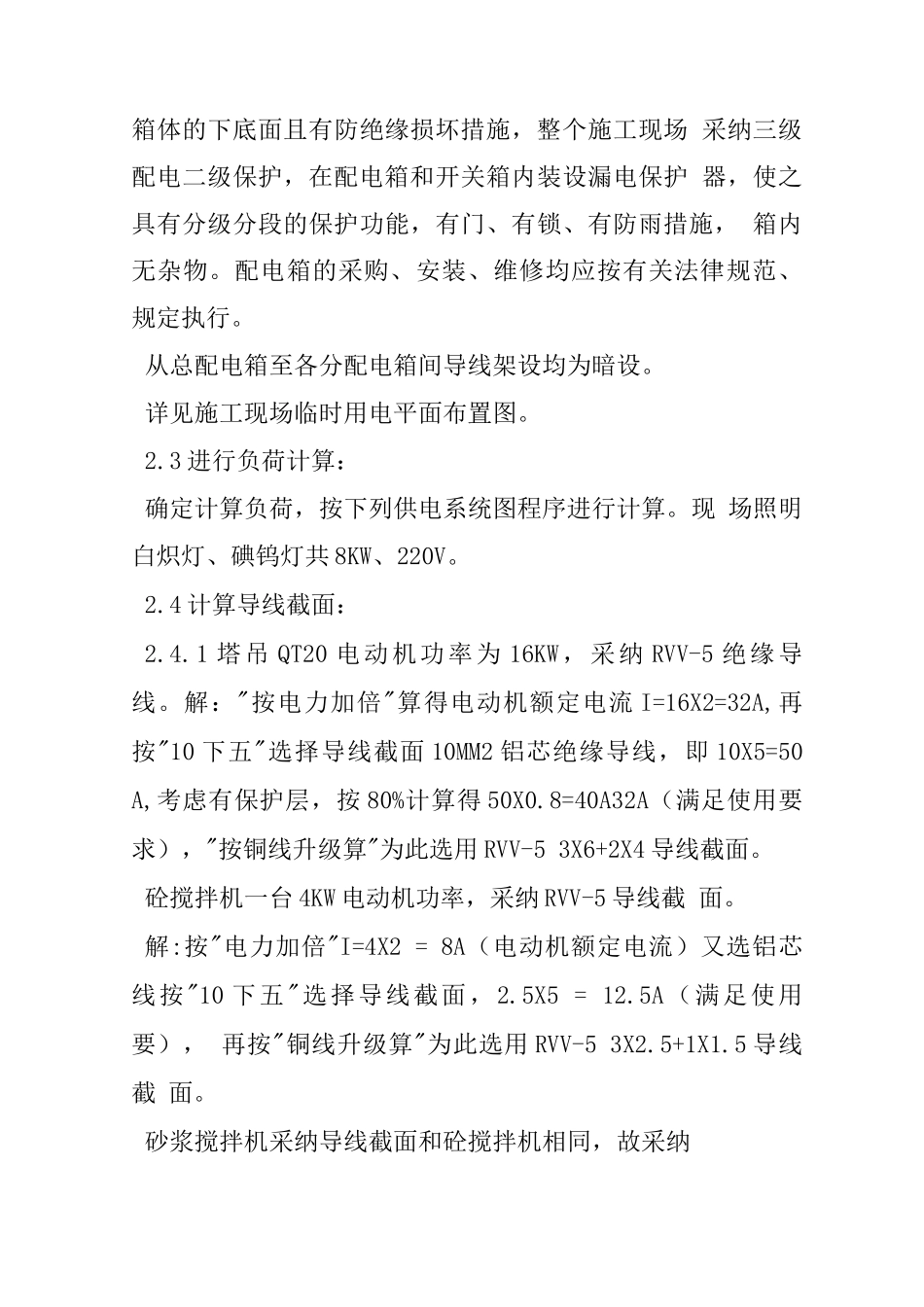

施工现场临时用电施工组织设计1.施工用电管理工作是临时用电安全技术法律规范的核 心内容根据 JGJ46-88《施工现场临时用电安全技术法律规范》的 规定:临时用电设备在 5 台及 5 台以上或设备总容量在 50KW 及 50KW 以上者,应编制临时用电施工组织设计。1.1 工程概况:本工程为 工程,砖混结构,混凝土条形基础, 现浇梁、柱和部分楼板,标准层 层,建筑面积 平方米"艮据 本工程的特点和施工需要,本工程拟用用电设备的数量及用 电总容量均满足编制临时用电施工组织设计的要求(设备台 数和用电总容量见表 1)2.按法律规范要求编制临时用电施工组织设计。2.1 现场勘探:根据在建工程的施工组织设计和施工进度安排,总平 面图和拟定的临时用电平面布置图,确定所用机械设备的位 置和三级配电的层次及导线架设的布置等。该工程为混凝土条形基础,为此利用在建工程避雷接 地分别在总配电箱处,配电线路的中间处和末端处做三处重 复接地。每处的重复接地利用 6 10 镀锌钢筋与基础避雷带, 用电焊按规定施焊,每处的接地电阻值用接地电阻测试仪测 得电阻分别为 1.5Q、1.8Q、1.6Q,计算重复接地电阻的并 联等值为:1/K 总二 1/25 + 1/16 + 1/24 R 总二 6.98Q10Q(满足要 求)2.2 确定电进线,总配电箱、分配电箱等的位置及线路走向;该工程施工现场临时用电总电是由建设单位从村内 配电室低压供电系统 380/220V 电压引入,送至施工单位指定 的位置(总配电箱处),整个施工现场按三级配电内容形式布 置(示意图表示);总配电箱 f 分配电箱 f 开关箱 f 用电设备, 配电箱、开关箱按现场顺时针逐一编号,箱内所用开关明显 的标志注明,其回路和所控用电设备等所运行的开关箱均有 专人负责,整个施工现场有持证电工按时检查和不定期检查, 以防发生触电事故。配电线路由建设单位送至总配电箱处的一侧电线为 三相四线制,380/220V 低压供电系统,自总配电箱二次侧开 始配电,严格按三相五线制(TN-S 系统)覆盖施工现场,做到 工作零线和保护零线严格分开,正常情况下不带电的金属外 壳必须和保护零线相连接,工作零线仅用于负载 220V 照明及 220V 用电设备。其中保护零线与其他各导线颜色应区别开来, 宜采纳黄/绿双色线,严禁黄/绿双色线作负荷线用。施工现场使用配电箱、开关箱,对固定式的安装高度 要求箱底与地面的垂直距离为 1.3-1.5M,手持电动工具应采 用移动式开关箱,内装漏电保...
