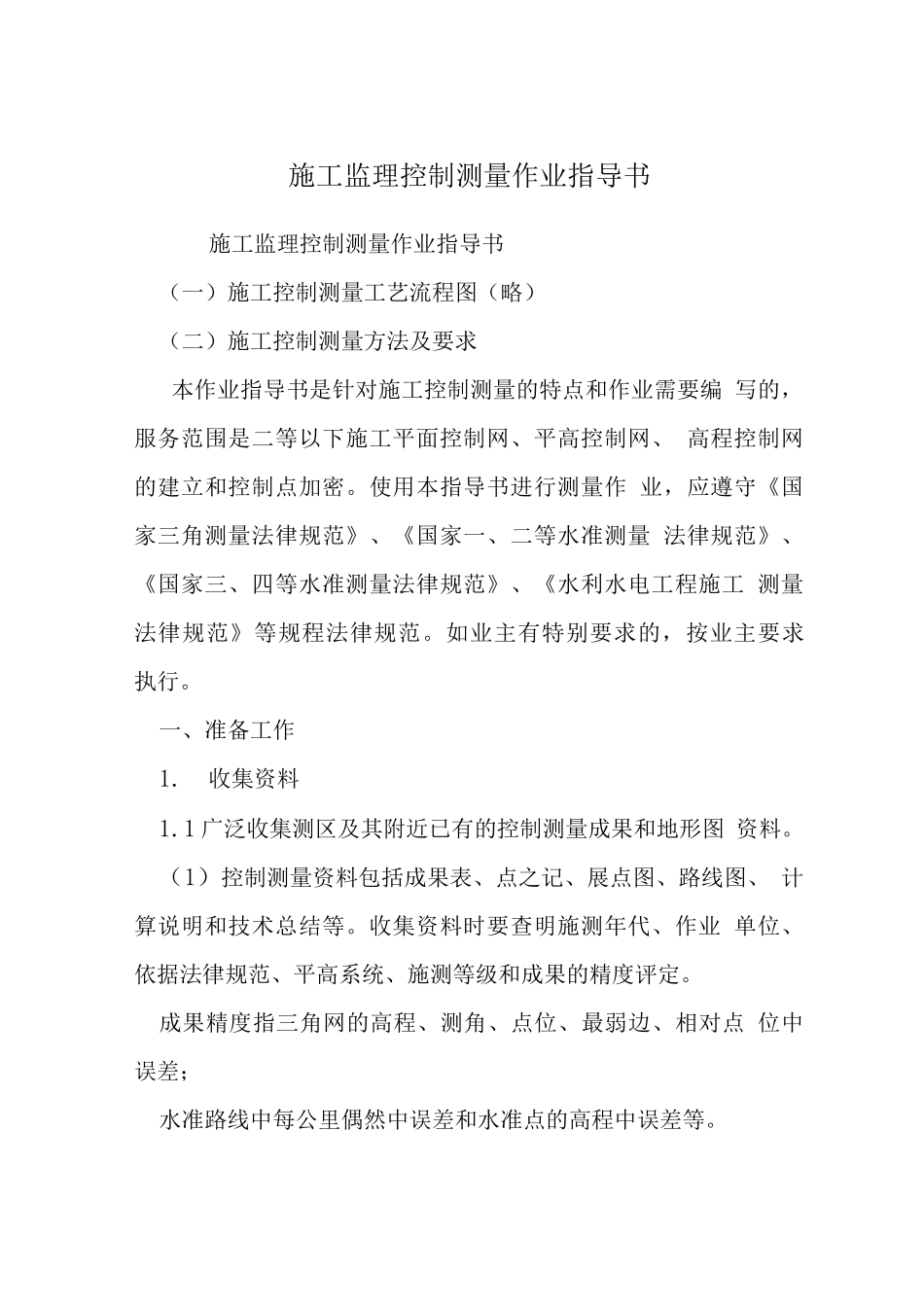

施工监理控制测量作业指导书施工监理控制测量作业指导书(一)施工控制测量工艺流程图(略)(二)施工控制测量方法及要求本作业指导书是针对施工控制测量的特点和作业需要编 写的,服务范围是二等以下施工平面控制网、平高控制网、 高程控制网的建立和控制点加密
使用本指导书进行测量作 业,应遵守《国家三角测量法律规范》、《国家一、二等水准测量 法律规范》、《国家三、四等水准测量法律规范》、《水利水电工程施工 测量法律规范》等规程法律规范
如业主有特别要求的,按业主要求 执行
一、准备工作1
1 广泛收集测区及其附近已有的控制测量成果和地形图 资料
(1)控制测量资料包括成果表、点之记、展点图、路线图、 计算说明和技术总结等
收集资料时要查明施测年代、作业 单位、依据法律规范、平高系统、施测等级和成果的精度评定
成果精度指三角网的高程、测角、点位、最弱边、相对点 位中误差;水准路线中每公里偶然中误差和水准点的高程中误差等

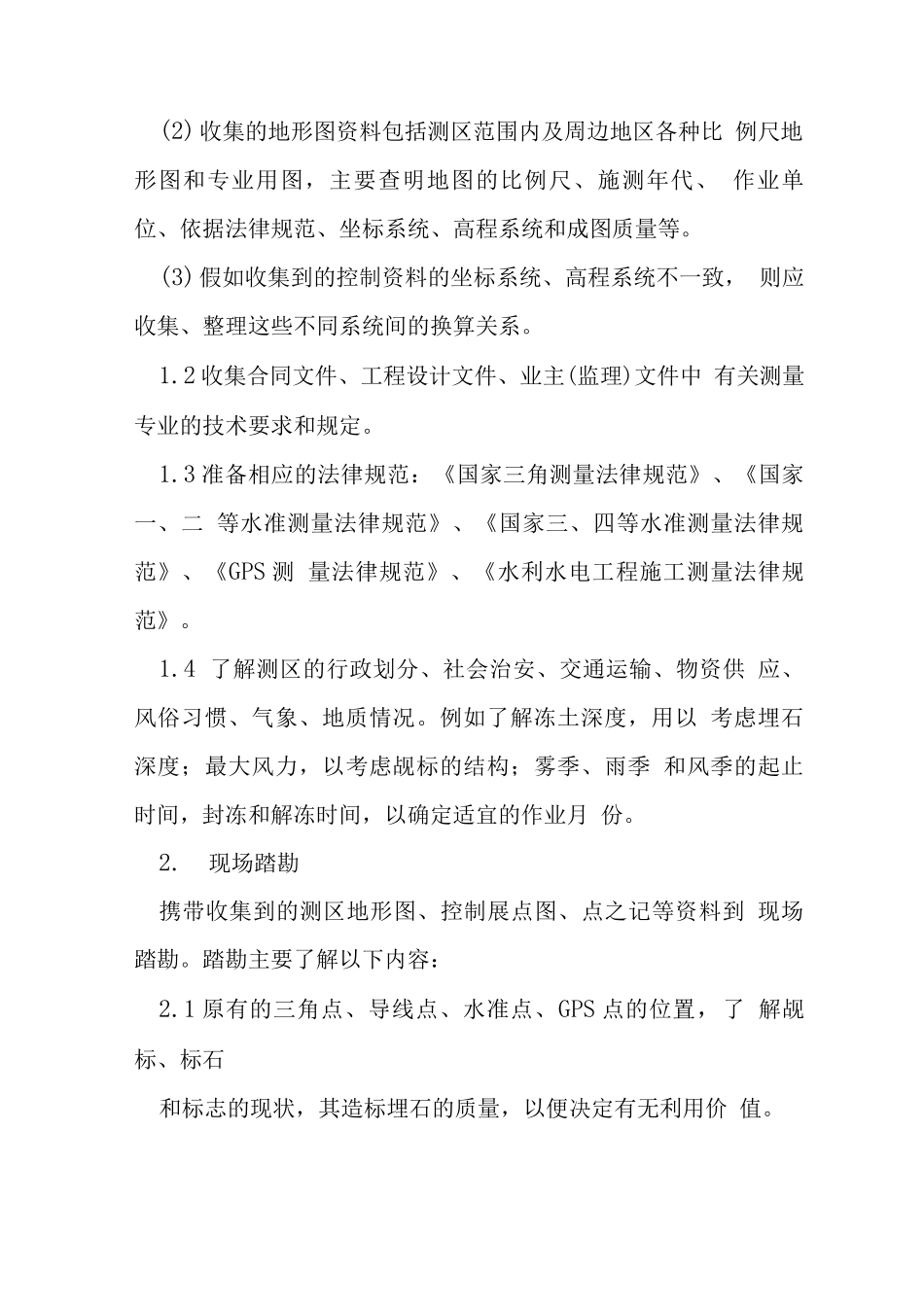

(2) 收集的地形图资料包括测区范围内及周边地区各种比 例尺地形图和专业用图,主要查明地图的比例尺、施测年代、 作业单位、依据法律规范、坐标系统、高程系统和成图质量等
(3)假如收集到的控制资料的坐标系统、高程系统不一致, 则应收集、整理这些不同系统间的换算关系
2 收集合同文件、工程设计文件、业主(监理)文件中 有关测量专业的技术要求和规定
3 准备相应的法律规范:《国家三角测量法律规范》、《国家一、二 等水准测量法律规范》、《国家三、四等水准测量法律规范》、《GPS 测 量法律规范》、《水利水电工程施工测量法律规范》
4 了解测区的行政划分、社会治安、交通运输、物资供 应、风俗习惯、气象、地质情况
例如了解冻土深度,用以 考虑埋石深度;最大风力,以考虑觇标的结构;雾季、雨季 和风季的起止时间,封冻和解冻时间,以确定适宜的作业月 份
