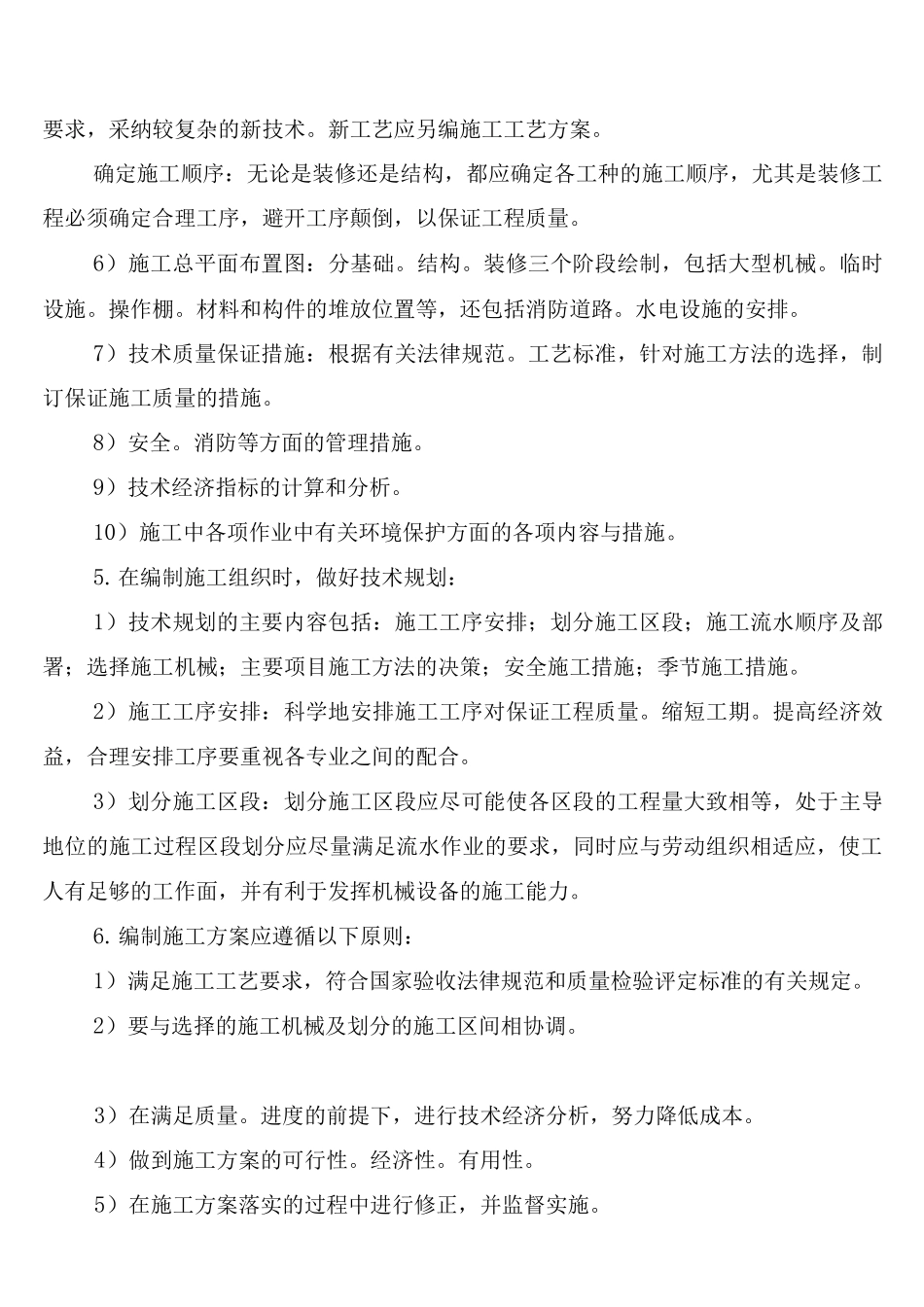

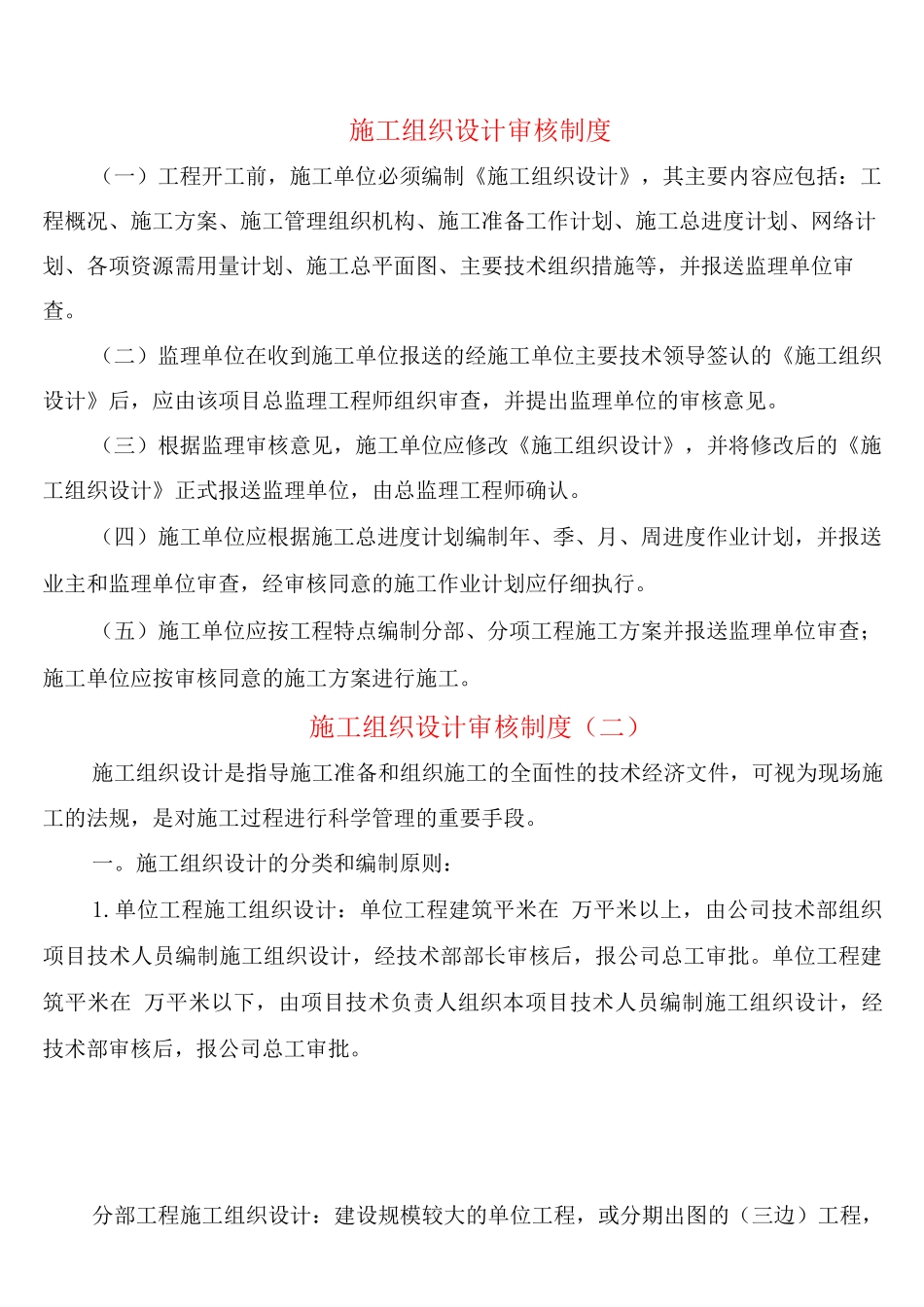

施工组织设计审核制度(一)工程开工前,施工单位必须编制《施工组织设计》,其主要内容应包括:工程概况、施工方案、施工管理组织机构、施工准备工作计划、施工总进度计划、网络计划、各项资源需用量计划、施工总平面图、主要技术组织措施等,并报送监理单位审查。(二)监理单位在收到施工单位报送的经施工单位主要技术领导签认的《施工组织设计》后,应由该项目总监理工程师组织审查,并提出监理单位的审核意见。(三)根据监理审核意见,施工单位应修改《施工组织设计》,并将修改后的《施工组织设计》正式报送监理单位,由总监理工程师确认。(四)施工单位应根据施工总进度计划编制年、季、月、周进度作业计划,并报送业主和监理单位审查,经审核同意的施工作业计划应仔细执行。(五)施工单位应按工程特点编制分部、分项工程施工方案并报送监理单位审查;施工单位应按审核同意的施工方案进行施工。施工组织设计审核制度(二)施工组织设计是指导施工准备和组织施工的全面性的技术经济文件,可视为现场施工的法规,是对施工过程进行科学管理的重要手段。一。施工组织设计的分类和编制原则:1.单位工程施工组织设计:单位工程建筑平米在 万平米以上,由公司技术部组织项目技术人员编制施工组织设计,经技术部部长审核后,报公司总工审批。单位工程建筑平米在 万平米以下,由项目技术负责人组织本项目技术人员编制施工组织设计,经技术部审核后,报公司总工审批。分部工程施工组织设计:建设规模较大的单位工程,或分期出图的(三边)工程,可编制分部工程施工组织设计。一般分为:基础工程。主体工程。装修工程。分部工程由项目编制,技术部审核,报公司总工审批。分项工程施工组织设计:在施工前编制各分项工程施工方案。施工方案由项目专业工程师制定,项目技术负责人审核,项目经理审批;采纳新技术。新工艺。预应力钢筋混凝土工程。预制构件吊装工程。冬雨季施工方案。脚手架施工方案等重要或技术复杂的分项工程报技术部审批。4. 施工组织设计应包括以下内容:1)工程概况:包括工程名称。工程性质。工程地点。规模。特点。结构形式。主要新技术项目和主要分项工程数量。2)总体目标:包括质量目标。工期目标。安全目标。成本目标。3)施工部署及施工进度计划:根据工期要求对施工组织进行总体安排,并对主要部位采纳相应措施进行部署,部署各单位工程的施工顺序,流水段的划分。装饰工程或外线工程插入施工的时间。大型机械的调度安排...
