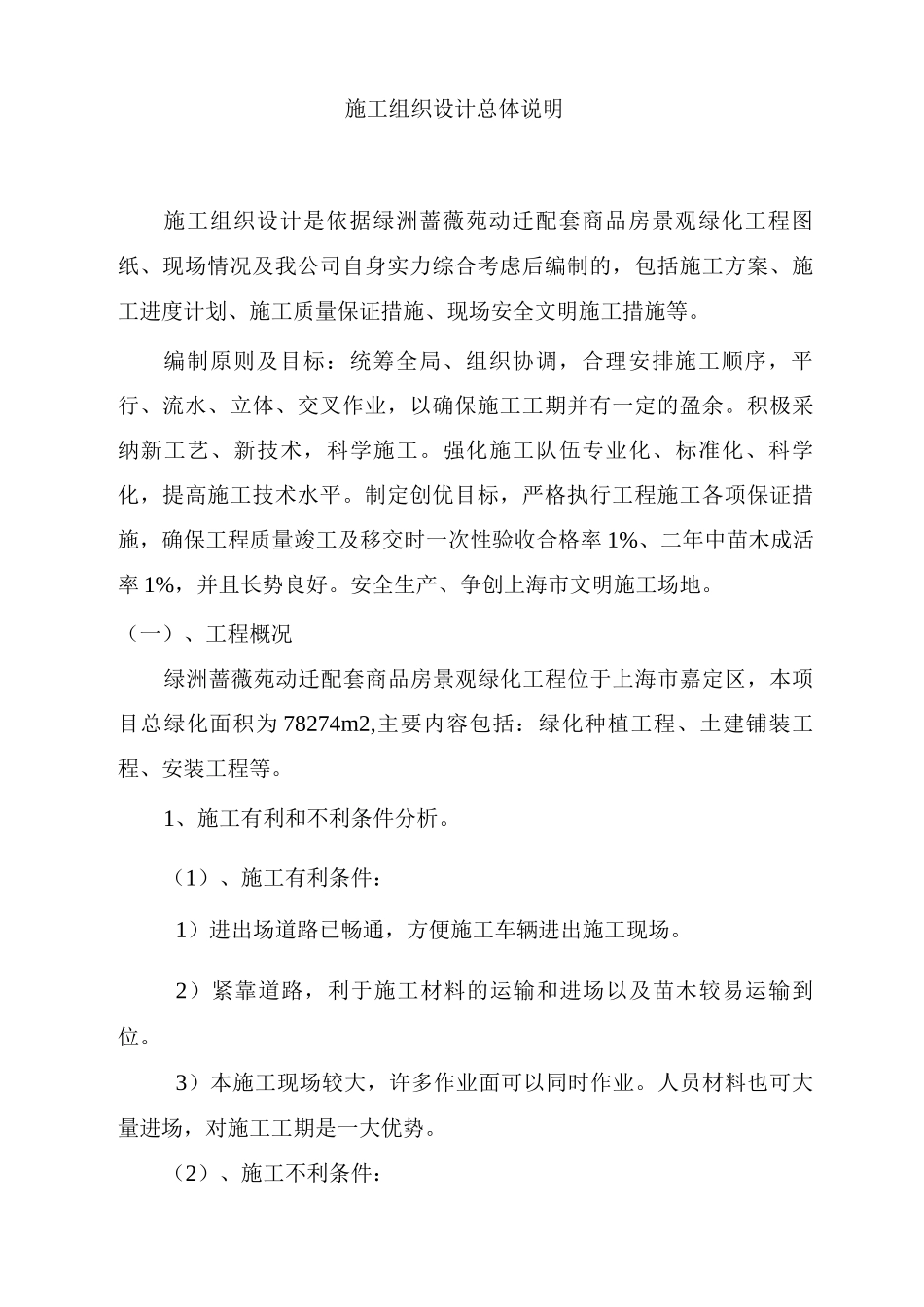

施工组织设计总体说明施工组织设计是依据绿洲蔷薇苑动迁配套商品房景观绿化工程图纸、现场情况及我公司自身实力综合考虑后编制的,包括施工方案、施工进度计划、施工质量保证措施、现场安全文明施工措施等
编制原则及目标:统筹全局、组织协调,合理安排施工顺序,平行、流水、立体、交叉作业,以确保施工工期并有一定的盈余
积极采纳新工艺、新技术,科学施工
强化施工队伍专业化、标准化、科学化,提高施工技术水平
制定创优目标,严格执行工程施工各项保证措施,确保工程质量竣工及移交时一次性验收合格率 1%、二年中苗木成活率 1%,并且长势良好
安全生产、争创上海市文明施工场地
(一)、工程概况绿洲蔷薇苑动迁配套商品房景观绿化工程位于上海市嘉定区,本项目总绿化面积为 78274m2,主要内容包括:绿化种植工程、土建铺装工程、安装工程等
1、施工有利和不利条件分析
(1)、施工有利条件:1)进出场道路已畅通,方便施工车辆进出施工现场
2)紧靠道路,利于施工材料的运输和进场以及苗木较易运输到位
3)本施工现场较大,许多作业面可以同时作业
人员材料也可大量进场,对施工工期是一大优势

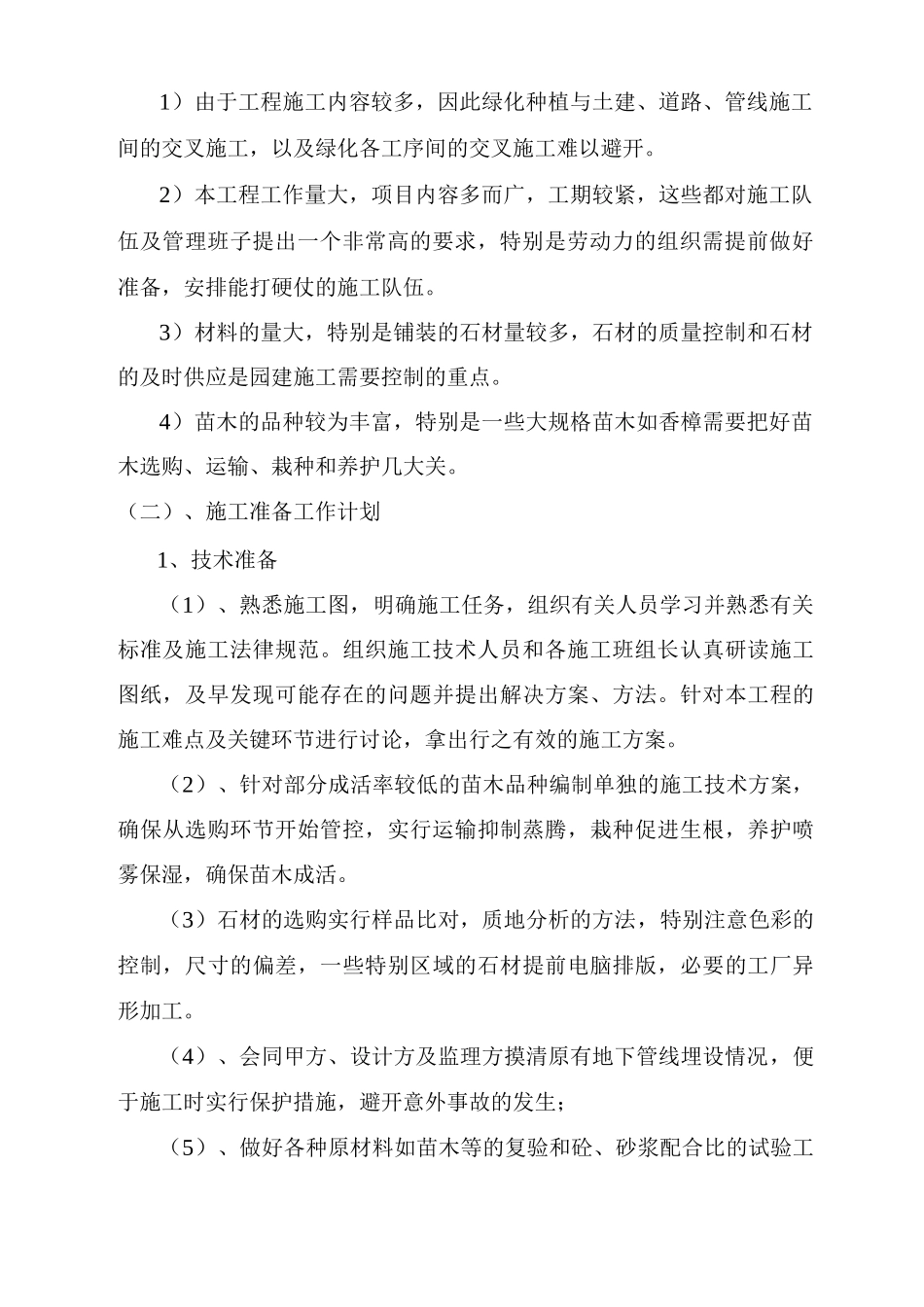

(2)、施工不利条件:1)由于工程施工内容较多,因此绿化种植与土建、道路、管线施工间的交叉施工,以及绿化各工序间的交叉施工难以避开
2)本工程工作量大,项目内容多而广,工期较紧,这些都对施工队伍及管理班子提出一个非常高的要求,特别是劳动力的组织需提前做好准备,安排能打硬仗的施工队伍
3)材料的量大,特别是铺装的石材量较多,石材的质量控制和石材的及时供应是园建施工需要控制的重点
4)苗木的品种较为丰富,特别是一些大规格苗木如香樟需要把好苗木选购、运输、栽种和养护几大关
(二)、施工准备工作计划1、技术准备(1)、熟悉施工图,明确施工任务,组织有关人员学习并熟悉有关标准及施工法律规范

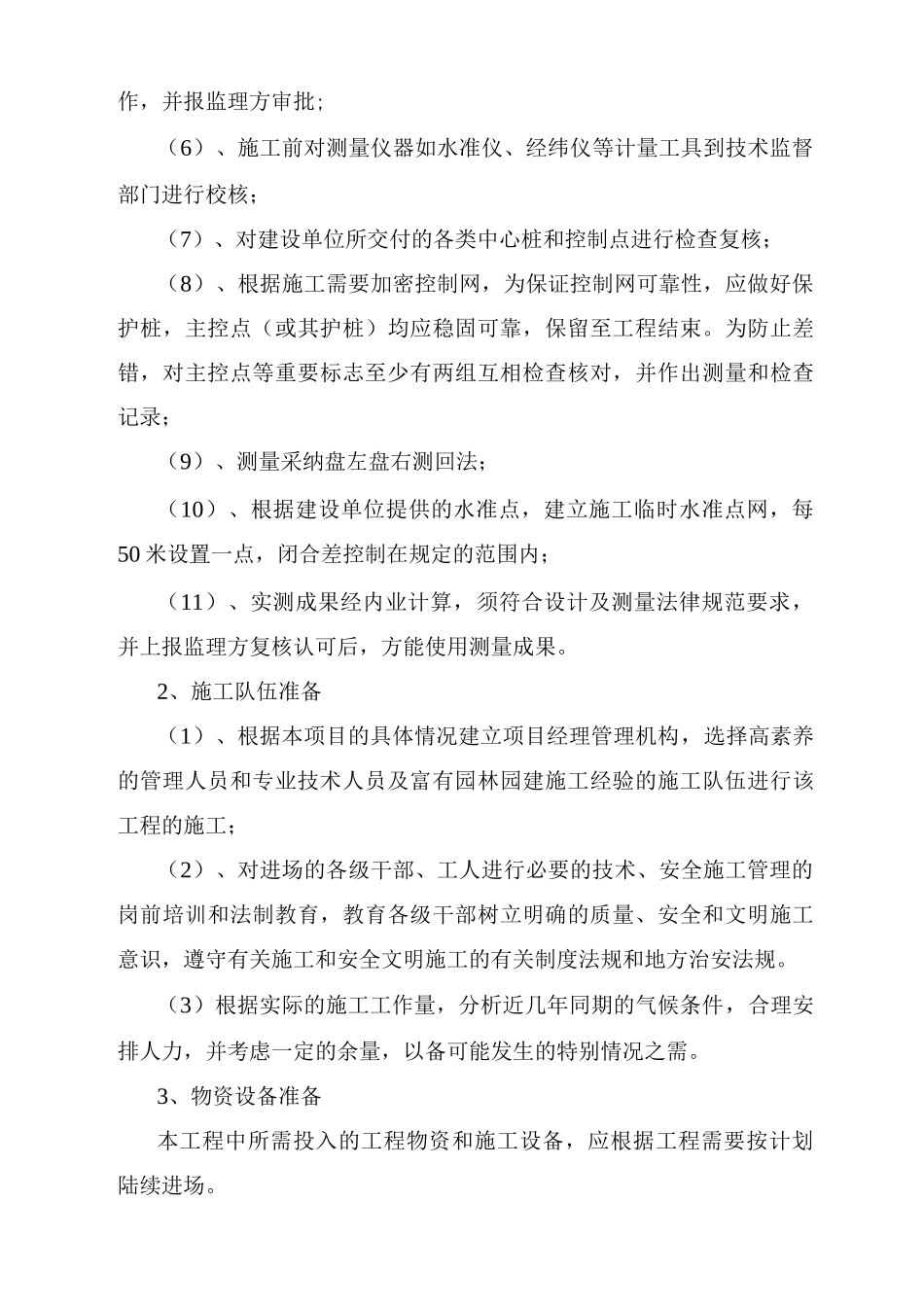

组织施工技术人员和各施工班组长认真研读施工图纸,及
