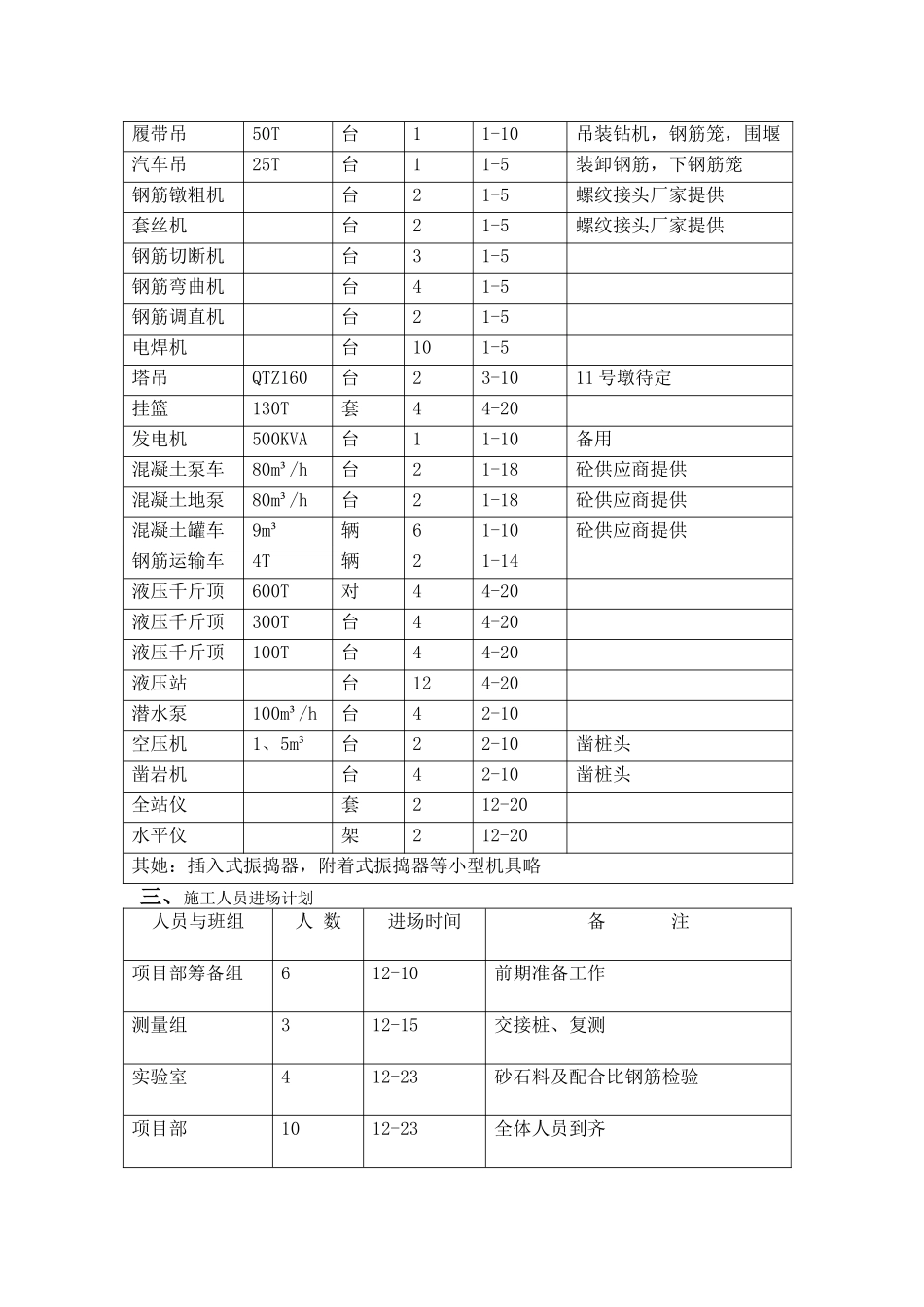

施工组织设计摘要一、施工场地布置(见施工场地布置图)1、项目部:2 层活动房约 800㎡
分 项面 积(㎡)用 途会议室50会议兼接待室项目经理室25办公兼住宿项目副经理室25办公兼住宿总工室25办公兼住宿副总工室25办公兼住宿财务室252 人办公兼住宿工程技术部254 人办公测量组254 人办公质检安全组254-6 人办公材料采购部254-6 人办公保安室253-4 人办公兼住宿宿舍200住宿 20-30 人厨房与餐厅200可同时供 50 人就餐合计700有用面积注:卫浴另行搭建2、实验室:2 层活动房 300㎡,底层设混凝土室、土工室、钢材室、蒸汽养护室
上层住宿兼办公室(4 人)
到项目部就餐

3、职工宿舍:a、桩基施工队:50 人(12 台钻机),其中东岸 33 人,宿舍 200㎡,西岸 17 人,110㎡
b、钢筋制安队:60 人(钢筋总量 12000 吨,平均加工安装 500kg/工日,实际工作 400 天),其中东岸 40 人,宿舍 240㎡,西岸 20 人,宿舍 120㎡
c、混凝土与模板、支架施工队:80 人,东岸 50 人,宿舍 300㎡,西岸 30 人,宿舍 180㎡
d、挂篮施工队:100 人(4 套挂篮,不含钢筋制安),东西岸各 50人,宿舍 300㎡
e、其她人员:含挖掘机、装载机、塔吊、汽车吊机械手、运输车驾驶员,电工、混凝土泵操控、管道安拆工等约 30 人,宿舍 250㎡
注:食堂与餐厅按每人一平米设置,卫生间按 25 人一个蹲位设置,男女比例 5:1,洗浴间按 15-20 人一个淋浴头设置
所有污水通过预埋管道排向下游方向 50 米外得化粪池
4、钢筋堆场:东西岸各设一个,不同型号钢筋分别堆放,现浇30×30cm 混凝土垫块,间隔 2m,长度 6m 每组垫块存放 2 种钢筋,设 6 组垫块,存放 12 种钢材
盘条垫块间隔 1m
