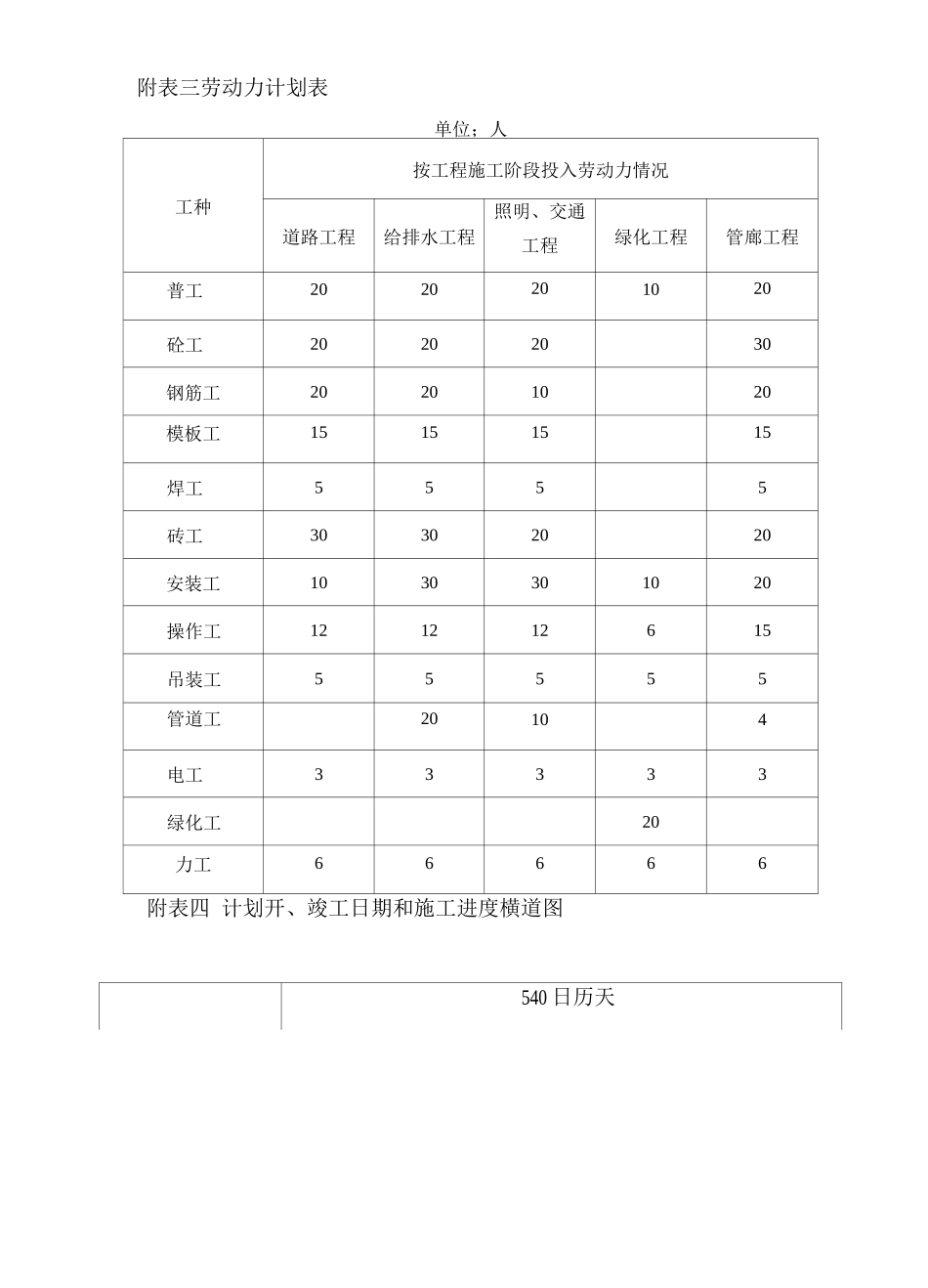

附表二拟配备本工程的试验和检测仪器设备表序号检测仪器设备名称型号规格数量国别产地制造年份 已使用台时数用途备注1全站仪DTM4504山东20253检测已检验2水准仪自动安平4山东20253检测已检验3坍落度筒40*70*98.84南京20250试验已检验4水泥标准时间及凝聚时间测定仪1广州20250试验已检验5水泥净浆搅拌机JY-01 型4南京20252试验已检验6振动台H2J-A4盐城20251试验已检验7标准筛砂石分析筛4盐城20251试验已检验8台秤10KG4扬州20252检测已检验9砼抗压强度试模1*1*112东莞20250试验已检验10砂浆抗压强度试模7.07*7.07*7.0712东莞20250试验已检验11石子压碎仪4安徽20250检测已检验附表三劳动力计划表单位;人工种按工程施工阶段投入劳动力情况道路工程给排水工程照明、交通工程绿化工程管廊工程普工2020201020砼工20202030钢筋工20201020模板工15151515焊工5555砖工30302020安装工1030301020操作工121212615吊装工55555管道工20104电工33333绿化工20力工66666附表四 计划开、竣工日期和施工进度横道图540 日历天主要工程项目1 天2 天3 天4 天5 天540 天施工准备拆除工程施工道路工程施工给、排水工程施工照明工程施工交通工程施工绿化工程施工管廊工程施工交通工程施工竣工验收注:本工程计划工期为 54 0 日历天,具体开工日期以'监理工程师签署开工令为准。附表五施工总平面图附表六临时用地表用途面积(平方米)位置需用时间办公室(含会议室)2施工范围540 日历天食堂60施工范围540 日历天宿舍2施工范围540 日历天洗浴间40施工范围540 日历天卫生间40施工范围540 日历天钢筋堆场、加工房2施工范围540 日历天木工房、堆场1施工范围540 日历天机械停放场3施工范围540 日历天砂堆场2施工范围540 日历天周转材料堆场4施工范围540 日历天停车场4施工范围540 日历天库房50施工范围540 日历天水泥库50施工范围540 日历天门卫室10施工范围540 日历天配电房10施工范围540 日历天
