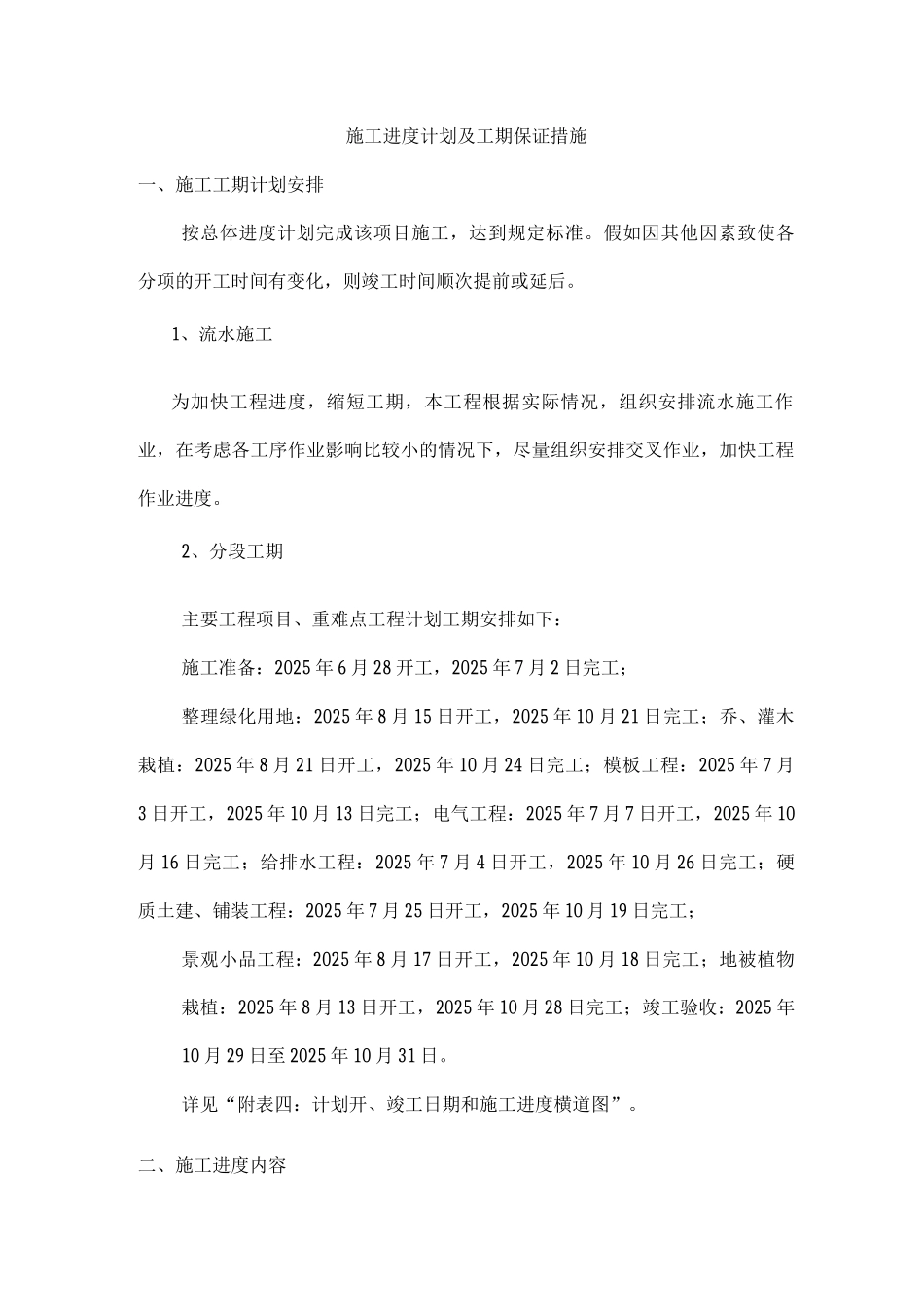

施工进度计划及工期保证措施一、施工工期计划安排按总体进度计划完成该项目施工,达到规定标准
假如因其他因素致使各分项的开工时间有变化,则竣工时间顺次提前或延后
1、流水施工为加快工程进度,缩短工期,本工程根据实际情况,组织安排流水施工作业,在考虑各工序作业影响比较小的情况下,尽量组织安排交叉作业,加快工程作业进度
2、分段工期主要工程项目、重难点工程计划工期安排如下:施工准备:2025 年 6 月 28 开工,2025 年 7 月 2 日完工;整理绿化用地:2025 年 8 月 15 日开工,2025 年 10 月 21 日完工;乔、灌木栽植:2025 年 8 月 21 日开工,2025 年 10 月 24 日完工;模板工程:2025 年 7 月3 日开工,2025 年 10 月 13 日完工;电气工程:2025 年 7 月 7 日开工,2025 年 10月 16 日完工;给排水工程:2025 年 7 月 4 日开工,2025 年 10 月 26 日完工;硬质土建、铺装工程:2025 年 7 月 25 日开工,2025 年 10 月 19 日完工;景观小品工程:2025 年 8 月 17 日开工,2025 年 10 月 18 日完工;地被植物栽植:2025 年 8 月 13 日开工,2025 年 10 月 28 日完工;竣工验收:2025 年10 月 29 日至 2025 年 10 月 31 日
详见“附表四:计划开、竣工日期和施工进度横道图”
二、施工进度内容1、工程施工进度计划管理主要包括:施工总进度计划,主要分部工程进度计划,月进度计划
项目部将根据月进度计划制定每周详细的作业计划,确定材料需用计划和周转材料、机械设备进出场时间
2、常常参加由甲方、乙方、监理单位组成的协调会,确定下一步工作要点和施工进度计划,解决工程中存在问题,更好地开展工作
3、施工进度计划是否完成
