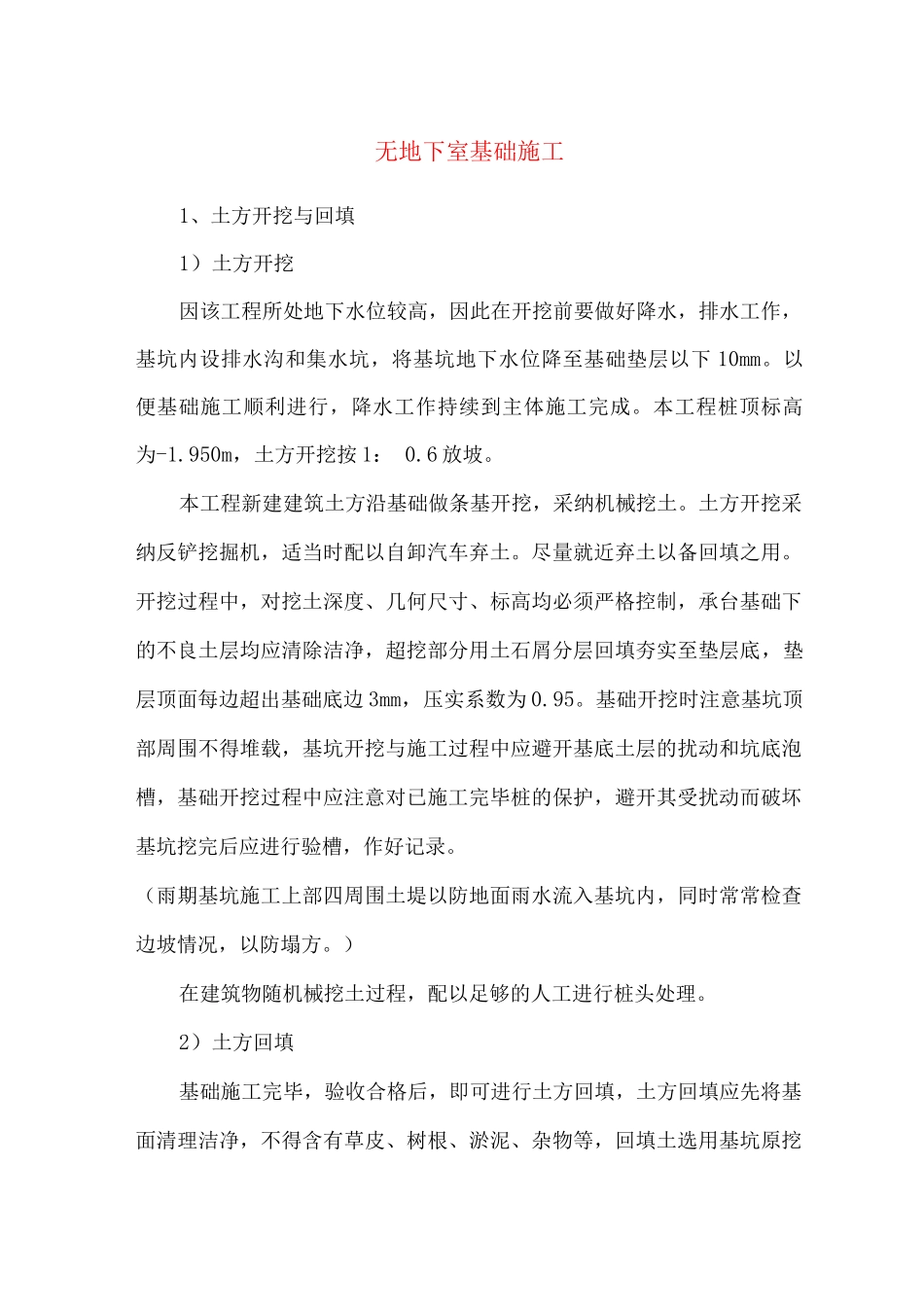

无地下室基础施工1、土方开挖与回填1)土方开挖因该工程所处地下水位较高,因此在开挖前要做好降水,排水工作,基坑内设排水沟和集水坑,将基坑地下水位降至基础垫层以下 10mm
以便基础施工顺利进行,降水工作持续到主体施工完成
本工程桩顶标高为-1
950m,土方开挖按 1: 0
本工程新建建筑土方沿基础做条基开挖,采纳机械挖土
土方开挖采纳反铲挖掘机,适当时配以自卸汽车弃土
尽量就近弃土以备回填之用
开挖过程中,对挖土深度、几何尺寸、标高均必须严格控制,承台基础下的不良土层均应清除洁净,超挖部分用土石屑分层回填夯实至垫层底,垫层顶面每边超出基础底边 3mm,压实系数为 0
基础开挖时注意基坑顶部周围不得堆载,基坑开挖与施工过程中应避开基底土层的扰动和坑底泡槽,基础开挖过程中应注意对已施工完毕桩的保护,避开其受扰动而破坏基坑挖完后应进行验槽,作好记录
(雨期基坑施工上部四周围土堤以防地面雨水流入基坑内,同时常常检查边坡情况,以防塌方
)在建筑物随机械挖土过程,配以足够的人工进行桩头处理
2)土方回填基础施工完毕,验收合格后,即可进行土方回填,土方回填应先将基面清理洁净,不得含有草皮、树根、淤泥、杂物等,回填土选用基坑原挖出的土方(经晾晒符合要求),假如不够,采纳外购黄土回填
回填用人工,每层回填厚度不得大于 25cm,用机械夯实,每层用环刀取样,压实系数满足要求后进行下一步取样
直至回填至设计标高
2、基础施工方案及质量保证措施1)工艺流程:| 垫层混凝土 一| 基础钢筋绑扎 T 支承台侧模板 -钢T 混凝土浇筑 T 拆除侧模 T 混凝土养护2)利用控制桩放施工控制线、基础边线到垫层面,复查地基垫层标高及中心线位置,无误后,绑扎基础钢筋
3)位置和纵横龙骨、连杆点的间距及尺寸
模板安装后,应对断面尺寸、标高、对拉螺栓、连杆支撑等进行预检,均应符合设计图纸和质量标准
