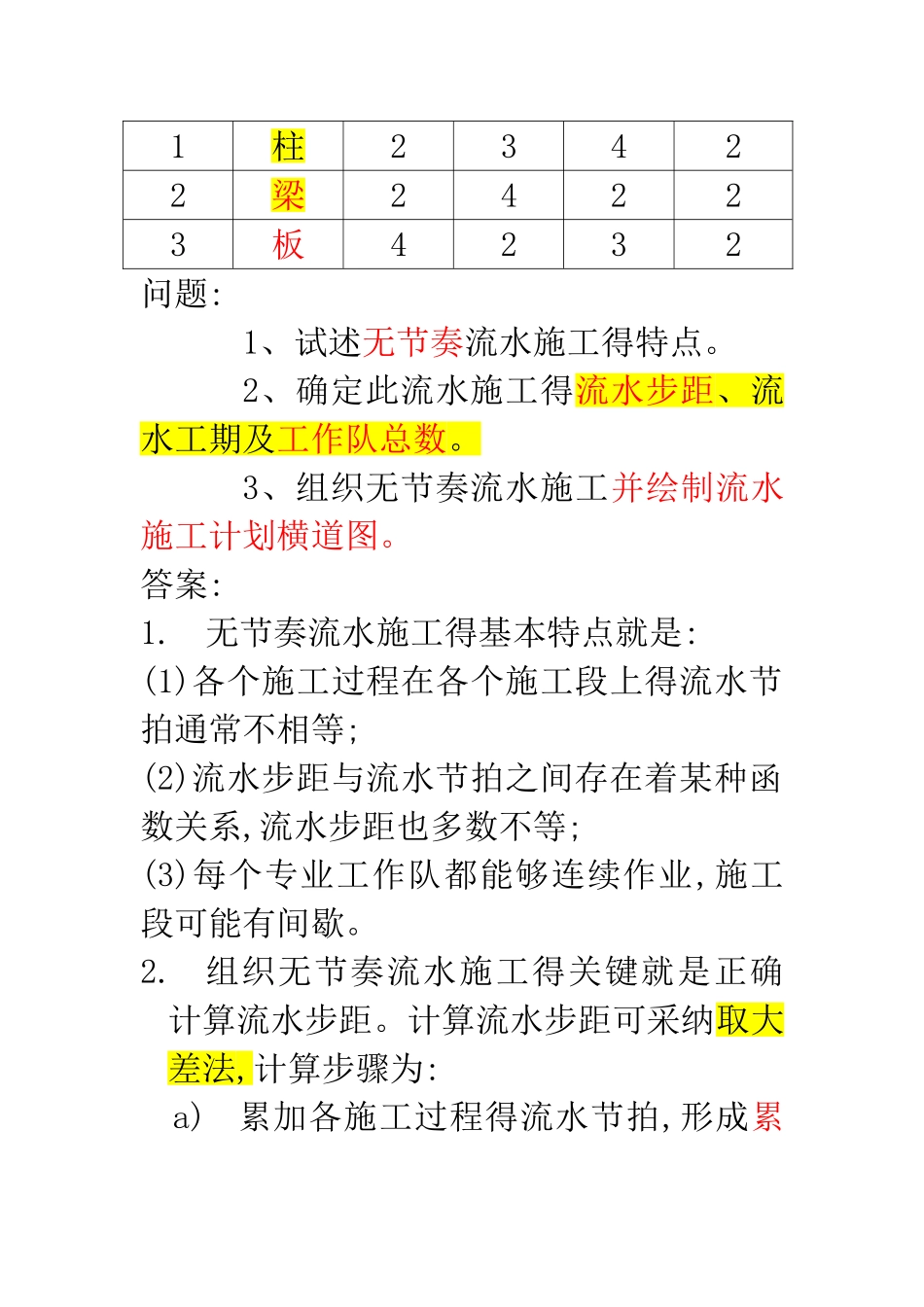

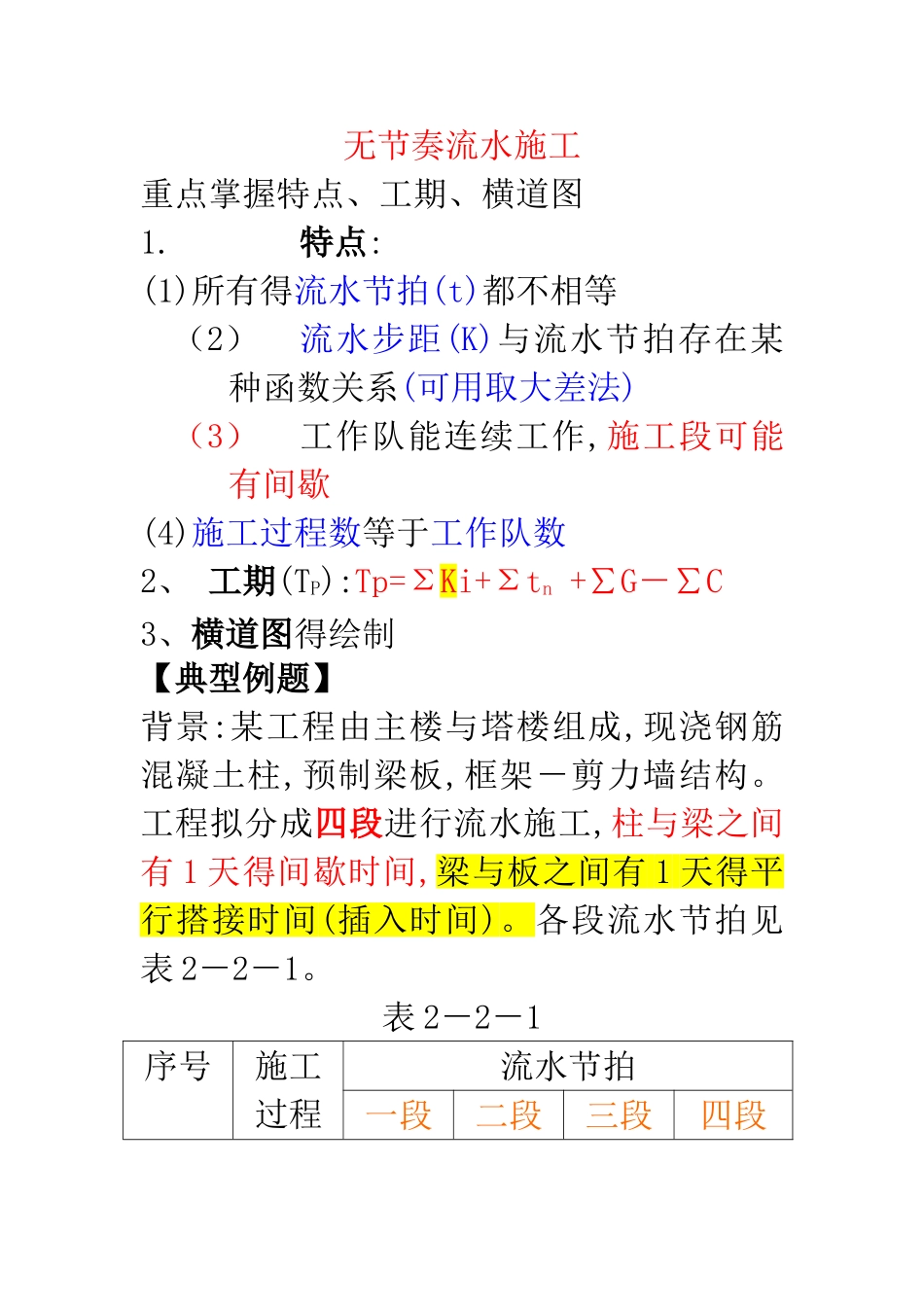

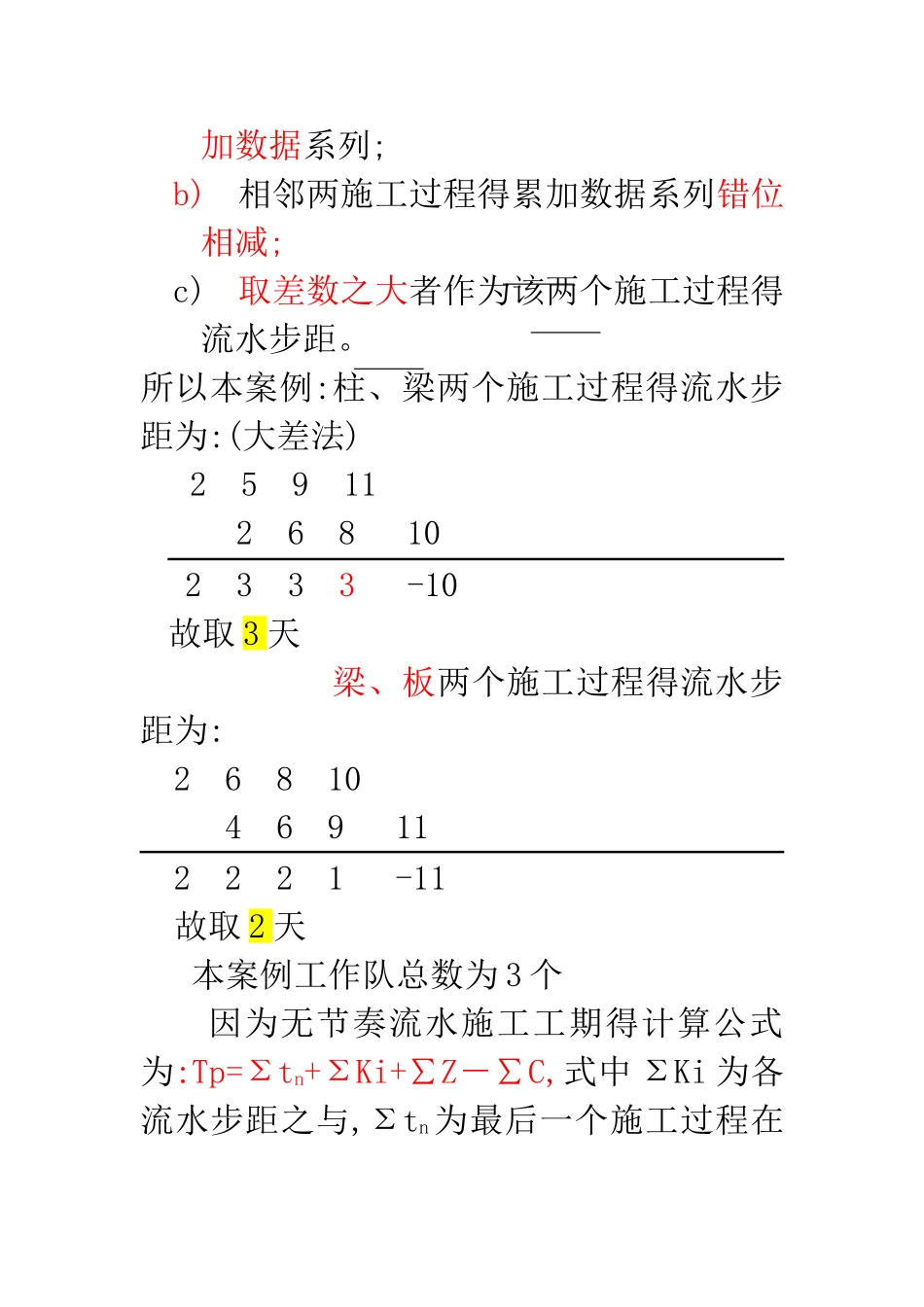

无节奏流水施工重点掌握特点、工期、横道图1.特点:(1)所有得流水节拍(t)都不相等(2)流水步距(K)与流水节拍存在某种函数关系(可用取大差法)(3)工作队能连续工作,施工段可能有间歇(4)施工过程数等于工作队数2、 工期(TP):Tp=ΣKi+Σtn +∑G-∑C3、横道图得绘制【典型例题】背景:某工程由主楼与塔楼组成,现浇钢筋混凝土柱,预制梁板,框架-剪力墙结构。工程拟分成四段进行流水施工,柱与梁之间有 1 天得间歇时间,梁与板之间有 1 天得平行搭接时间(插入时间)。各段流水节拍见表 2-2-1。表 2-2-1序号施工过程流水节拍一段二段三段四段1柱23422梁24223板4232问题:1、试述无节奏流水施工得特点。2、确定此流水施工得流水步距、流水工期及工作队总数。3、组织无节奏流水施工并绘制流水施工计划横道图。答案:1.无节奏流水施工得基本特点就是:(1)各个施工过程在各个施工段上得流水节拍通常不相等;(2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;(3)每个专业工作队都能够连续作业,施工段可能有间歇。2.组织无节奏流水施工得关键就是正确计算流水步距。计算流水步距可采纳取大差法,计算步骤为:a)累加各施工过程得流水节拍,形成累加数据系列;b)相邻两施工过程得累加数据系列错位相减;c)取差数之大者作为该两个施工过程得流水步距。所以本案例:柱、梁两个施工过程得流水步距为:(大差法)2 5 9 112 6 8 10 2 3 3 3 -10故取 3 天 梁、板两个施工过程得流水步距为:2 6 8 10 4 6 9 112 2 2 1 -11故取 2 天 本案例工作队总数为 3 个因为无节奏流水施工工期得计算公式为:Tp=Σtn+ΣKi+∑Z-∑C,式中 ΣKi 为各流水步距之与,Σtn为最后一个施工过程在各施工段得持续时间之与。即本案例流水工期为:TP=(4+2+3+2)+(3+2)+1-1=16 天3、横道图如图 2-2-3 所示。施工工程1 2 3 4 5 6 7 89 10111213141516柱A梁BK1 板CK2图 2-2-3①③③①②④①②③④GC②④
