景观照明灯1、土石方工程基础坑开挖之前应按设计的路径,基位明细表的档距、角度数进行复测,相 符时按设计要求的位置与深度进行分坑及开挖,深度误差+1
mm;-50
mm, 坑底应平整
当坑深误差超过+1
mm 时,超深部份一律按铺石灌浆处理,应 用 C10 级细石砼做垫层找平至设计标高
当发现地质条件与地质报告不符时,如无水坑变为有水时应及时通知设计单 位进行处理
2、基础工程预埋件的埋设(1)埋设前必须先在预埋件上弹好纵横两道中心墨线,支模后,在基础模 板上测设出预埋件对应的中心线位置,钉上铁钉
(2)在预埋件上立标杆,使用水准仪控制标高,用小锤小心敲打预埋件四 角至设计标高
(3)在混凝土初凝后,重新用水准仪调整预埋件标高至设计标高
3、聚氨酯防水清扫基层 T 涂刷底胶 T 细部附加层 T 第一层涂膜 T 第二层涂膜 T 第三层涂 膜和粘石渣

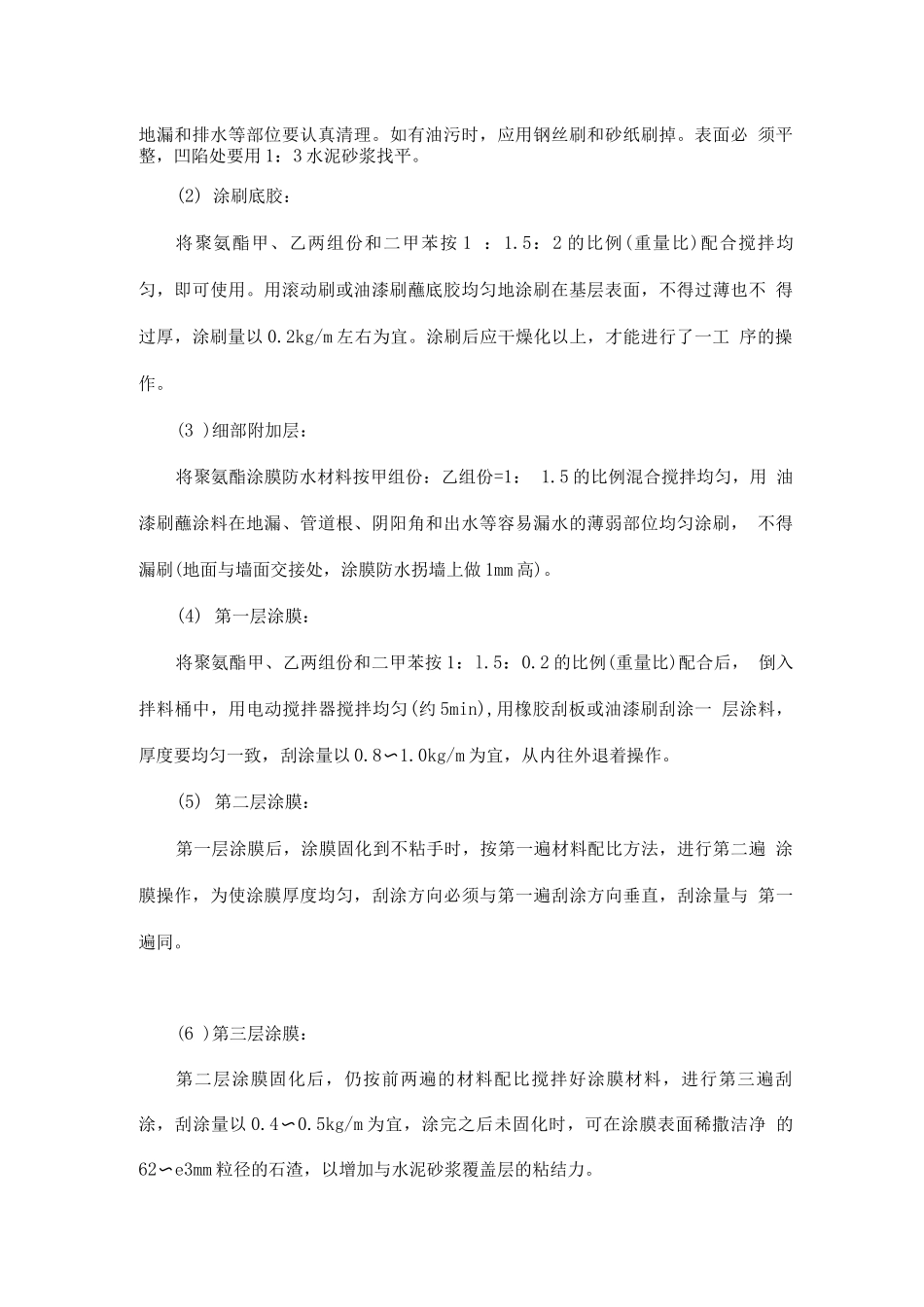

C 1)清扫基层:用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫洁净,尤其是管根、地漏和排水等部位要认真清理
如有油污时,应用钢丝刷和砂纸刷掉
表面必 须平整,凹陷处要用 1:3 水泥砂浆找平
(2) 涂刷底胶:将聚氨酯甲、乙两组份和二甲苯按 1 :1
5:2 的比例(重量比)配合搅拌均 匀,即可使用
用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不 得过厚,涂刷量以 0
2kg/m 左右为宜
涂刷后应干燥化以上,才能进行了一工 序的操作
(3 )细部附加层:将聚氨酯涂膜防水材料按甲组份:乙组份=1: 1
5 的比例混合搅拌均匀,用 油漆刷蘸涂料在地漏、管道根、阴阳角和出水等容易漏水的薄弱部位均匀涂刷, 不得漏刷(地面与墙面交接处,涂膜防水拐墙上做 1mm 高)
(4) 第一层涂膜:将聚氨酯甲、乙两组份和二甲苯按 1:l
2 的比例(重量比)配合后, 倒入拌料桶中,用电动搅拌器搅拌均匀(约 5min),用橡胶刮板或
