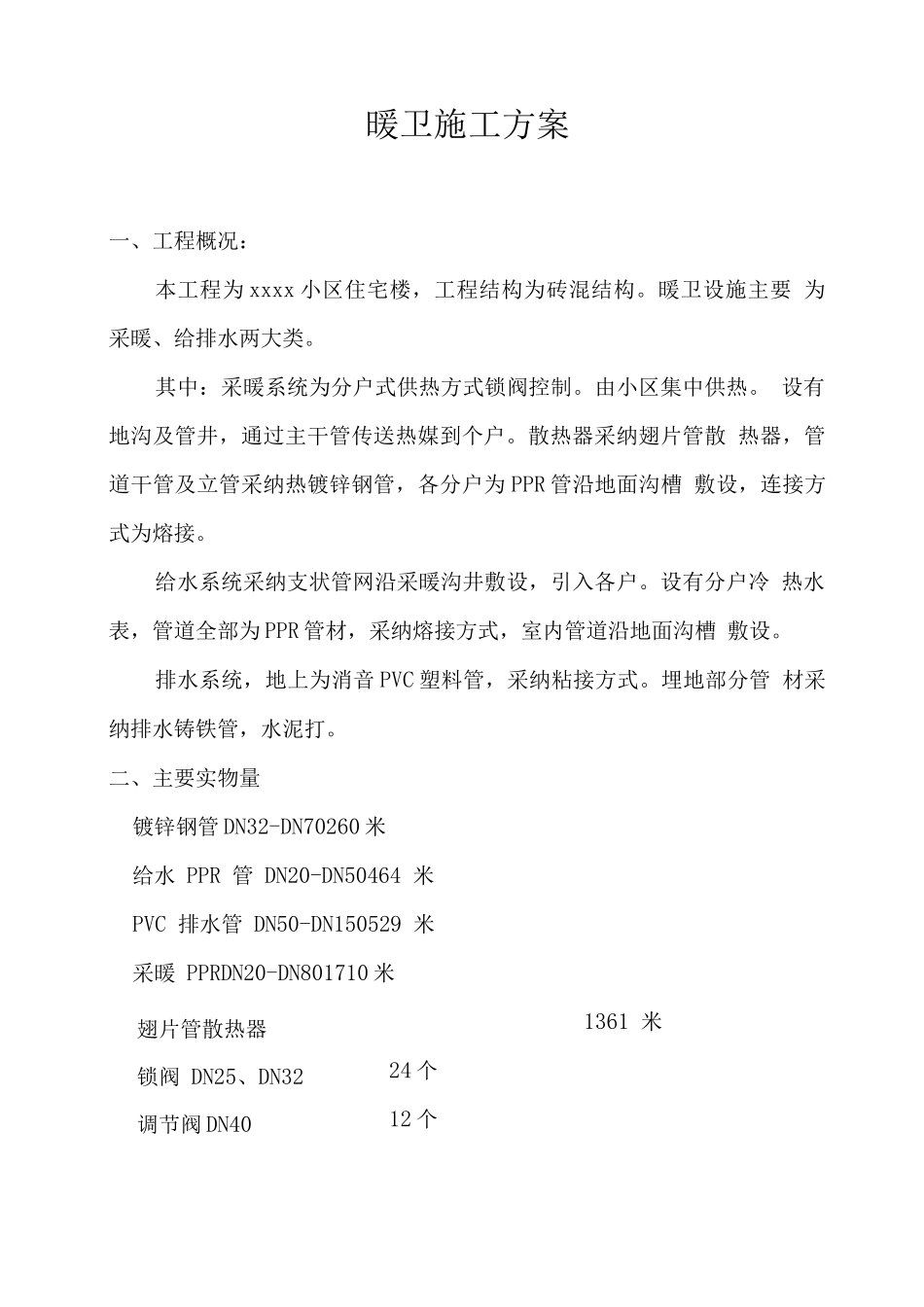

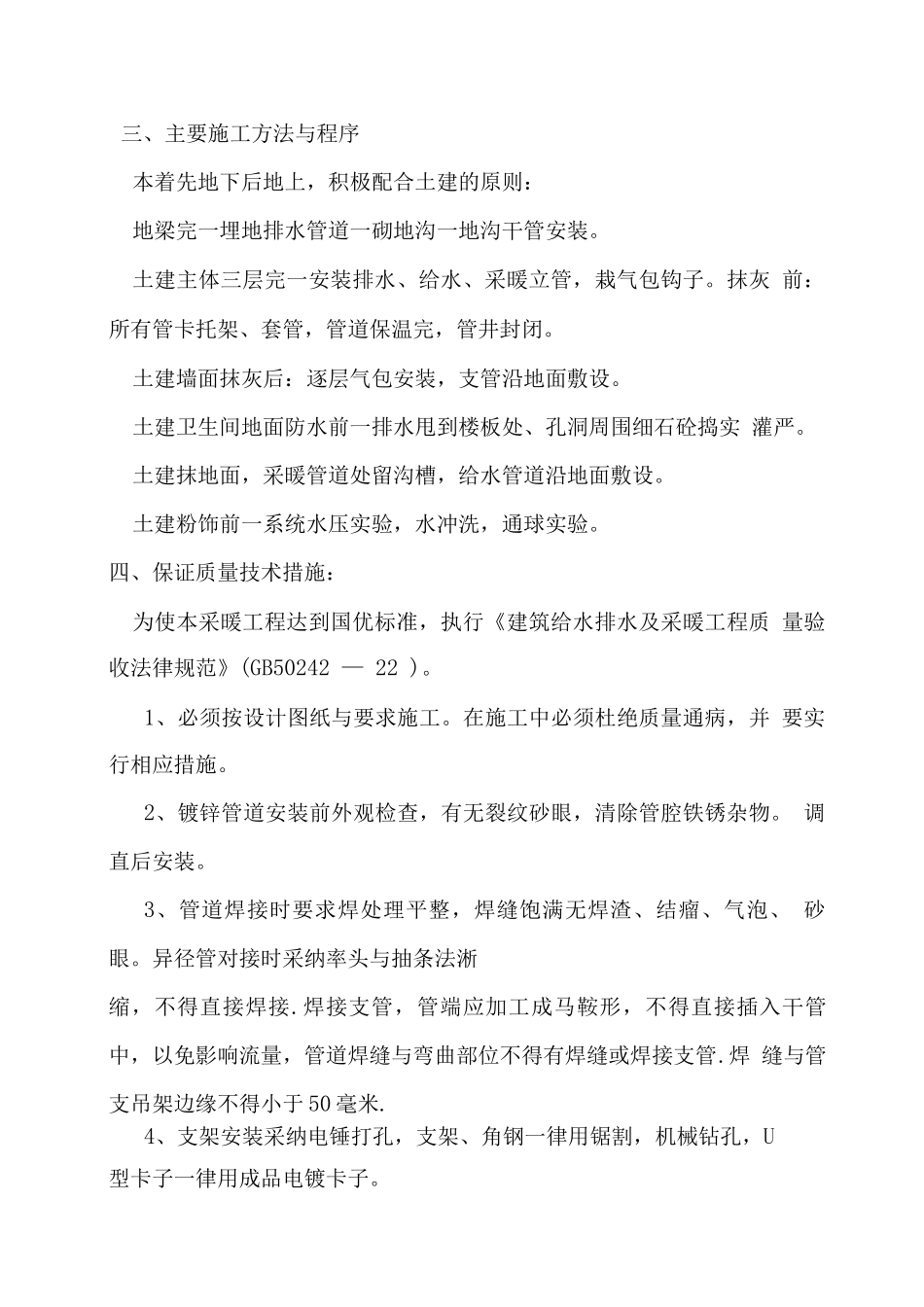

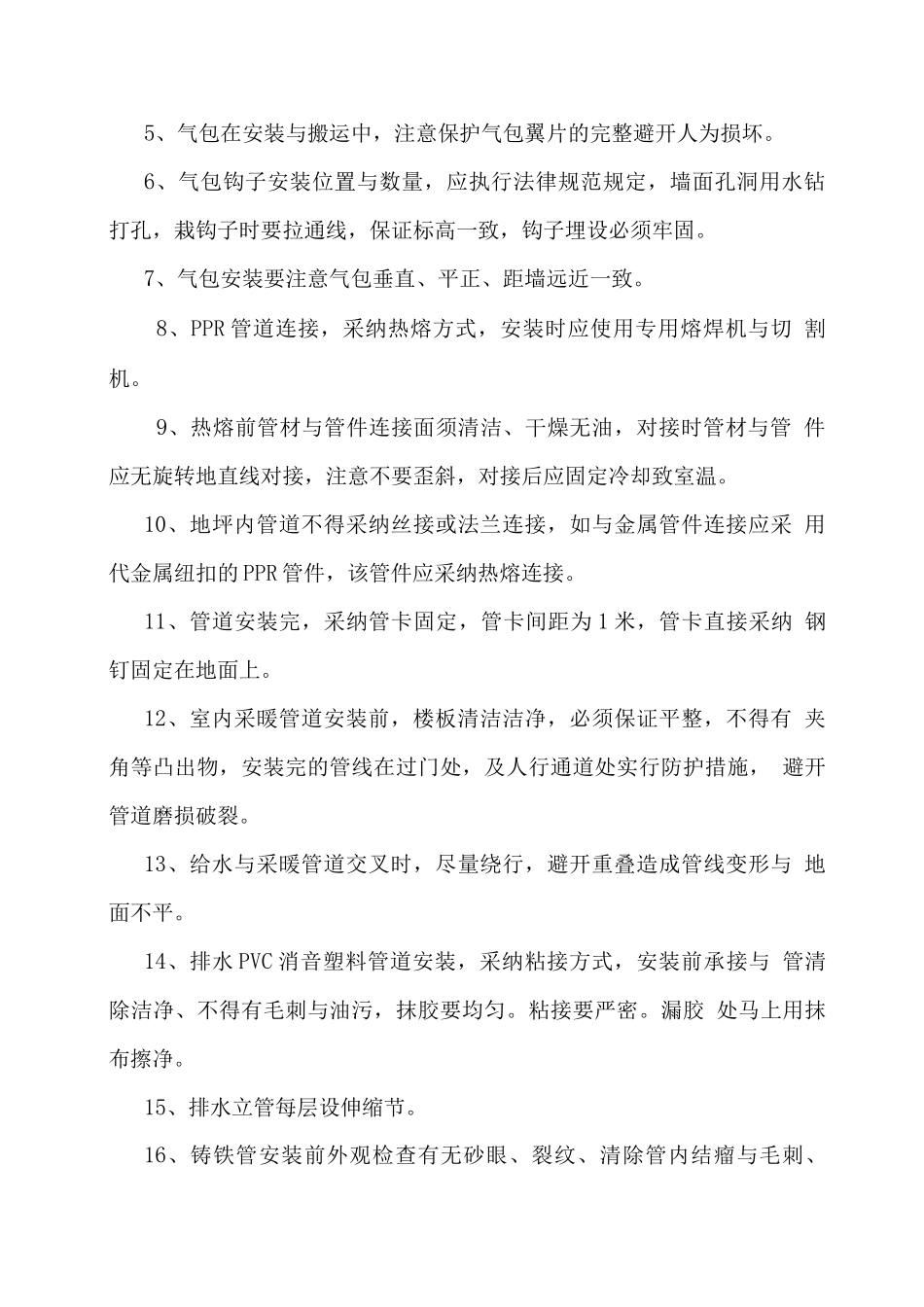

暖卫施工方案一、工程概况:本工程为 xxxx 小区住宅楼,工程结构为砖混结构。暖卫设施主要 为采暖、给排水两大类。其中:采暖系统为分户式供热方式锁阀控制。由小区集中供热。 设有地沟及管井,通过主干管传送热媒到个户。散热器采纳翅片管散 热器,管道干管及立管采纳热镀锌钢管,各分户为 PPR 管沿地面沟槽 敷设,连接方式为熔接。给水系统采纳支状管网沿采暖沟井敷设,引入各户。设有分户冷 热水表,管道全部为 PPR 管材,采纳熔接方式,室内管道沿地面沟槽 敷设。排水系统,地上为消音 PVC 塑料管,采纳粘接方式。埋地部分管 材采纳排水铸铁管,水泥打。二、主要实物量镀锌钢管 DN32-DN70260 米给水 PPR 管 DN20-DN50464 米PVC 排水管 DN50-DN150529 米采暖 PPRDN20-DN801710 米1361 米24 个12 个翅片管散热器锁阀 DN25、DN32调节阀 DN40三、主要施工方法与程序本着先地下后地上,积极配合土建的原则:地梁完一埋地排水管道一砌地沟一地沟干管安装。土建主体三层完一安装排水、给水、采暖立管,栽气包钩子。抹灰 前:所有管卡托架、套管,管道保温完,管井封闭。土建墙面抹灰后:逐层气包安装,支管沿地面敷设。土建卫生间地面防水前一排水甩到楼板处、孔洞周围细石砼捣实 灌严。土建抹地面,采暖管道处留沟槽,给水管道沿地面敷设。土建粉饰前一系统水压实验,水冲洗,通球实验。四、保证质量技术措施:为使本采暖工程达到国优标准,执行《建筑给水排水及采暖工程质 量验收法律规范》(GB50242 — 22 )。1、必须按设计图纸与要求施工。在施工中必须杜绝质量通病,并 要实行相应措施。2、镀锌管道安装前外观检查,有无裂纹砂眼,清除管腔铁锈杂物。 调直后安装。3、管道焊接时要求焊处理平整,焊缝饱满无焊渣、结瘤、气泡、 砂眼。异径管对接时采纳率头与抽条法淅缩,不得直接焊接.焊接支管,管端应加工成马鞍形,不得直接插入干管 中,以免影响流量,管道焊缝与弯曲部位不得有焊缝或焊接支管.焊 缝与管支吊架边缘不得小于 50 毫米.4、支架安装采纳电锤打孔,支架、角钢一律用锯割,机械钻孔,U型卡子一律用成品电镀卡子。5、气包在安装与搬运中,注意保护气包翼片的完整避开人为损坏。6、气包钩子安装位置与数量,应执行法律规范规定,墙面孔洞用水钻 打孔,栽钩子时要拉通线,保证标高一致,钩子埋设必须牢固。7、气包安装要注意气包垂直、平正、距墙远近一致。8、PPR 管道连接,采纳热熔方式...
