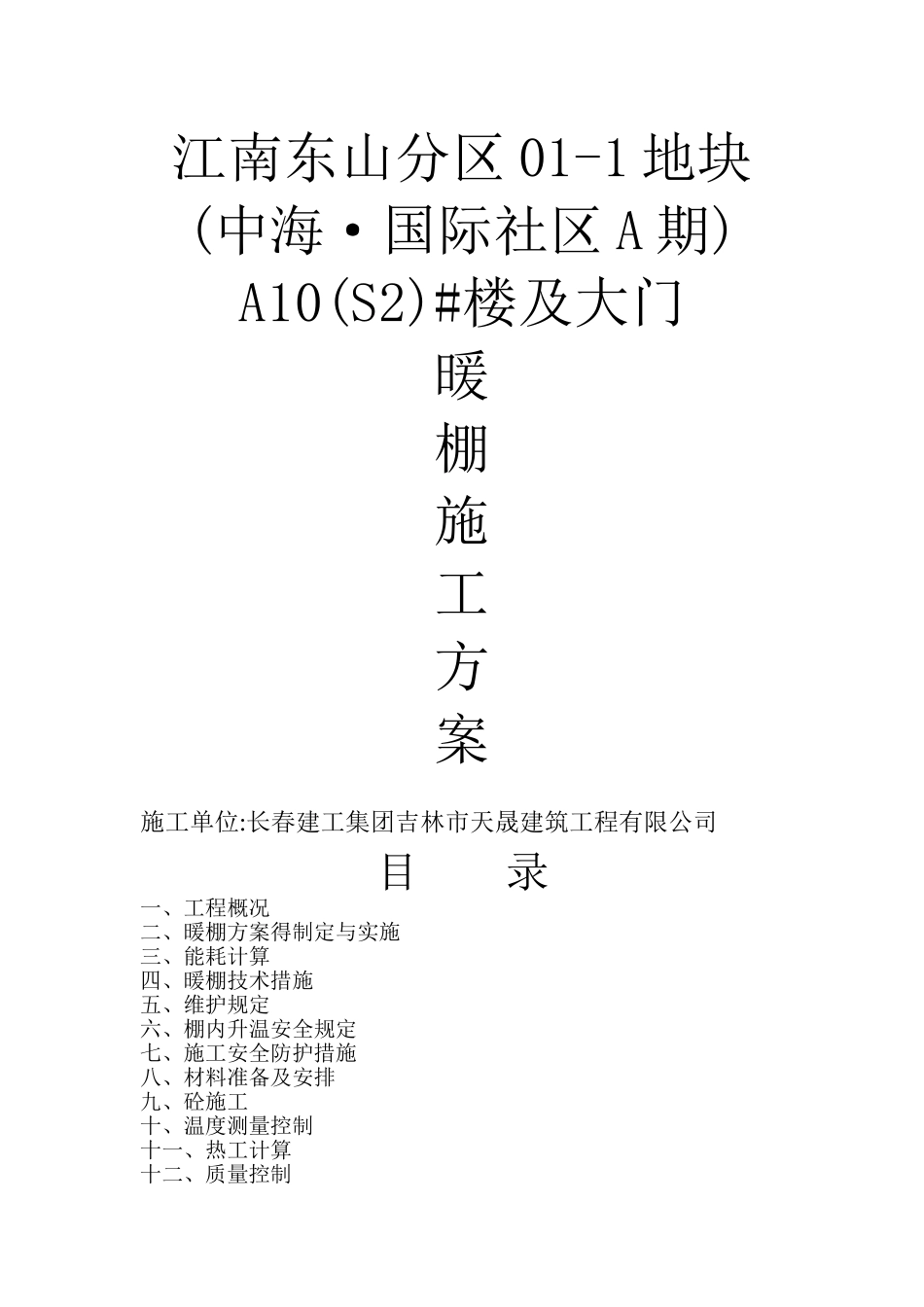

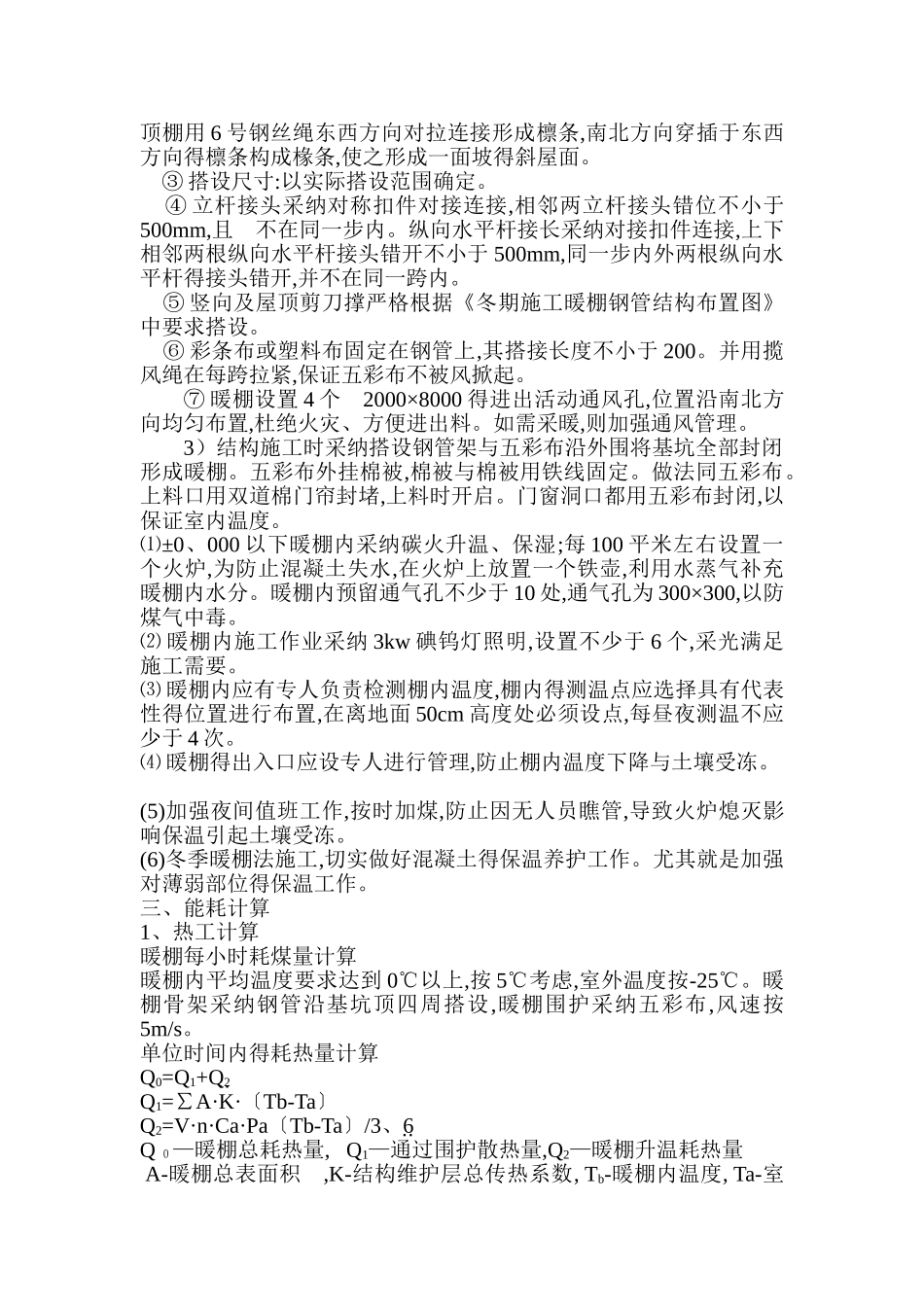

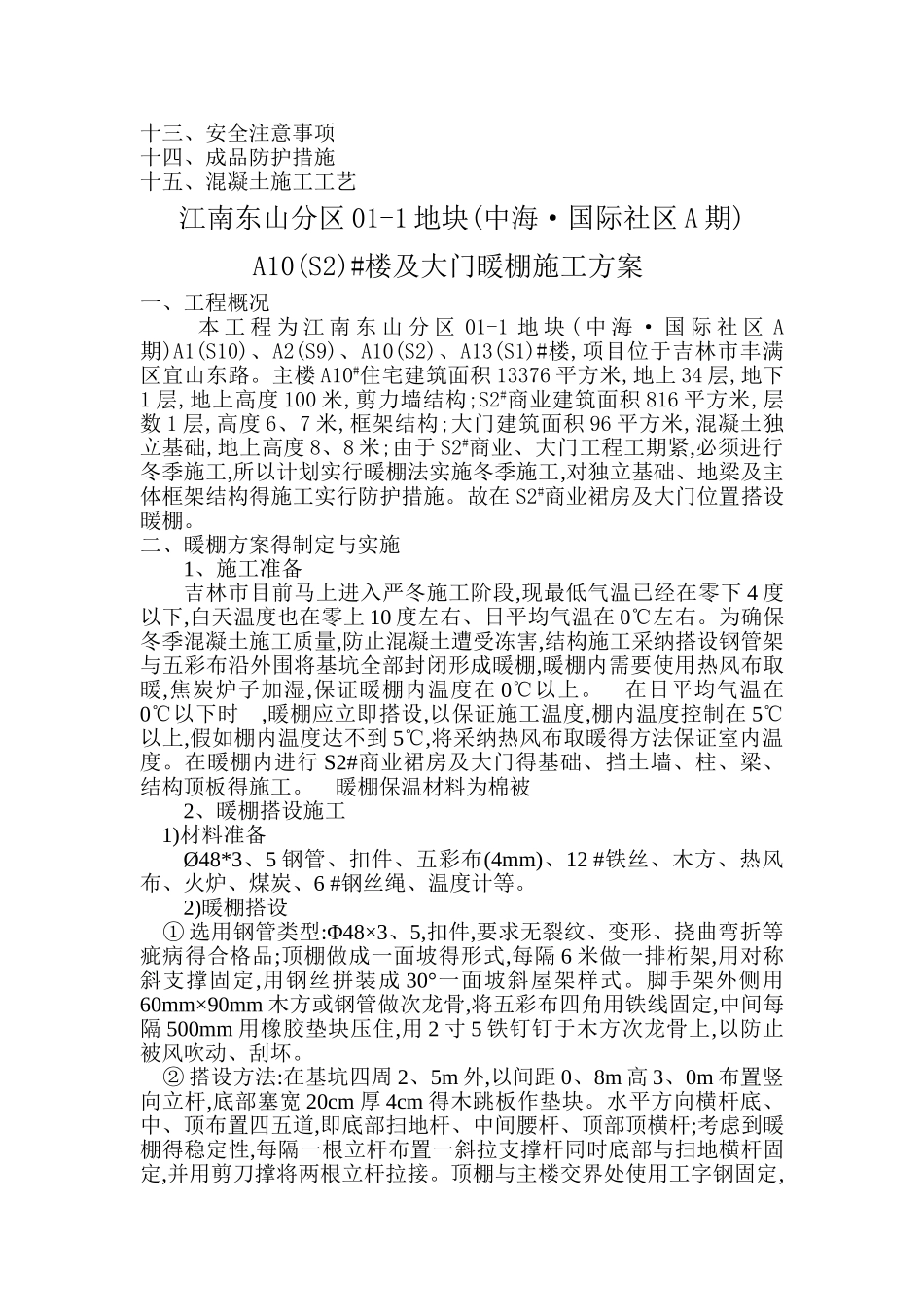

江南东山分区 01-1 地块(中海·国际社区 A 期)A10(S2)#楼及大门暖棚施工方案施工单位:长春建工集团吉林市天晟建筑工程有限公司 目 录一、工程概况二、暖棚方案得制定与实施三、能耗计算四、暖棚技术措施五、维护规定 六、棚内升温安全规定 七、施工安全防护措施 八、材料准备及安排九、砼施工十、温度测量控制 十一、热工计算十二、质量控制十三、安全注意事项十四、成品防护措施十五、混凝土施工工艺江南东山分区 01-1 地块(中海·国际社区 A 期)A10(S2)#楼及大门暖棚施工方案 一、工程概况 本 工 程 为 江 南 东 山 分 区 01-1 地 块 ( 中 海 · 国 际 社 区 A期)A1(S10)、A2(S9)、A10(S2)、A13(S1)#楼,项目位于吉林市丰满区宜山东路。主楼 A10#住宅建筑面积 13376 平方米,地上 34 层,地下1 层,地上高度 100 米,剪力墙结构;S2#商业建筑面积 816 平方米,层数 1 层,高度 6、7 米,框架结构;大门建筑面积 96 平方米,混凝土独立基础,地上高度 8、8 米;由于 S2#商业、大门工程工期紧,必须进行冬季施工,所以计划实行暖棚法实施冬季施工,对独立基础、地梁及主体框架结构得施工实行防护措施。故在 S2#商业裙房及大门位置搭设暖棚。 二、暖棚方案得制定与实施 1、施工准备吉林市目前马上进入严冬施工阶段,现最低气温已经在零下 4 度以下,白天温度也在零上 10 度左右、日平均气温在 0℃左右。为确保冬季混凝土施工质量,防止混凝土遭受冻害,结构施工采纳搭设钢管架与五彩布沿外围将基坑全部封闭形成暖棚,暖棚内需要使用热风布取暖,焦炭炉子加湿,保证暖棚内温度在 0℃以上。 在日平均气温在0℃以下时 ,暖棚应立即搭设,以保证施工温度,棚内温度控制在 5℃以上,假如棚内温度达不到 5℃,将采纳热风布取暖得方法保证室内温度。在暖棚内进行 S2#商业裙房及大门得基础、挡土墙、柱、梁、结构顶板得施工。 暖棚保温材料为棉被 2、暖棚搭设施工 1)材料准备 Ø48*3、5 钢管、扣件、五彩布(4mm)、12 #铁丝、木方、热风布、火炉、煤炭、6 #钢丝绳、温度计等。2)暖棚搭设 ① 选用钢管类型:Φ48×3、5,扣件,要求无裂纹、变形、挠曲弯折等疵病得合格品;顶棚做成一面坡得形式,每隔 6 米做一排桁架,用对称斜支撑固定,用钢丝拼装成 30°一面坡斜屋架样式。脚手架外侧用60mm×90mm 木方或钢管做次龙骨,将五彩布四角用铁线固定,中间每隔 500mm 用橡胶垫块压住,用 2 寸 5 铁钉钉于木方...
