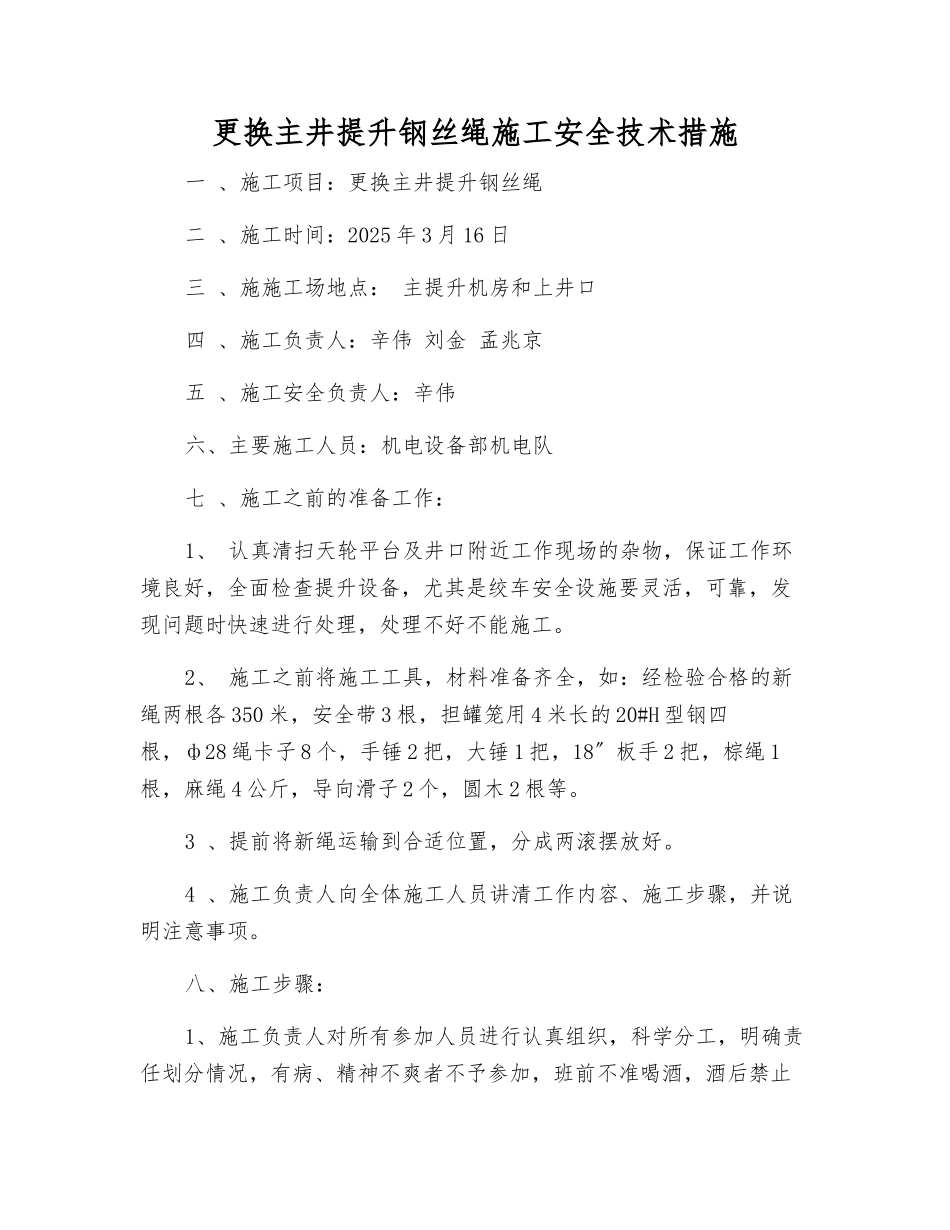

更换主井提升钢丝绳施工安全技术措施一 、施工项目:更换主井提升钢丝绳二 、施工时间:2025 年 3 月 16 日三 、施施工场地点: 主提升机房和上井口四 、施工负责人:辛伟 刘金 孟兆京五 、施工安全负责人:辛伟六、主要施工人员:机电设备部机电队七 、施工之前的准备工作:1、 认真清扫天轮平台及井口附近工作现场的杂物,保证工作环境良好,全面检查提升设备,尤其是绞车安全设施要灵活,可靠,发现问题时快速进行处理,处理不好不能施工
2、 施工之前将施工工具,材料准备齐全,如:经检验合格的新绳两根各 350 米,安全带 3 根,担罐笼用 4 米长的 20#H 型钢四根,ф28 绳卡子 8 个,手锤 2 把,大锤 1 把,18〞板手 2 把,棕绳 1根,麻绳 4 公斤,导向滑子 2 个,圆木 2 根等
3 、提前将新绳运输到合适位置,分成两滚摆放好
4 、施工负责人向全体施工人员讲清工作内容、施工步骤,并说明注意事项

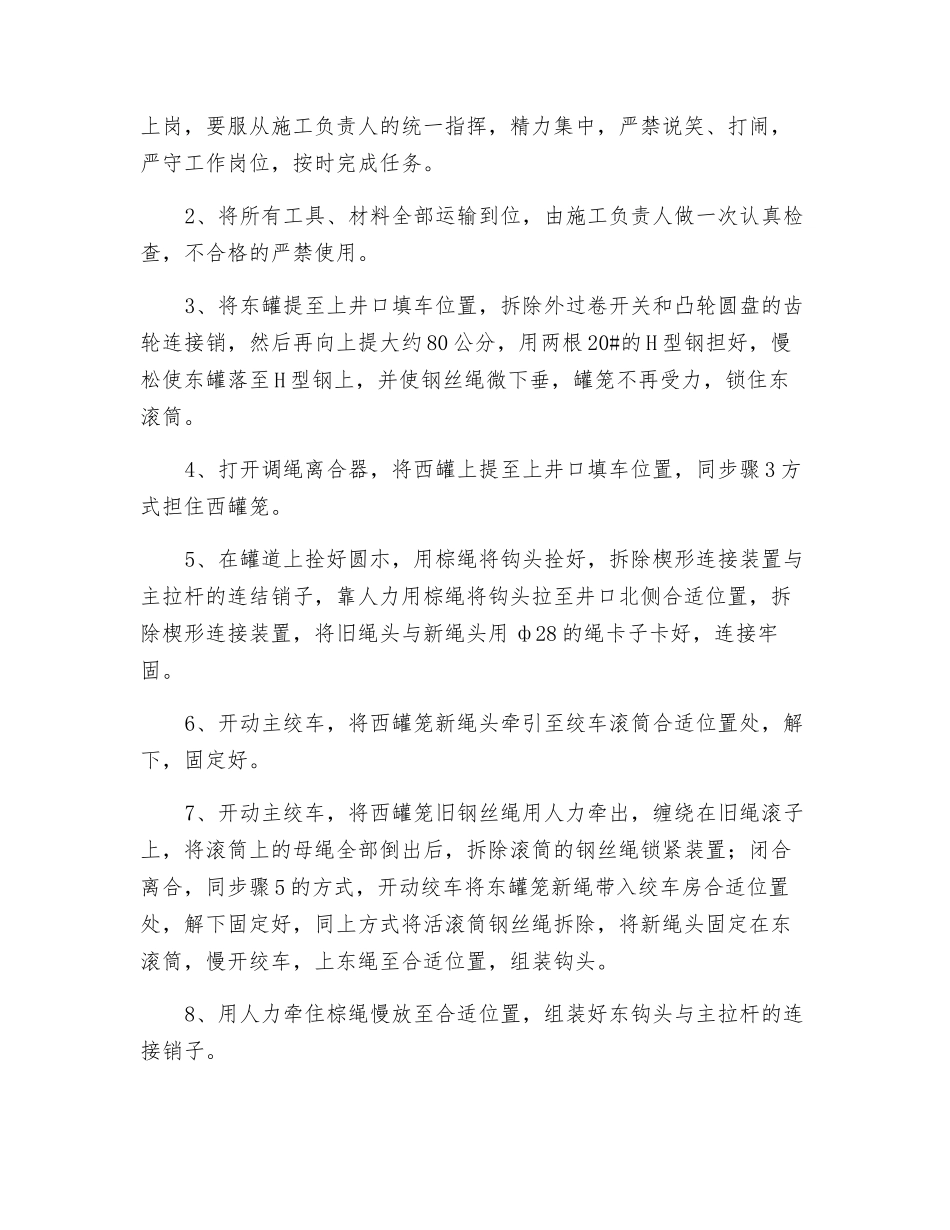

八、施工步骤:1、施工负责人对所有参加人员进行认真组织,科学分工,明确责任划分情况,有病、精神不爽者不予参加,班前不准喝酒,酒后禁止上岗,要服从施工负责人的统一指挥,精力集中,严禁说笑、打闹,严守工作岗位,按时完成任务
2、将所有工具、材料全部运输到位,由施工负责人做一次认真检查,不合格的严禁使用
3、将东罐提至上井口填车位置,拆除外过卷开关和凸轮圆盘的齿轮连接销,然后再向上提大约 80 公分,用两根 20#的 H 型钢担好,慢松使东罐落至 H 型钢上,并使钢丝绳微下垂,罐笼不再受力,锁住东滚筒
4、打开调绳离合器,将西罐上提至上井口填车位置,同步骤 3 方式担住西罐笼

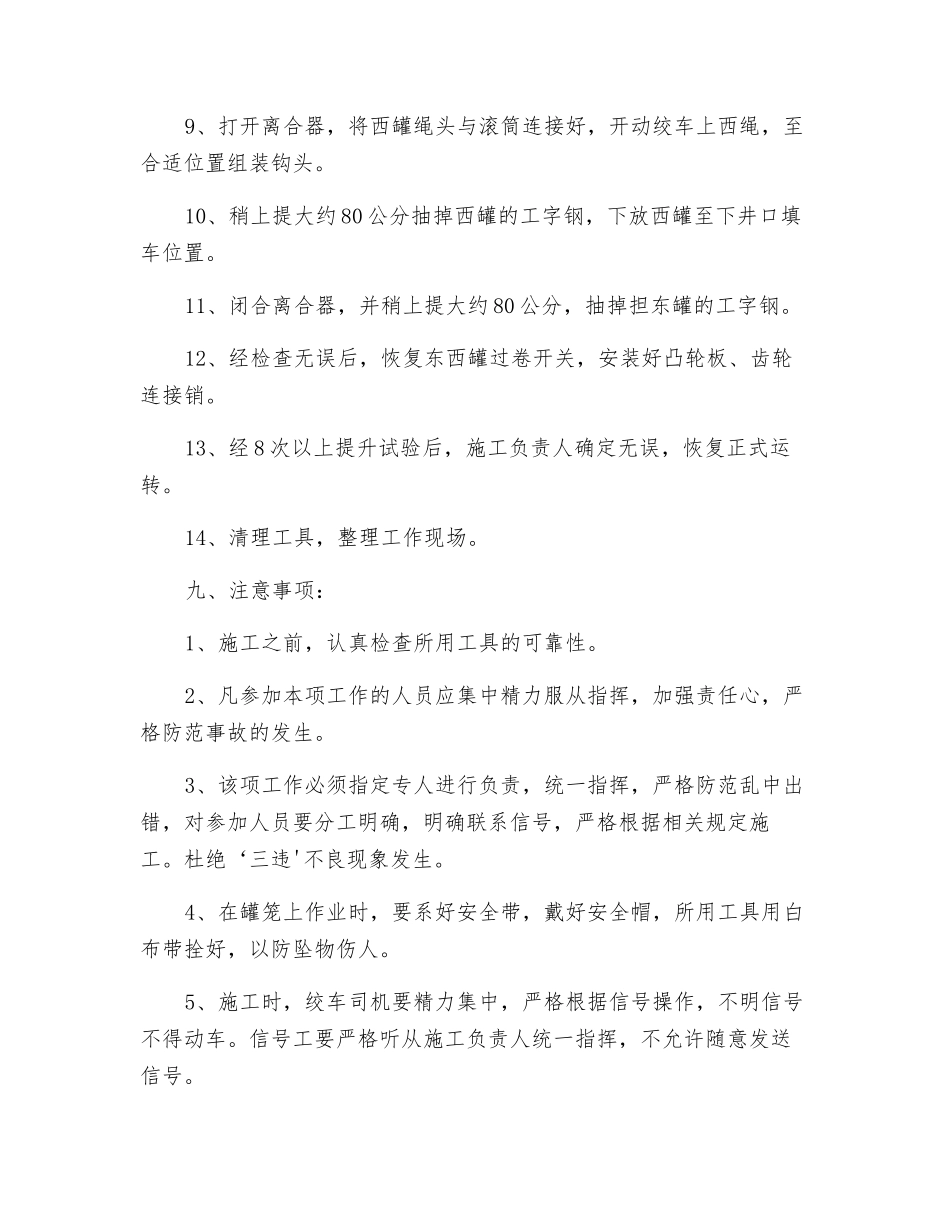

5、在罐道上拴好圆朩,用棕绳将钩头拴好,拆除楔形连接装置与主拉杆的连结销子,靠人力用棕绳将钩头拉至井口北侧合适位置,拆除楔形连接装置,将旧绳头与新绳头用 ф28 的绳卡子卡好,连接牢固
6、开动主绞
