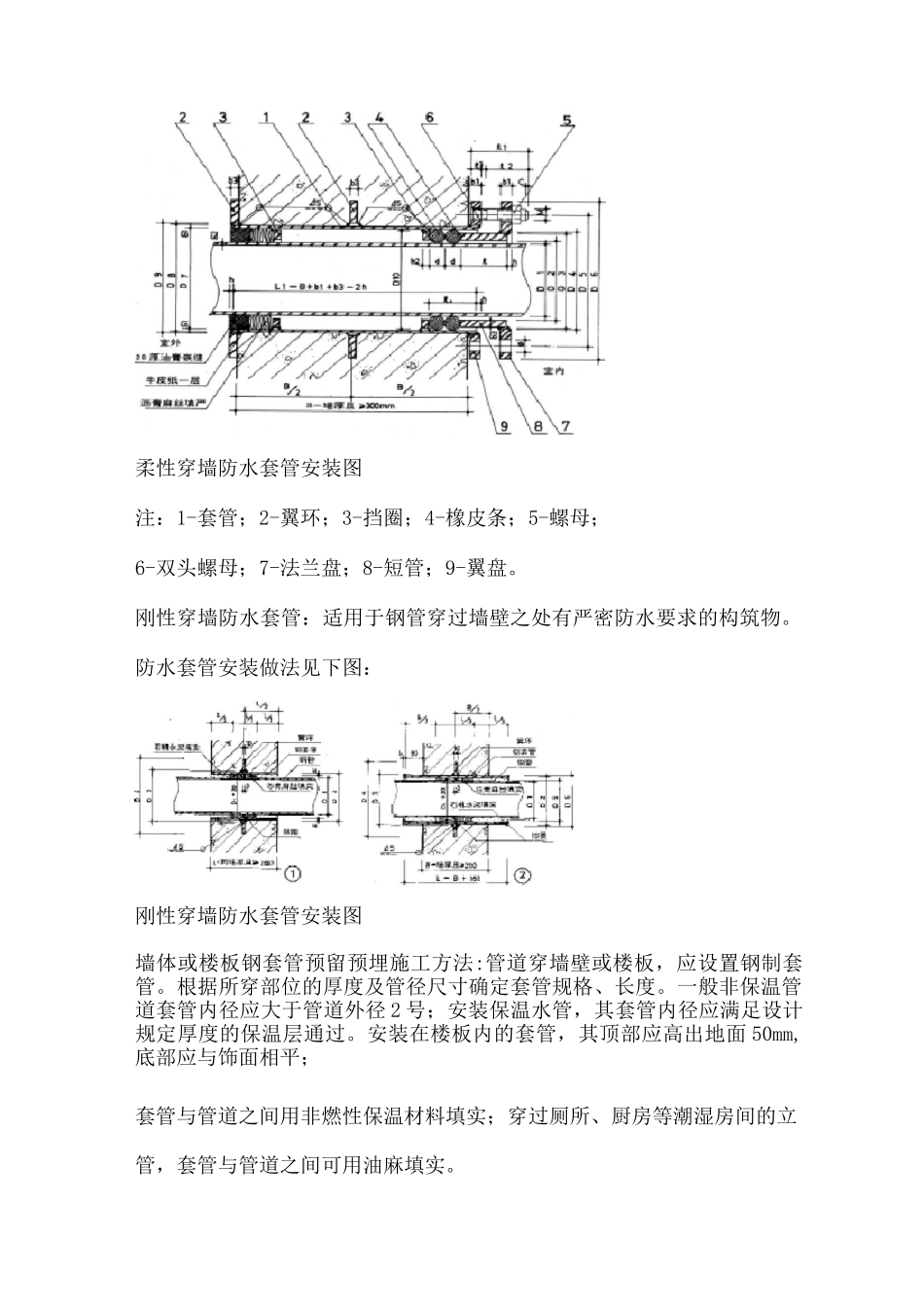

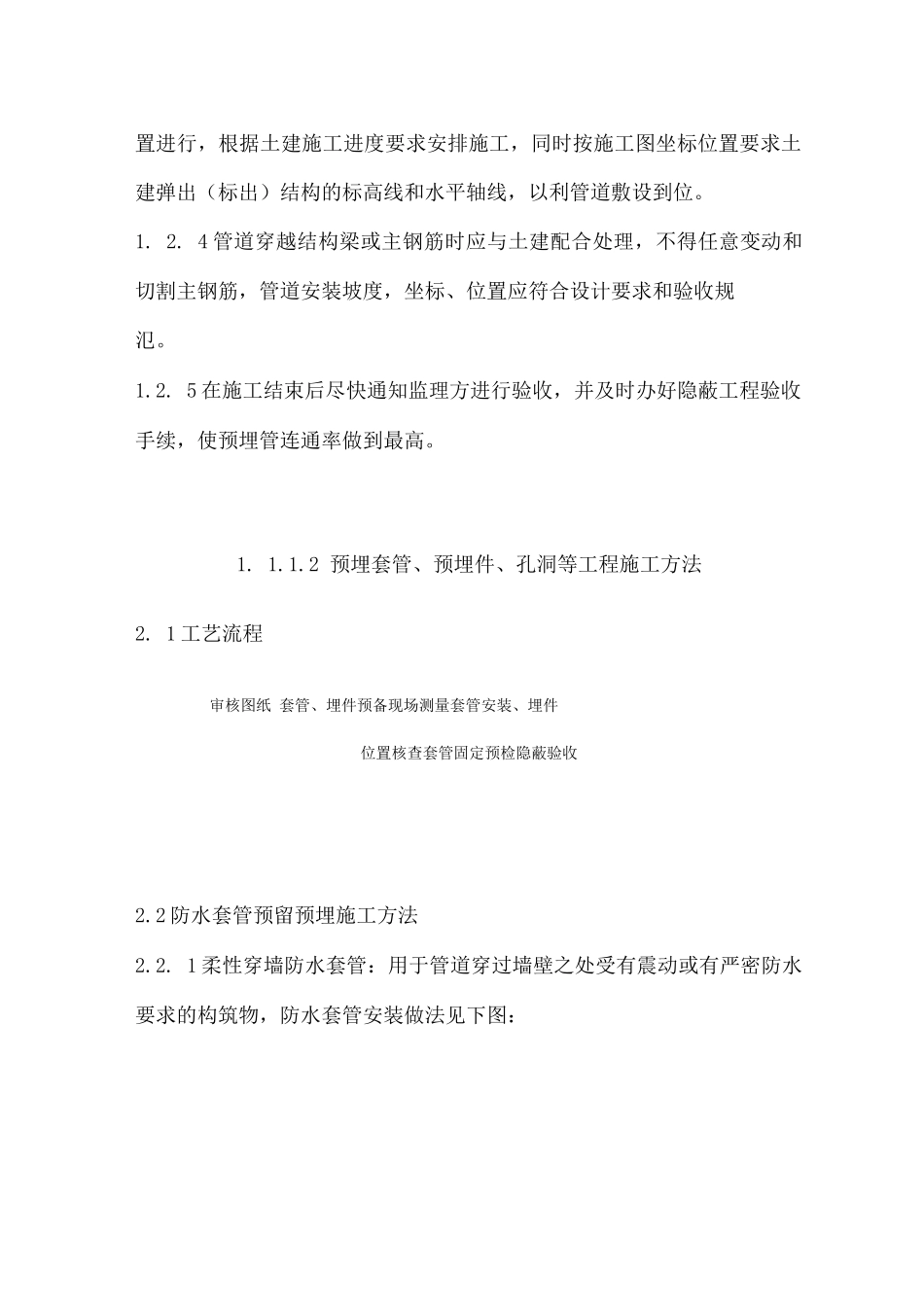

机电预留预埋施工方案总承包工作范围的机电安装包括:预埋安装、防雷接地预埋安装1.1.1.1 预埋施工方法概述1.1 本项目要求总承包预埋由指定分包按规定时间供应的套管、固定件、锚栓、支架预埋铁、线管。为了有效的配合结构施工,总承包编制及提供各分包浇混凝土的计划,包括短期(1 周)的计划,使各分包清楚知道浇混凝土的时间及位置,预先进行备料。施工期间,总承包在完成放套管、管线、预埋件及预留孔洞后,通知分包进行现场复查确认位置,及经过监理完成隐蔽工程验收后才进行浇混凝土。1.2 钢结构预留洞,由总承包提供综合机电留孔图,给钢结构在加工时预先开孔,避开现场切割。在配合阶段要确保混凝土内管线预埋到位准确,缩短工期,使各楼层的施工期为最科学的、最短的。在预埋时,要根据本工程单层面积大小,各类管线特点,派专人负责与土建单位协调,同时派施工技术熟练的技术工人进行长距离的管线预埋配合施工。由土建专业施工预留的孔、洞,安装单位必须对施工图进行复核,复核内容、数量是否够,大小是否合适,位置标高是否对。如有差错应及时同设计和土建联系,千万不能擅自割断土建的结构钢筋自行留孔、留洞。预埋时,按设计施工图进行预埋和预留工作,必须根据设计坐标、标高位置进行,根据土建施工进度要求安排施工,同时按施工图坐标位置要求土建弹出(标出)结构的标高线和水平轴线,以利管道敷设到位。1. 2. 4 管道穿越结构梁或主钢筋时应与土建配合处理,不得任意变动和切割主钢筋,管道安装坡度,坐标、位置应符合设计要求和验收规氾。1.2. 5 在施工结束后尽快通知监理方进行验收,并及时办好隐蔽工程验收手续,使预埋管连通率做到最高。1. 1.1.2 预埋套管、预埋件、孔洞等工程施工方法2. 1 工艺流程审核图纸 套管、埋件预备现场测量套管安装、埋件位置核查套管固定预检隐蔽验收2.2 防水套管预留预埋施工方法2.2. 1 柔性穿墙防水套管:用于管道穿过墙壁之处受有震动或有严密防水要求的构筑物,防水套管安装做法见下图:柔性穿墙防水套管安装图注:1-套管;2-翼环;3-挡圈;4-橡皮条;5-螺母;6-双头螺母;7-法兰盘;8-短管;9-翼盘。刚性穿墙防水套管:适用于钢管穿过墙壁之处有严密防水要求的构筑物。防水套管安装做法见下图:刚性穿墙防水套管安装图墙体或楼板钢套管预留预埋施工方法:管道穿墙壁或楼板,应设置钢制套管。根据所穿部位的厚度及管径尺寸确定套管规格、长度。一般非保温管道套管内径应大于管...
