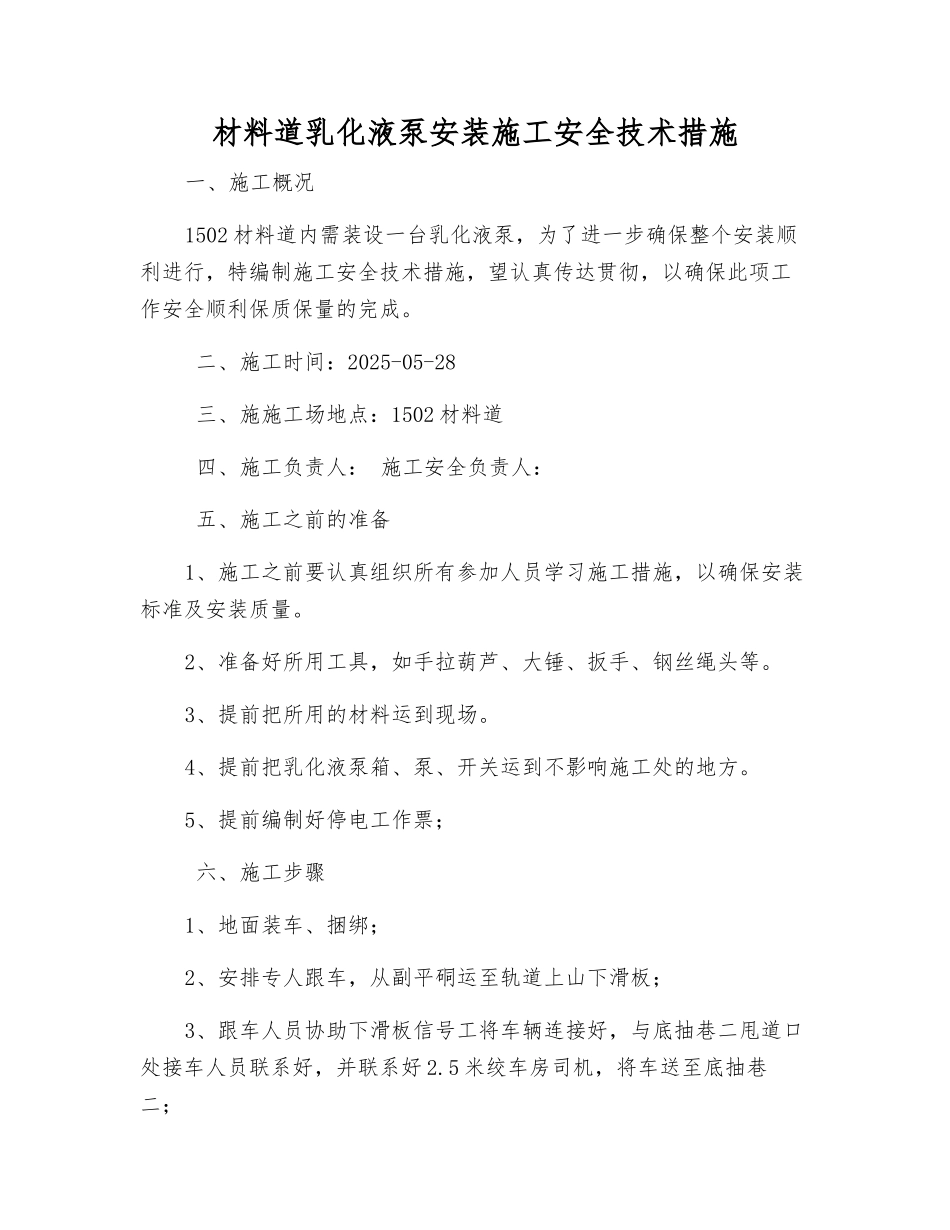

材料道乳化液泵安装施工安全技术措施一、施工概况1502 材料道内需装设一台乳化液泵,为了进一步确保整个安装顺利进行,特编制施工安全技术措施,望认真传达贯彻,以确保此项工作安全顺利保质保量的完成
二、施工时间:2025-05-28 三、施施工场地点:1502 材料道 四、施工负责人: 施工安全负责人: 五、施工之前的准备1、施工之前要认真组织所有参加人员学习施工措施,以确保安装标准及安装质量
2、准备好所用工具,如手拉葫芦、大锤、扳手、钢丝绳头等
3、提前把所用的材料运到现场
4、提前把乳化液泵箱、泵、开关运到不影响施工处的地方

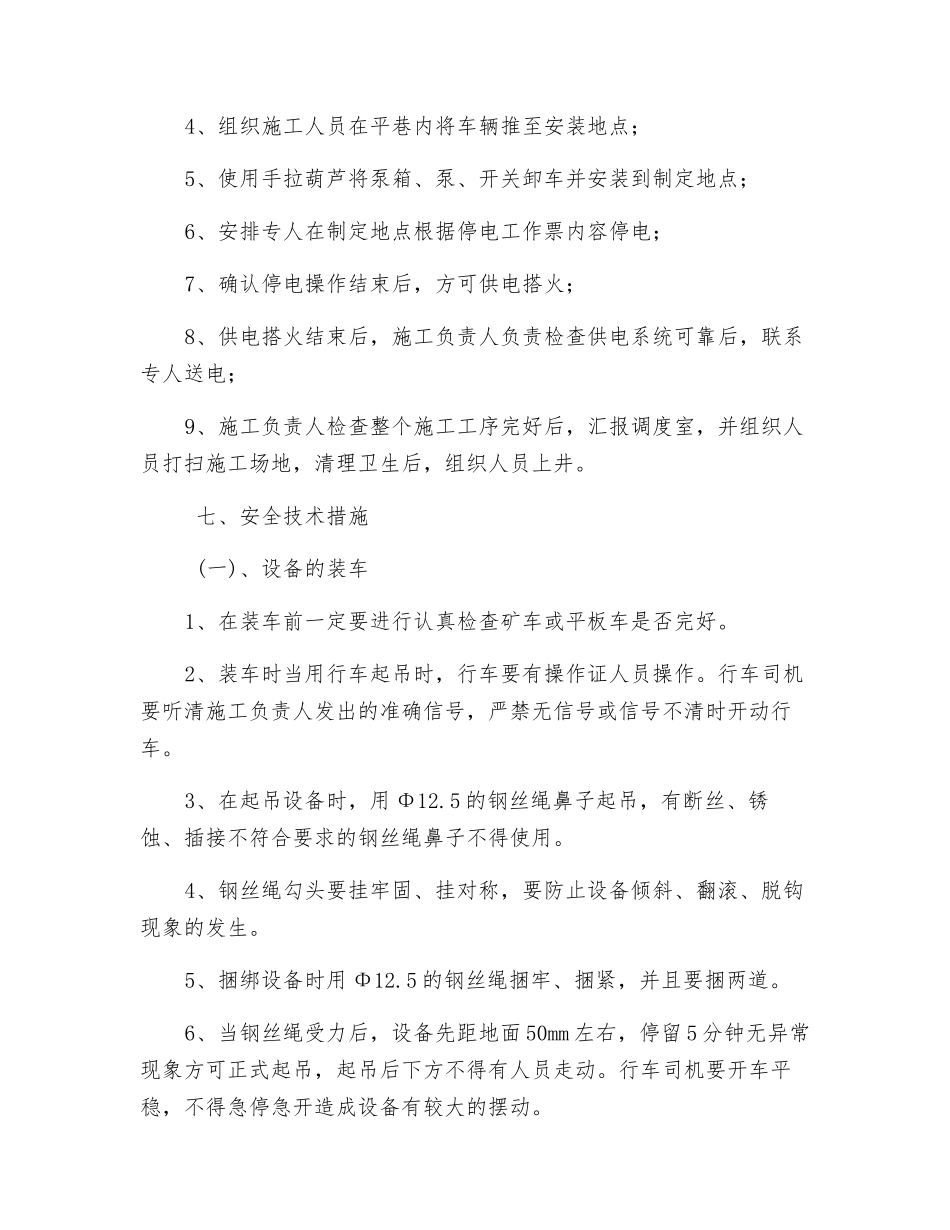

5、提前编制好停电工作票; 六、施工步骤1、地面装车、捆绑;2、安排专人跟车,从副平硐运至轨道上山下滑板;3、跟车人员协助下滑板信号工将车辆连接好,与底抽巷二甩道口处接车人员联系好,并联系好 2
5 米绞车房司机,将车送至底抽巷二;4、组织施工人员在平巷内将车辆推至安装地点;5、使用手拉葫芦将泵箱、泵、开关卸车并安装到制定地点;6、安排专人在制定地点根据停电工作票内容停电;7、确认停电操作结束后,方可供电搭火;8、供电搭火结束后,施工负责人负责检查供电系统可靠后,联系专人送电;9、施工负责人检查整个施工工序完好后,汇报调度室,并组织人员打扫施工场地,清理卫生后,组织人员上井

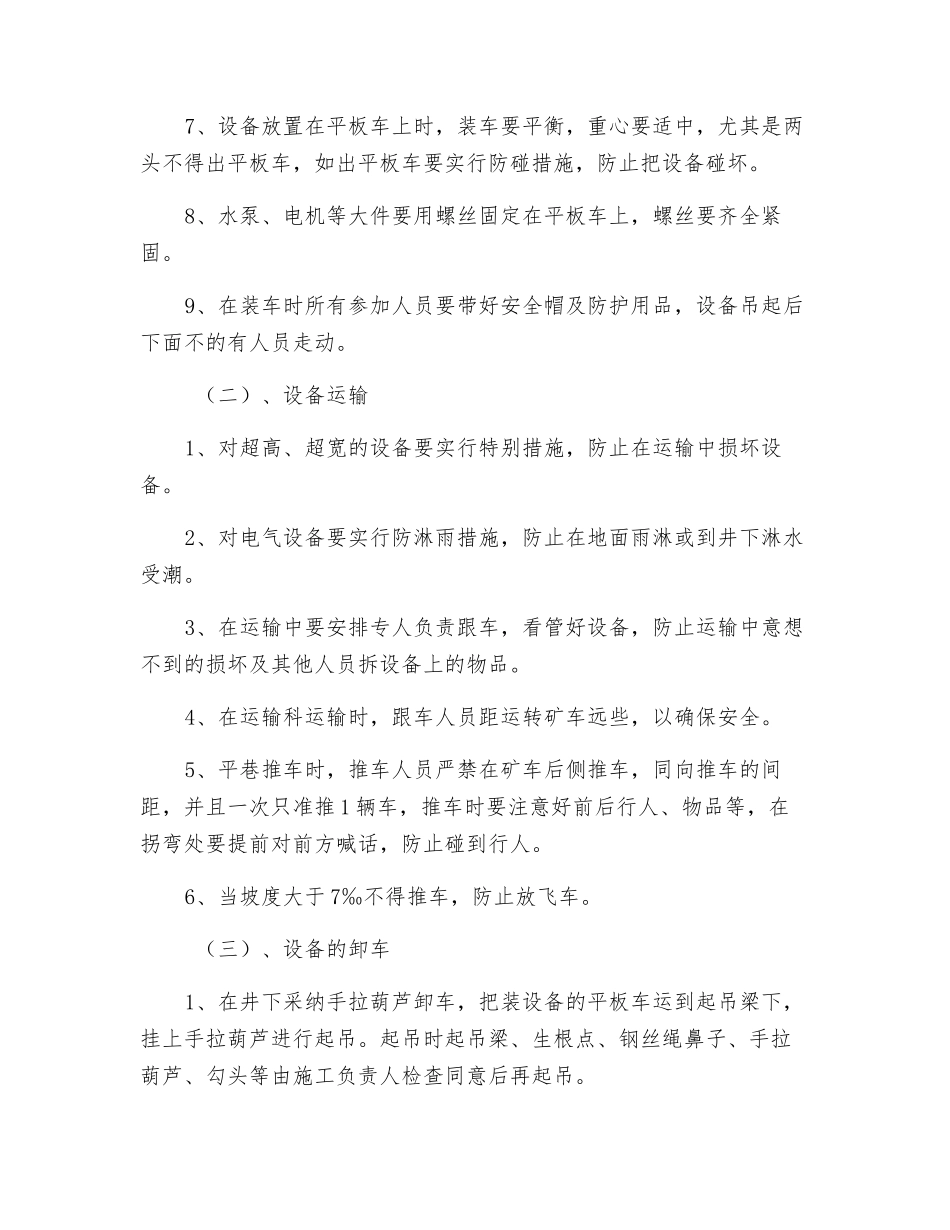

七、安全技术措施 (一)、设备的装车1、在装车前一定要进行认真检查矿车或平板车是否完好
2、装车时当用行车起吊时,行车要有操作证人员操作
行车司机要听清施工负责人发出的准确信号,严禁无信号或信号不清时开动行车
3、在起吊设备时,用 Φ12
5 的钢丝绳鼻子起吊,有断丝、锈蚀、插接不符合要求的钢丝绳鼻子不得使用
4、钢丝绳勾头要挂牢固、挂对称,要防止设备倾斜、翻滚、脱钩现象的发生
5、捆绑设备时用 Φ12
5 的钢丝绳捆牢、捆紧,并且要捆两道
6、当钢丝绳受力后,设备先距地面
