架空线路工程土石方施工措施

架空线路工程土石方施工措施_第1页
1/8
架空线路工程土石方施工措施_第2页
2/8
架空线路工程土石方施工措施_第3页
3/8

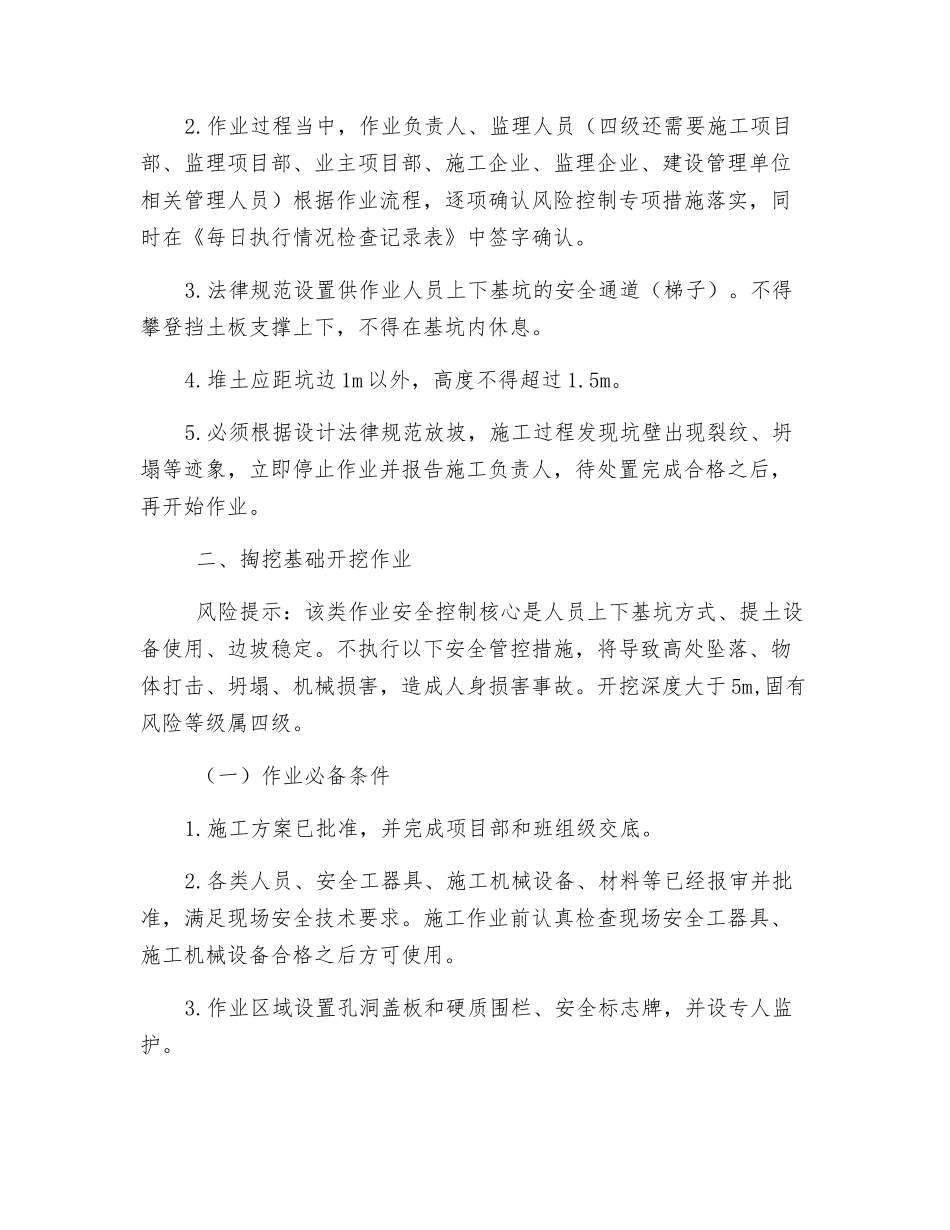

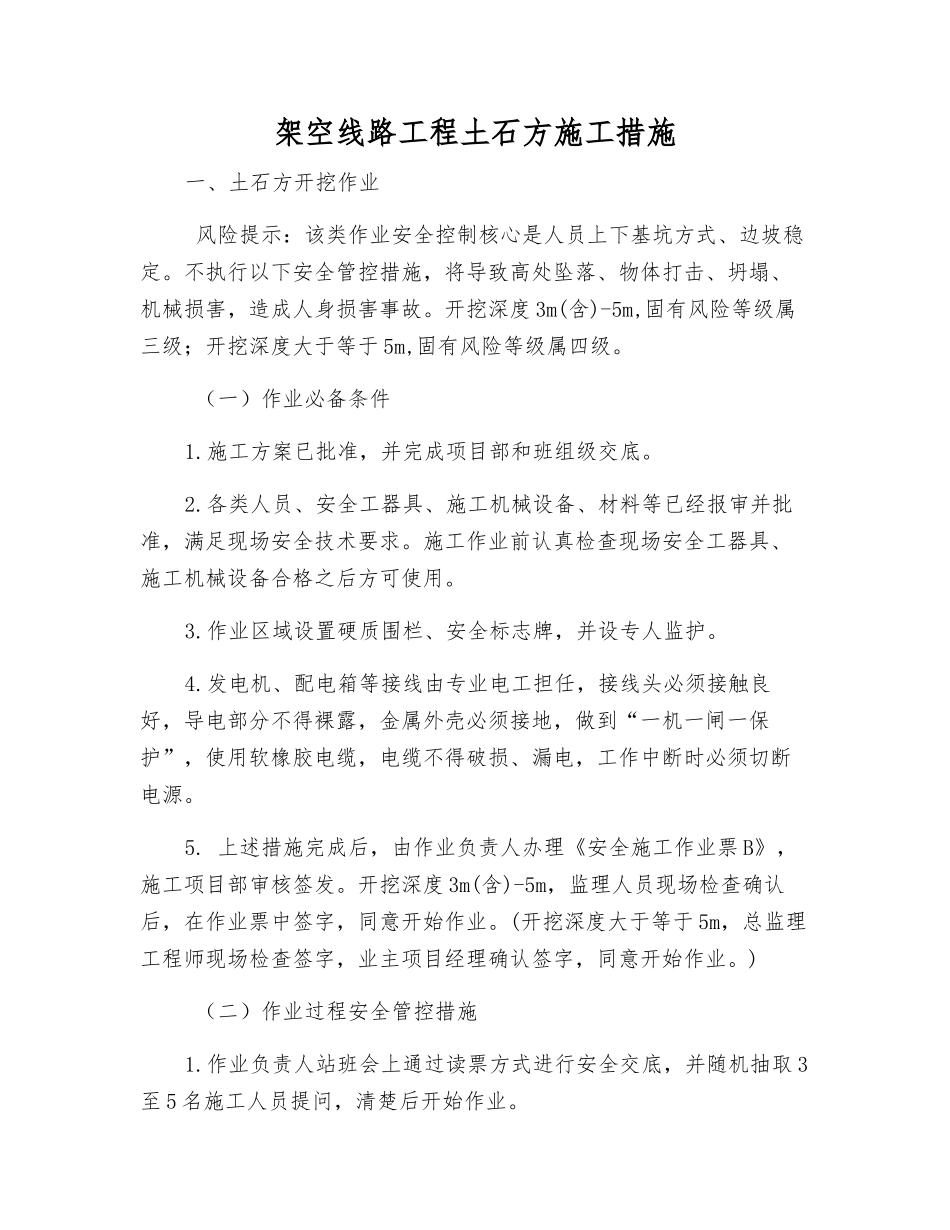

架空线路工程土石方施工措施一、土石方开挖作业 风险提示:该类作业安全控制核心是人员上下基坑方式、边坡稳定。不执行以下安全管控措施,将导致高处坠落、物体打击、坍塌、机械损害,造成人身损害事故。开挖深度 3m(含)-5m,固有风险等级属三级;开挖深度大于等于 5m,固有风险等级属四级。 (一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。施工作业前认真检查现场安全工器具、施工机械设备合格之后方可使用。3.作业区域设置硬质围栏、安全标志牌,并设专人监护。4.发电机、配电箱等接线由专业电工担任,接线头必须接触良好,导电部分不得裸露,金属外壳必须接地,做到“一机一闸一保护”,使用软橡胶电缆,电缆不得破损、漏电,工作中断时必须切断电源。5. 上述措施完成后,由作业负责人办理《安全施工作业票 B》,施工项目部审核签发。开挖深度 3m(含)-5m,监理人员现场检查确认后,在作业票中签字,同意开始作业。(开挖深度大于等于 5m,总监理工程师现场检查签字,业主项目经理确认签字,同意开始作业。) (二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取 3至 5 名施工人员提问,清楚后开始作业。2.作业过程当中,作业负责人、监理人员(四级还需要施工项目部、监理项目部、业主项目部、施工企业、监理企业、建设管理单位相关管理人员)根据作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认。3.法律规范设置供作业人员上下基坑的安全通道(梯子)。不得攀登挡土板支撑上下,不得在基坑内休息。4.堆土应距坑边 1m 以外,高度不得超过 1.5m。5.必须根据设计法律规范放坡,施工过程发现坑壁出现裂纹、坍塌等迹象,立即停止作业并报告施工负责人,待处置完成合格之后,再开始作业。 二、掏挖基础开挖作业 风险提示:该类作业安全控制核心是人员上下基坑方式、提土设备使用、边坡稳定。不执行以下安全管控措施,将导致高处坠落、物体打击、坍塌、机械损害,造成人身损害事故。开挖深度大于 5m,固有风险等级属四级。 (一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。施工作业前认真检查现场安全工器具、施工机械设备合格之后方可使用。3.作业...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

架空线路工程土石方施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
