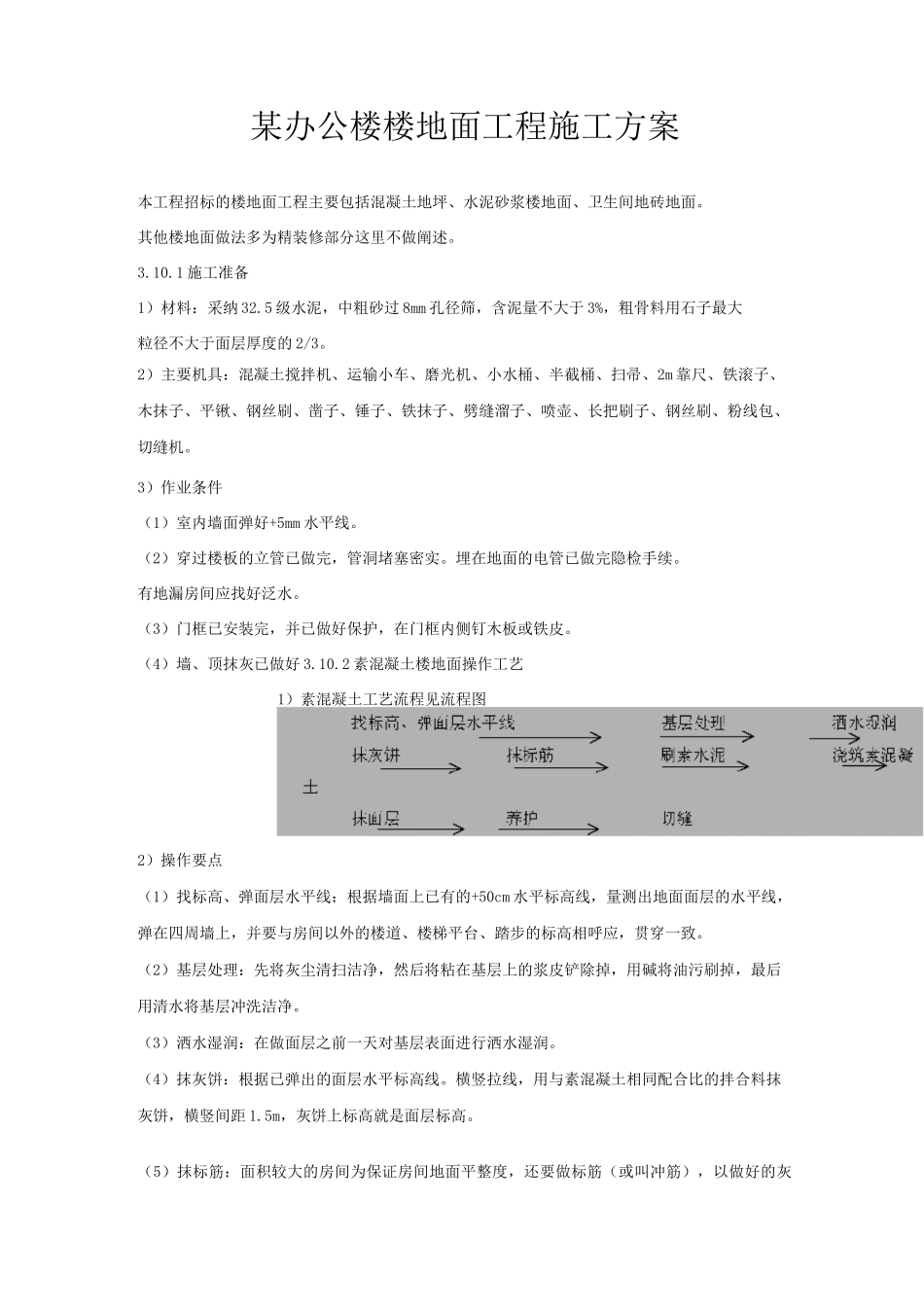

某办公楼楼地面工程施工方案本工程招标的楼地面工程主要包括混凝土地坪、水泥砂浆楼地面、卫生间地砖地面
其他楼地面做法多为精装修部分这里不做阐述
1 施工准备1)材料:采纳 32
5 级水泥,中粗砂过 8mm 孔径筛,含泥量不大于 3%,粗骨料用石子最大粒径不大于面层厚度的 2/3
2)主要机具:混凝土搅拌机、运输小车、磨光机、小水桶、半截桶、扫帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子、劈缝溜子、喷壶、长把刷子、钢丝刷、粉线包、切缝机
3)作业条件(1)室内墙面弹好+5mm 水平线
(2)穿过楼板的立管已做完,管洞堵塞密实
埋在地面的电管已做完隐检手续
有地漏房间应找好泛水
(3)门框已安装完,并已做好保护,在门框内侧钉木板或铁皮
(4)墙、顶抹灰已做好 3

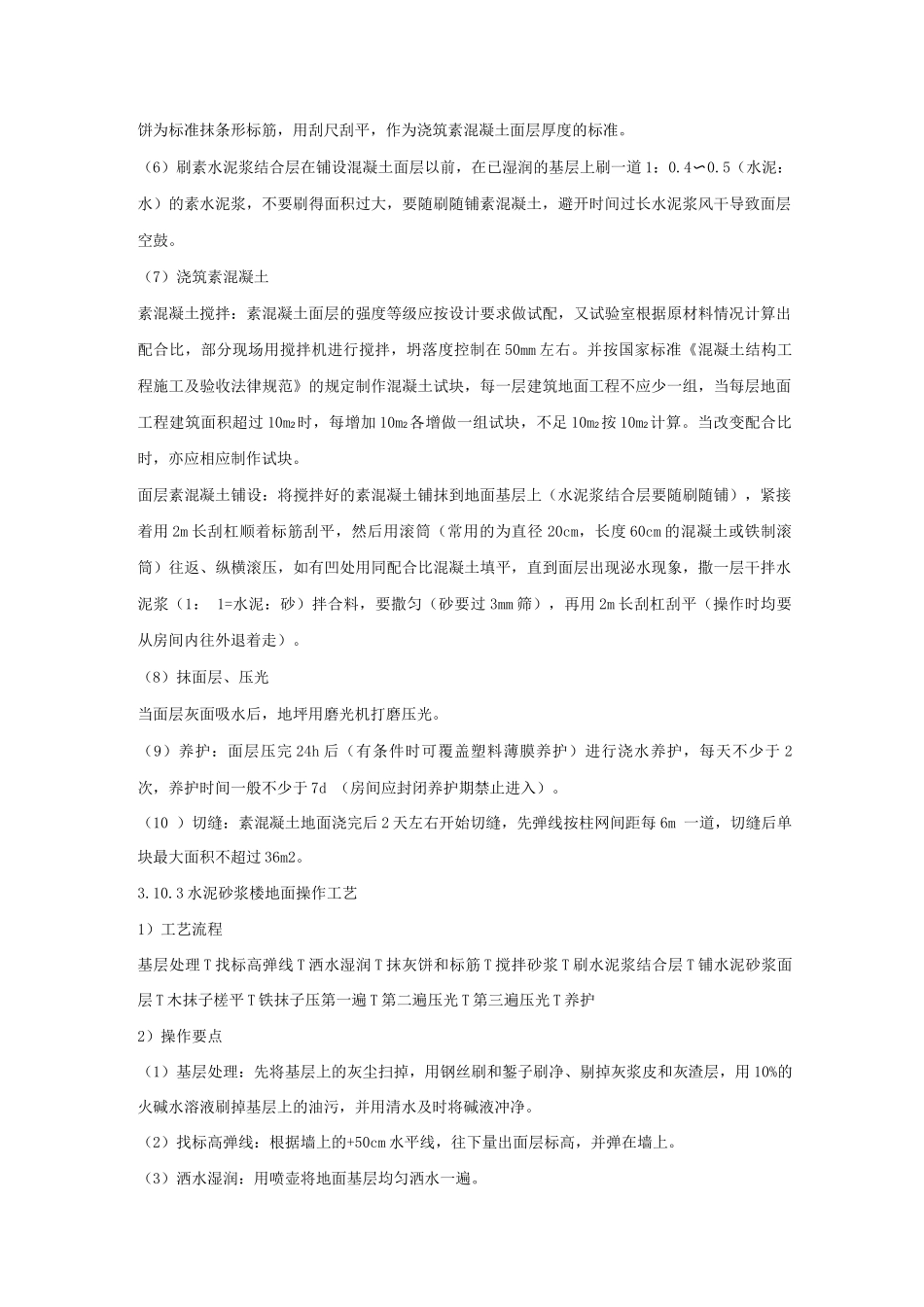

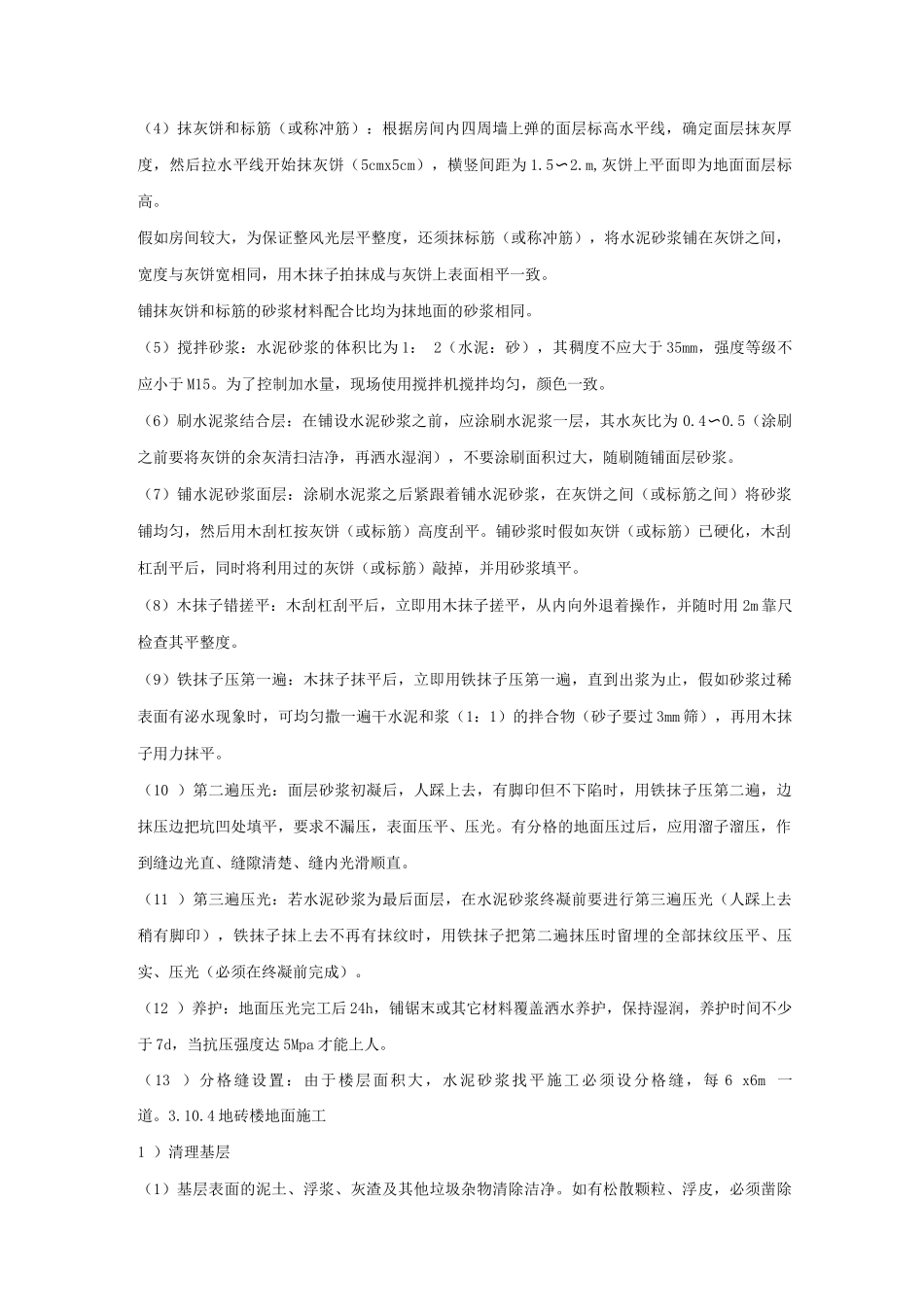

2 素混凝土楼地面操作工艺1)素混凝土工艺流程见流程图2)操作要点(1)找标高、弹面层水平线:根据墙面上已有的+50cm 水平标高线,量测出地面面层的水平线,弹在四周墙上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯穿一致
(2)基层处理:先将灰尘清扫洁净,然后将粘在基层上的浆皮铲除掉,用碱将油污刷掉,最后用清水将基层冲洗洁净
(3)洒水湿润:在做面层之前一天对基层表面进行洒水湿润
(4)抹灰饼:根据已弹出的面层水平标高线
横竖拉线,用与素混凝土相同配合比的拌合料抹灰饼,横竖间距 1
5m,灰饼上标高就是面层标高
(5)抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑素混凝土面层厚度的标准
(6)刷素水泥浆结合层在铺设混凝土面层以前,在已湿润的基层上刷一道 1:0
5(水泥:水)的素水泥浆,不要刷得面积过大,要随刷随铺素混凝土,避开时间过长水泥浆风干导致面层空鼓
(7)浇筑素混凝土素混凝土搅拌:素混
