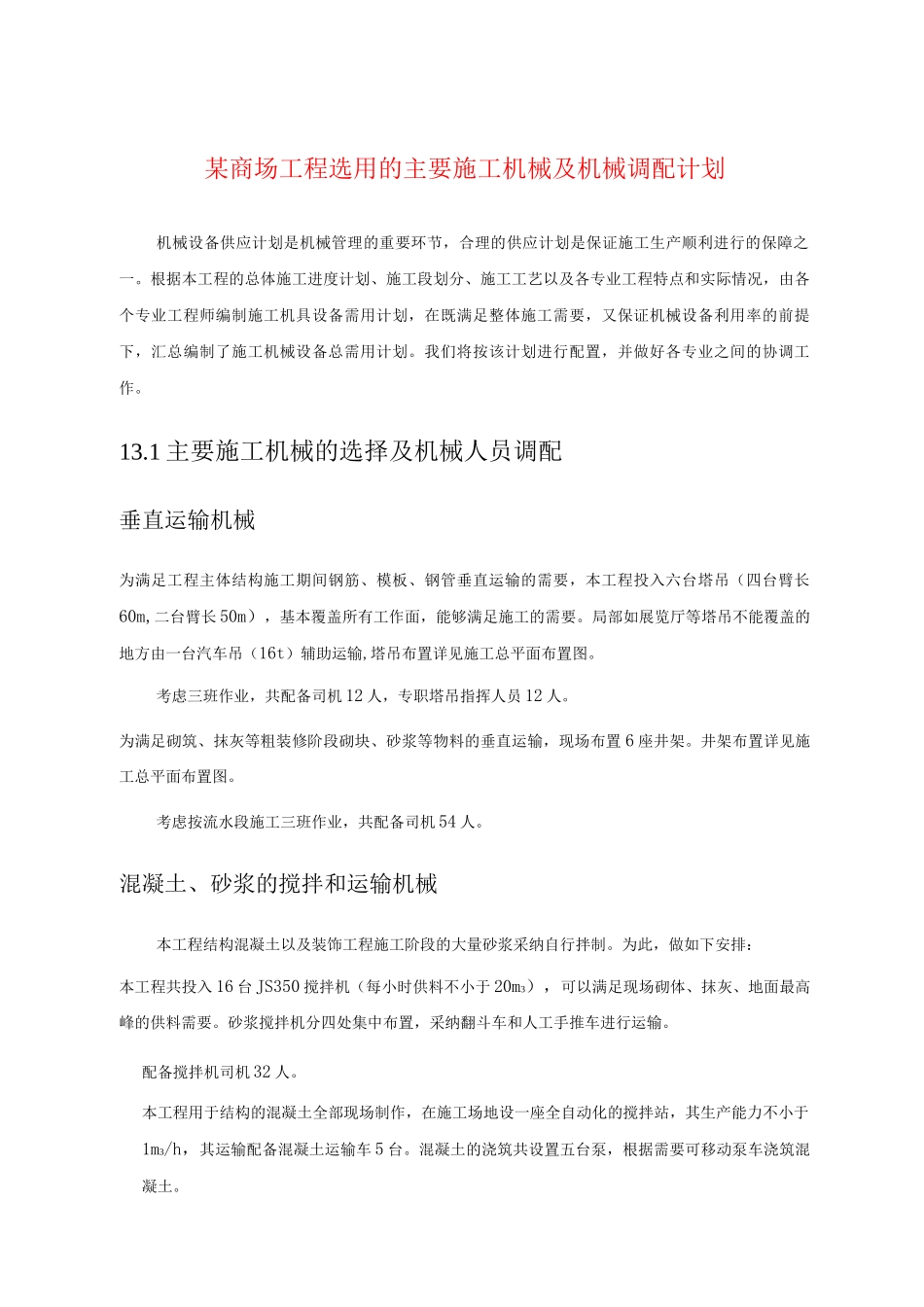

某商场工程选用的主要施工机械及机械调配计划机械设备供应计划是机械管理的重要环节,合理的供应计划是保证施工生产顺利进行的保障之一
根据本工程的总体施工进度计划、施工段划分、施工工艺以及各专业工程特点和实际情况,由各个专业工程师编制施工机具设备需用计划,在既满足整体施工需要,又保证机械设备利用率的前提下,汇总编制了施工机械设备总需用计划
我们将按该计划进行配置,并做好各专业之间的协调工作
1 主要施工机械的选择及机械人员调配垂直运输机械为满足工程主体结构施工期间钢筋、模板、钢管垂直运输的需要,本工程投入六台塔吊(四台臂长60m,二台臂长 50m),基本覆盖所有工作面,能够满足施工的需要
局部如展览厅等塔吊不能覆盖的地方由一台汽车吊(16t)辅助运输,塔吊布置详见施工总平面布置图
考虑三班作业,共配备司机 12 人,专职塔吊指挥人员 12 人
为满足砌筑、抹灰等粗装修阶段砌块、砂浆等物料的垂直运输,现场布置 6 座井架
井架布置详见施工总平面布置图
考虑按流水段施工三班作业,共配备司机 54 人

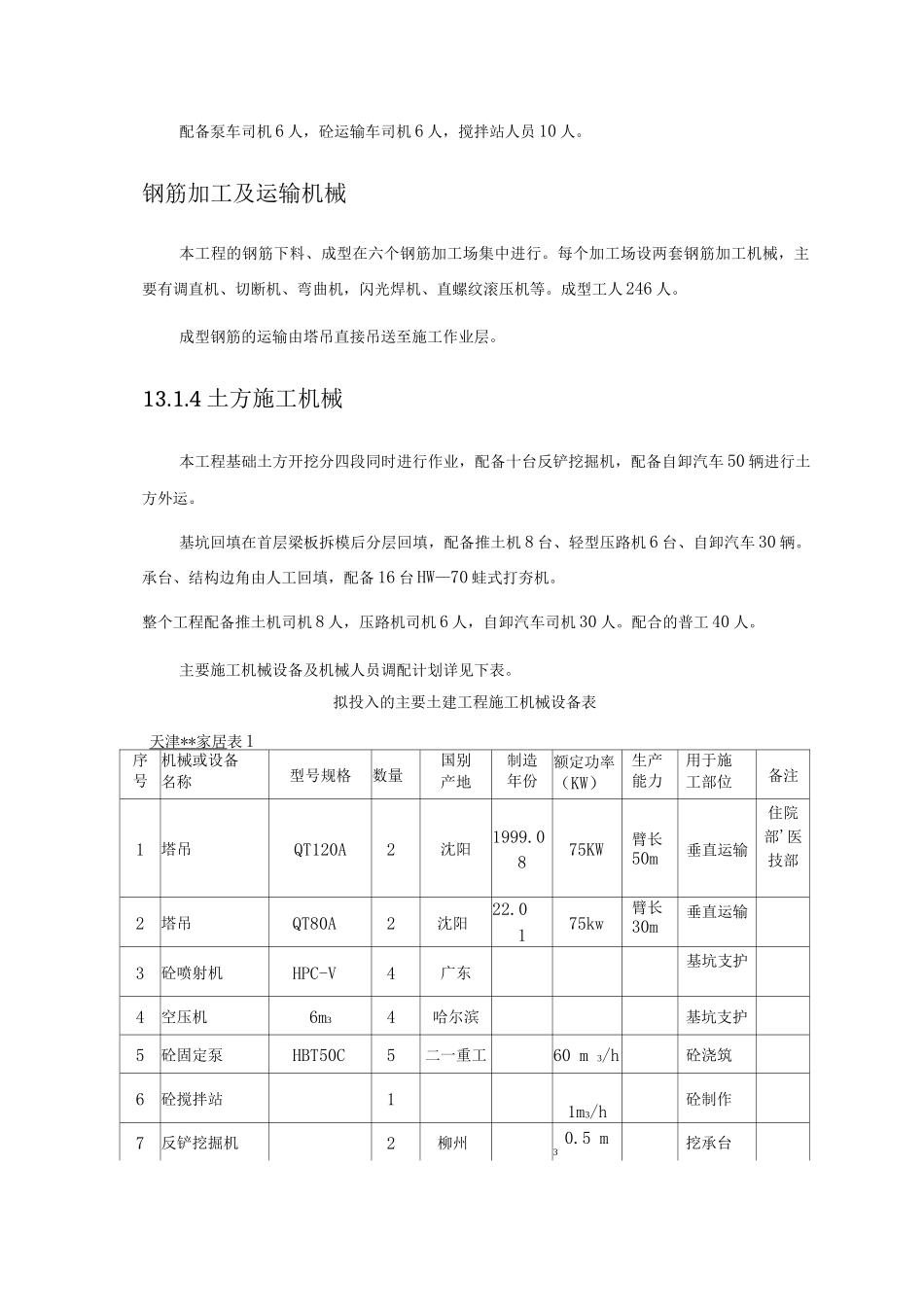

混凝土、砂浆的搅拌和运输机械本工程结构混凝土以及装饰工程施工阶段的大量砂浆采纳自行拌制
为此,做如下安排:本工程共投入 16 台 JS350 搅拌机(每小时供料不小于 20m3),可以满足现场砌体、抹灰、地面最高峰的供料需要
砂浆搅拌机分四处集中布置,采纳翻斗车和人工手推车进行运输
配备搅拌机司机 32 人
本工程用于结构的混凝土全部现场制作,在施工场地设一座全自动化的搅拌站,其生产能力不小于1m3/h,其运输配备混凝土运输车 5 台
混凝土的浇筑共设置五台泵,根据需要可移动泵车浇筑混凝土
配备泵车司机 6 人,砼运输车司机 6 人,搅拌站人员 10 人
钢筋加工及运输机械本工程的钢筋下料、成型在六个钢筋加工场集中进行

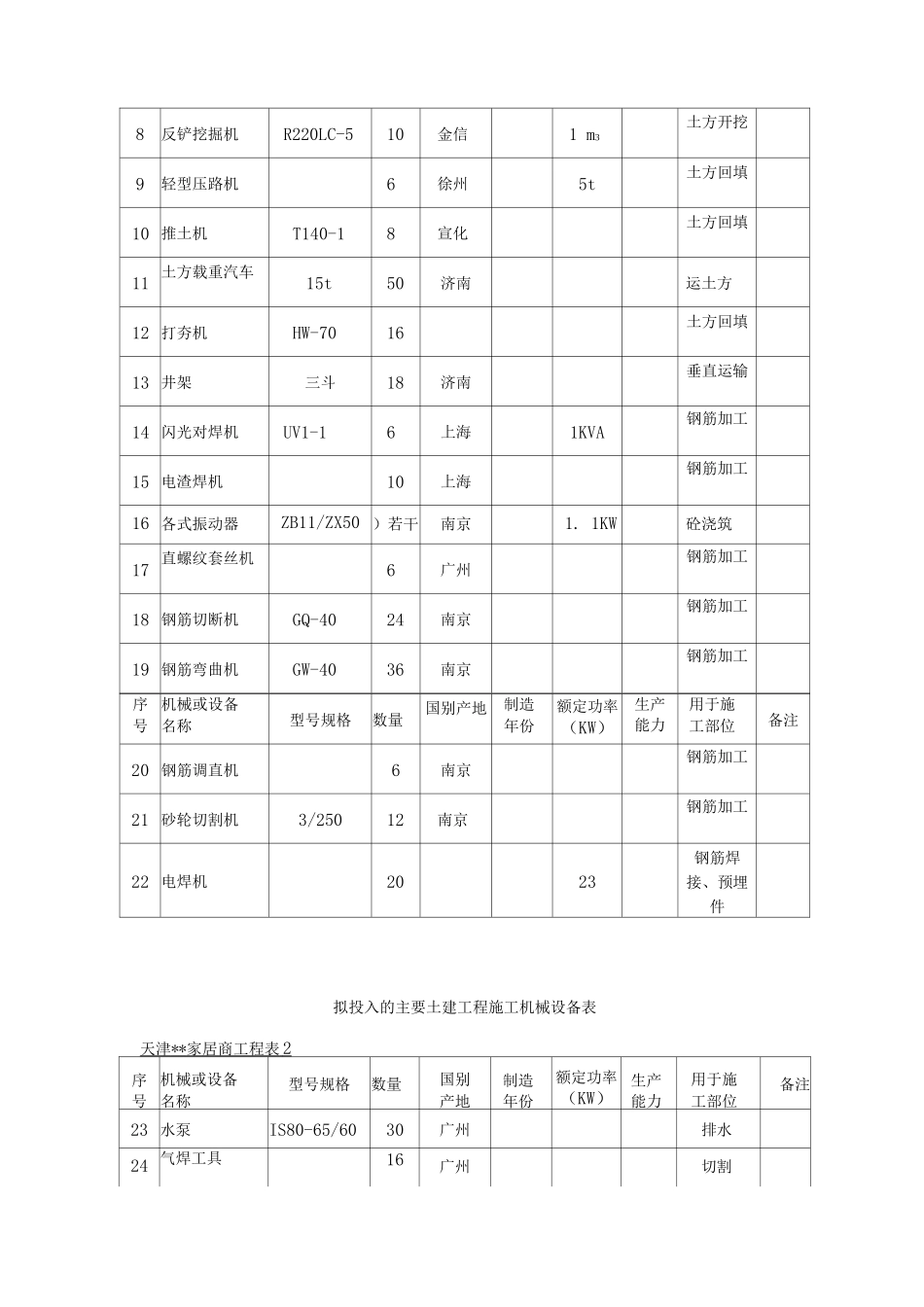

每个加工场设两套钢筋加工机械,主要有调直机、切断机、弯曲机,闪
