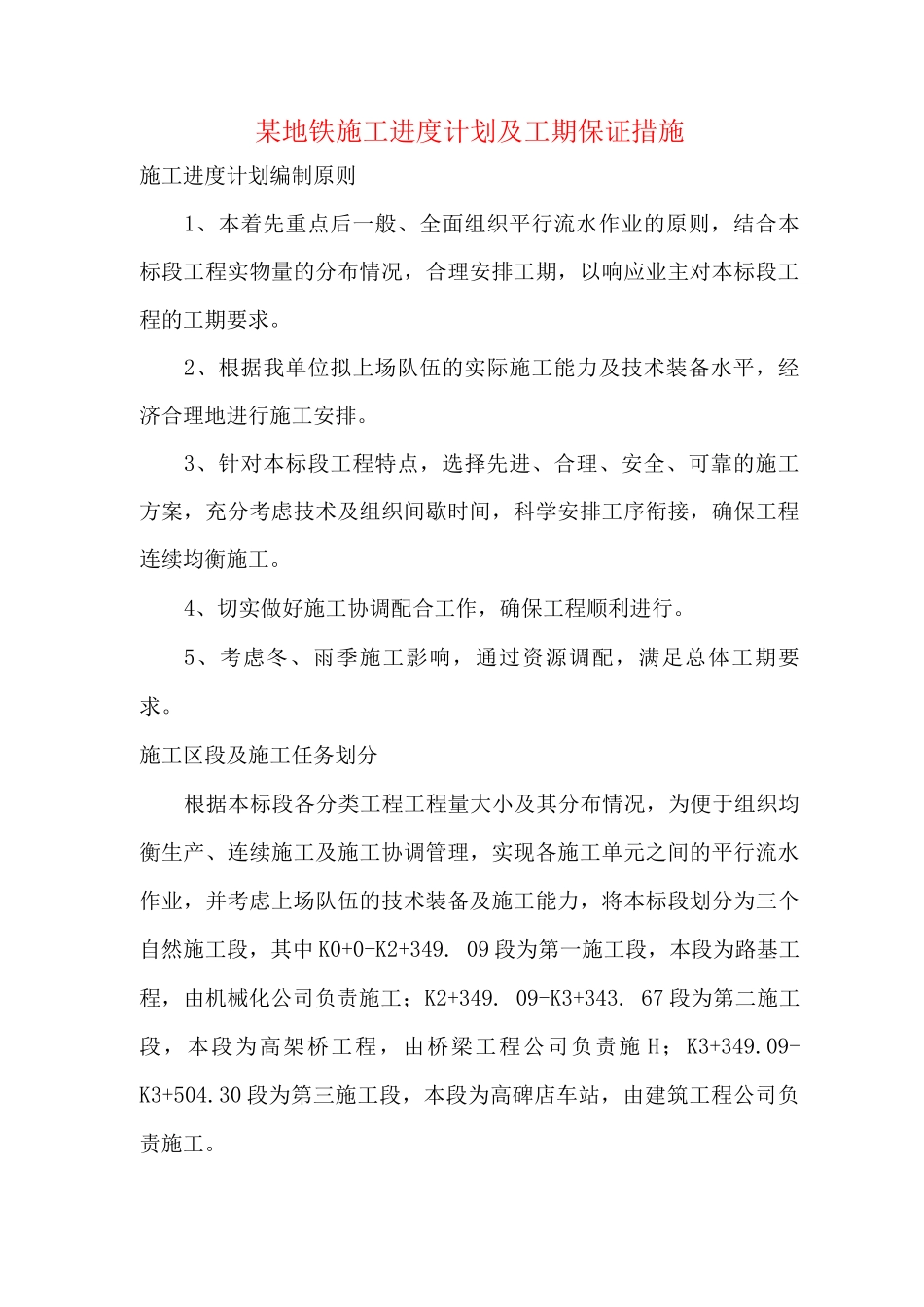

某地铁施工进度计划及工期保证措施施工进度计划编制原则1、本着先重点后一般、全面组织平行流水作业的原则,结合本标段工程实物量的分布情况,合理安排工期,以响应业主对本标段工程的工期要求
2、根据我单位拟上场队伍的实际施工能力及技术装备水平,经济合理地进行施工安排
3、针对本标段工程特点,选择先进、合理、安全、可靠的施工方案,充分考虑技术及组织间歇时间,科学安排工序衔接,确保工程连续均衡施工
4、切实做好施工协调配合工作,确保工程顺利进行
5、考虑冬、雨季施工影响,通过资源调配,满足总体工期要求
施工区段及施工任务划分根据本标段各分类工程工程量大小及其分布情况,为便于组织均衡生产、连续施工及施工协调管理,实现各施工单元之间的平行流水作业,并考虑上场队伍的技术装备及施工能力,将本标段划分为三个自然施工段,其中 K0+0-K2+349
09 段为第一施工段,本段为路基工程,由机械化公司负责施工;K2+349
09-K3+343
67 段为第二施工段,本段为高架桥工程,由桥梁工程公司负责施 H;K3+349
09-K3+504
30 段为第三施工段,本段为高碑店车站,由建筑工程公司负责施工

施工进度总体安排本标段工程拟定于 21 年 12 月 25 日开工,22 年 9 月 15 日竣工,总工期 265 日历天,比招标文件要求提前 10 天完成

各分类分部工程工期安排如下:21 年 12 月 25 日〜22 年 1 月22 年 2 月 1 日〜22 年 4 月 3022 年 1 月 1 日〜22 年 2 月 3122 年 2月 1 日〜22 年 2 月 2822 年 3 月 1 日〜22 年 4 月 1222 年 3 月 16 日〜22 年 4月 2822 年 4 月 1 日〜22 年 5 月 1922年 4 月 21 日〜22 年 5 月 2822 年 5 月26 日〜22 年
