某安置房工程给、排水安装工程施工方案(一)给水排水工程施工工艺1、生活给水系统施工工艺(1)工艺流程(2)施工作法1 )固定在建筑结构上的管道支、吊架,按设计指定的固定位置及方式固定,以保证不影响结构的安全性能

2)阀门安装前,用手动试压泵对其作耐压强度试验
试验以每批(同牌号、同规格、同型号)数量中抽查 10%,且不少于一个,如有漏、裂不合格的再抽查 20%,仍有不合格的则逐个作强度和严密性试验
对于安装在主干管上起切断作用的闭路阀门,逐个作强度和严密性试验
强度和严密性试验压力为阀门出厂规定的压力
3)管道穿过墙壁和楼板处,设置钢套管,钢套管内径大于所穿管外径 2 0mm
安设在楼板上的套管,其顶部高出装饰地面 2 0mm,安装在卫生间内的套管,其顶部高出装饰地面 5 0mm,套管底部与楼板底面相平;安设在墙壁内的套管,其两端与饰面相平
套管与穿管的空隙间填不燃柔性材料(玻纤布)

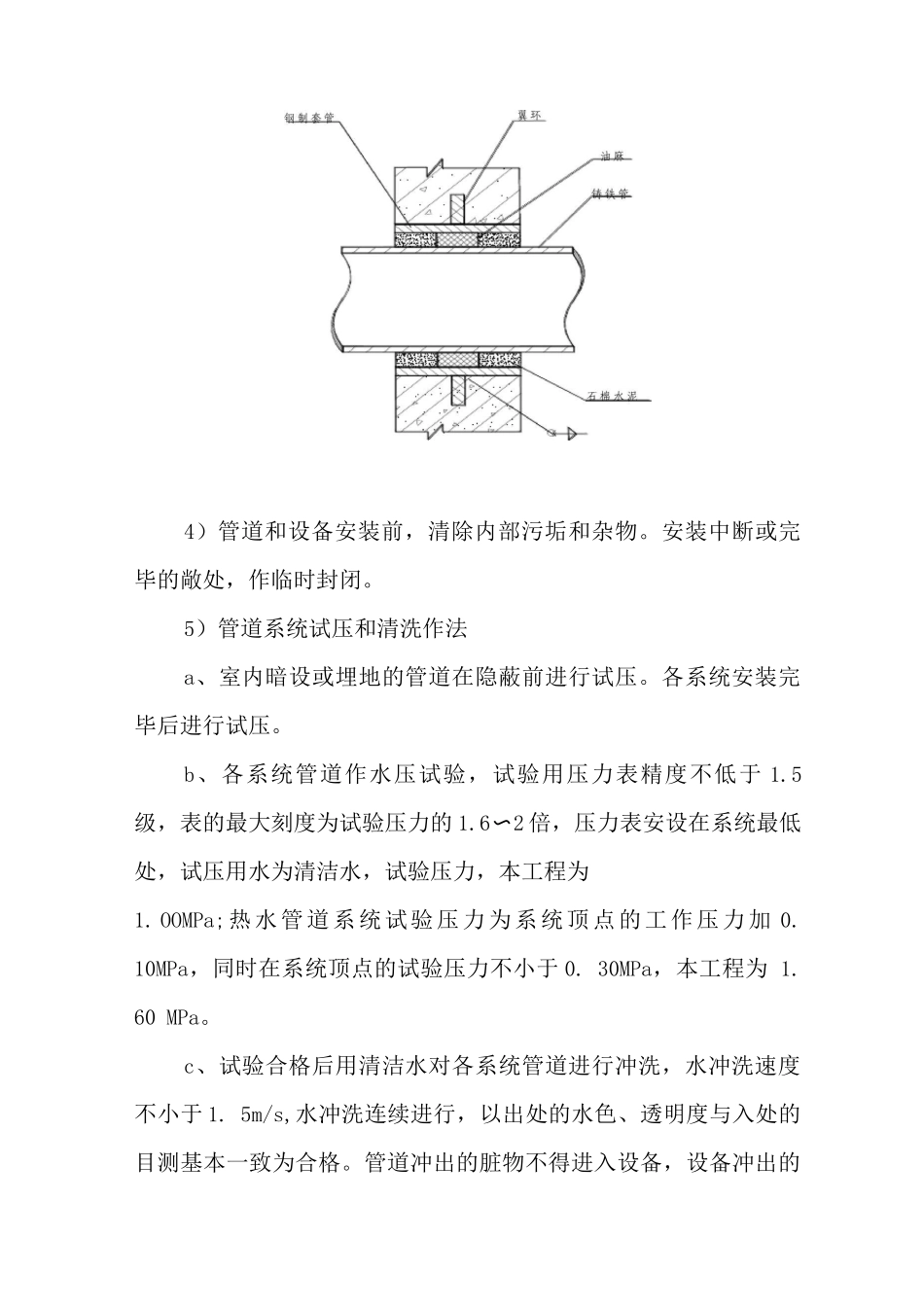

管道穿越有防水功能和人防密闭功能的墙体时,必须加设刚性防水套管(见下图)
4)管道和设备安装前,清除内部污垢和杂物
安装中断或完毕的敞处,作临时封闭
5)管道系统试压和清洗作法a、室内暗设或埋地的管道在隐蔽前进行试压
各系统安装完毕后进行试压
b、各系统管道作水压试验,试验用压力表精度不低于 1
5级,表的最大刻度为试验压力的 1
6〜2 倍,压力表安设在系统最低处,试压用水为清洁水,试验压力,本工程为1
OOMPa;热水管道系统试验压力为系统顶点的工作压力加 0
10MPa,同时在系统顶点的试验压力不小于 0
30MPa,本工程为 1
60 MPa
c、试验合格后用清洁水对各系统管道进行冲洗,水冲洗速度不小于 1
5m/s,水冲洗连续进行,以出处的水色、透明度与入处的目测基本一致为合格
管道冲出的脏物不得进入设备,设备冲出的脏物不得进入管道
6)管道消毒作法给水、直饮水管道在使用前
