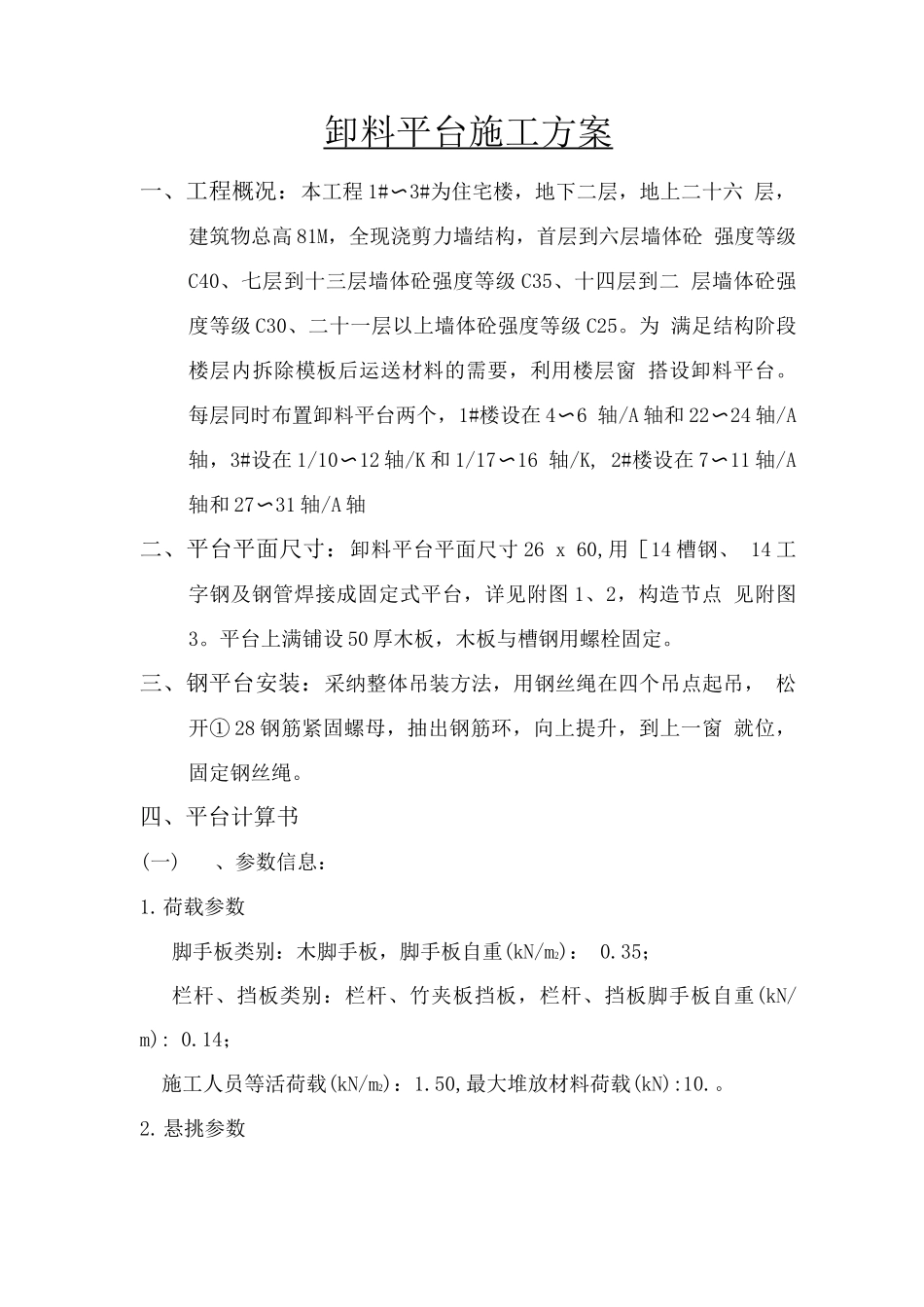

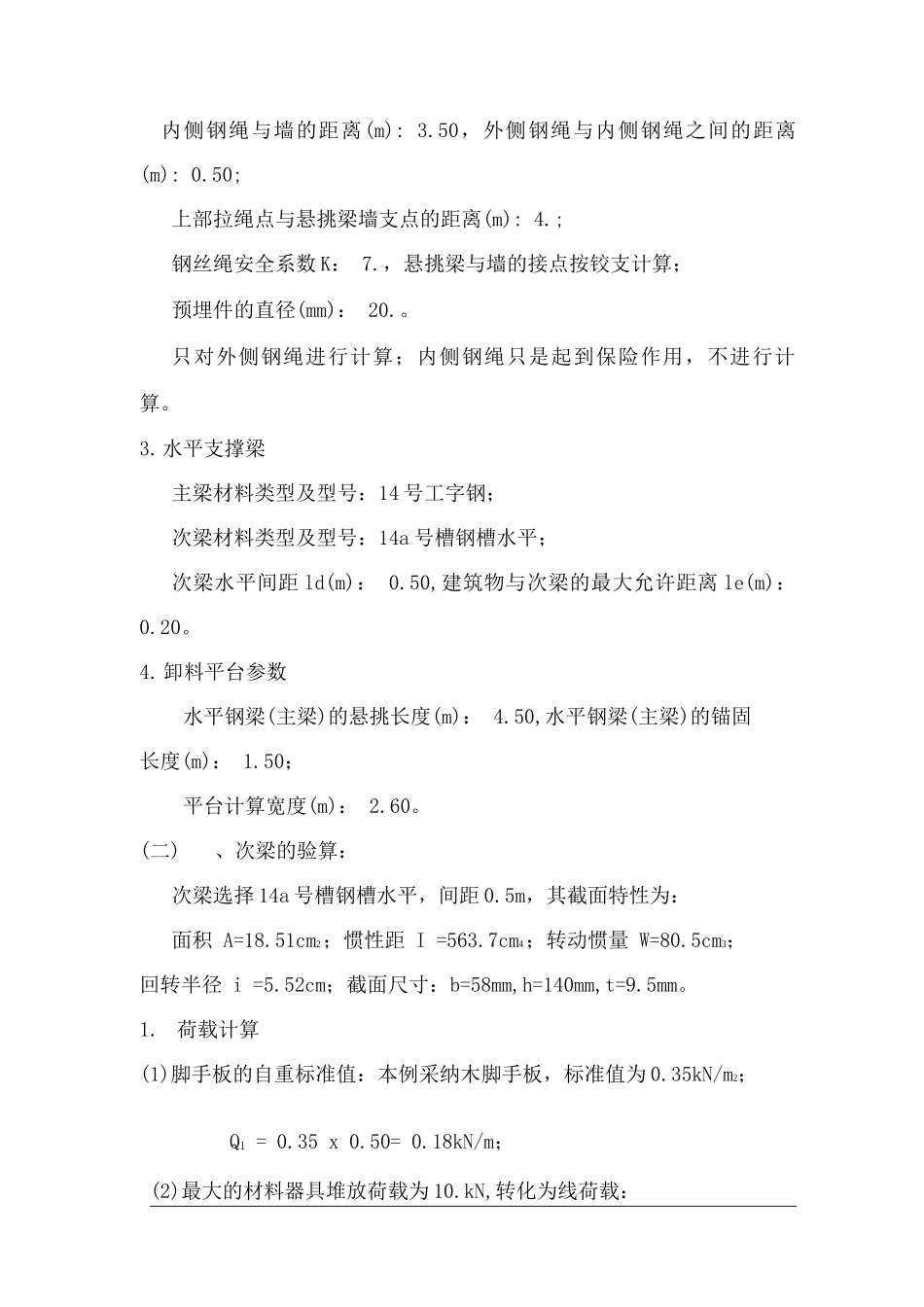

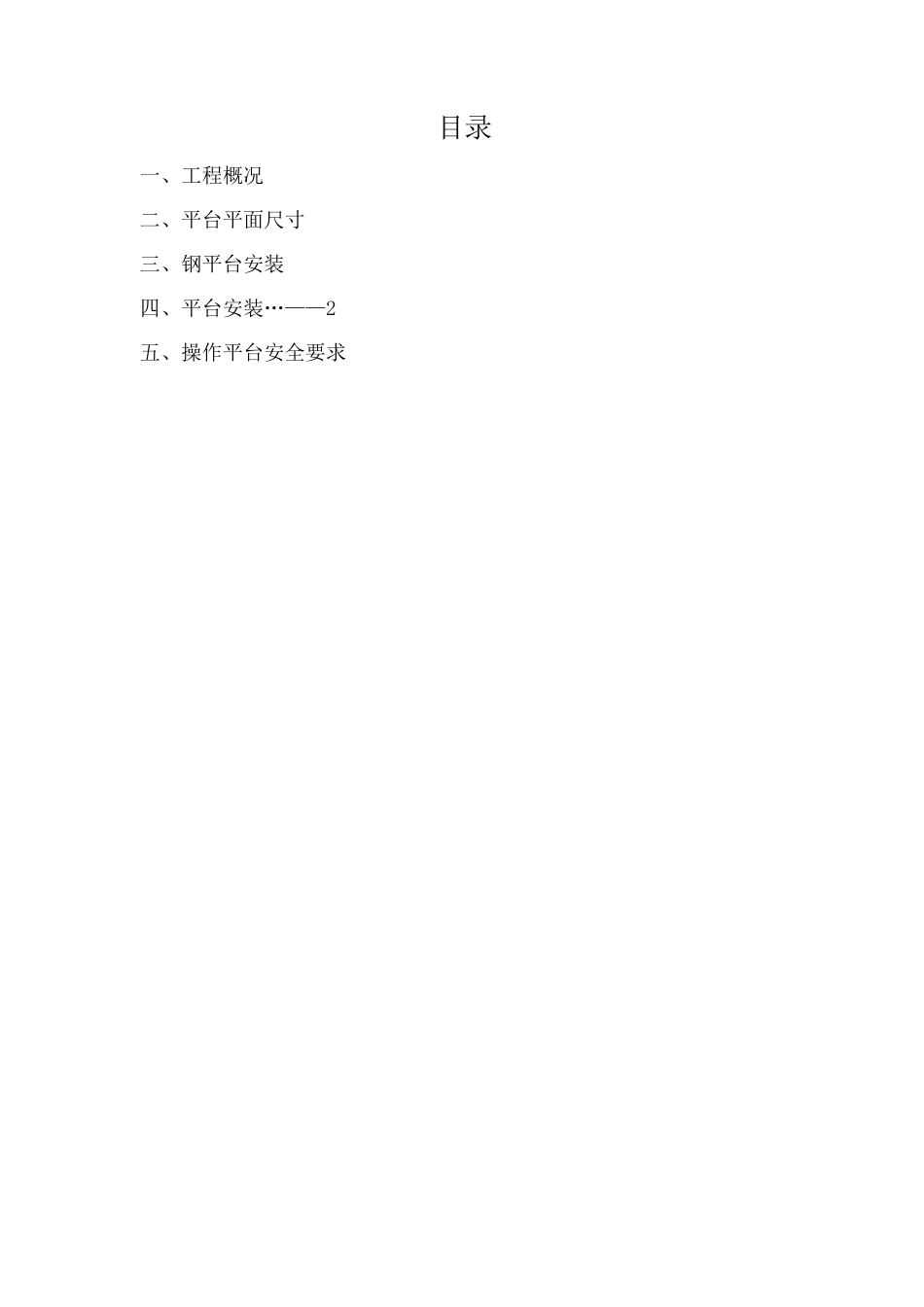

目录一、工程概况二、平台平面尺寸三、钢平台安装四、平台安装…——2五、操作平台安全要求卸料平台施工方案 一、工程概况:本工程 1#〜3#为住宅楼,地下二层,地上二十六 层,建筑物总高 81M,全现浇剪力墙结构,首层到六层墙体砼 强度等级C40、七层到十三层墙体砼强度等级 C35、十四层到二 层墙体砼强度等级 C30、二十一层以上墙体砼强度等级 C25。为 满足结构阶段楼层内拆除模板后运送材料的需要,利用楼层窗 搭设卸料平台。每层同时布置卸料平台两个,1#楼设在 4〜6 轴/A 轴和 22〜24 轴/A轴,3#设在 1/10〜12 轴/K 和 1/17〜16 轴/K, 2#楼设在 7〜11 轴/A轴和 27〜31 轴/A 轴二、平台平面尺寸:卸料平台平面尺寸 26 x 60,用[14 槽钢、 14 工字钢及钢管焊接成固定式平台,详见附图 1、2,构造节点 见附图3。平台上满铺设 50 厚木板,木板与槽钢用螺栓固定。三、钢平台安装:采纳整体吊装方法,用钢丝绳在四个吊点起吊, 松开① 28 钢筋紧固螺母,抽出钢筋环,向上提升,到上一窗 就位,固定钢丝绳。四、平台计算书(一)、参数信息:1.荷载参数脚手板类别:木脚手板,脚手板自重(kN/m2): 0.35;栏杆、挡板类别:栏杆、竹夹板挡板,栏杆、挡板脚手板自重(kN/m): 0.14;施工人员等活荷载(kN/m2):1.50,最大堆放材料荷载(kN):10.。2.悬挑参数内侧钢绳与墙的距离(m): 3.50,外侧钢绳与内侧钢绳之间的距离 (m): 0.50;上部拉绳点与悬挑梁墙支点的距离(m): 4.;钢丝绳安全系数 K: 7.,悬挑梁与墙的接点按铰支计算;预埋件的直径(mm): 20.。只对外侧钢绳进行计算;内侧钢绳只是起到保险作用,不进行计 算。3.水平支撑梁主梁材料类型及型号:14 号工字钢;次梁材料类型及型号:14a 号槽钢槽水平;次梁水平间距 ld(m): 0.50,建筑物与次梁的最大允许距离 le(m): 0.20。4.卸料平台参数水平钢梁(主梁)的悬挑长度(m): 4.50,水平钢梁(主梁)的锚固长度(m): 1.50;平台计算宽度(m): 2.60。(二)、次梁的验算:次梁选择 14a 号槽钢槽水平,间距 0.5m,其截面特性为:面积 A=18.51cm2 ;惯性距 I =563.7cm4 ;转动惯量 W=80.5cm3;回转半径 i =5.52cm;截面尺寸:b=58mm,h=140mm,t=9.5mm。1. 荷载计算(1)脚手板的自重标准值:本例采纳木脚手板,标准值为 0.35kN/m2;Q1 = 0.35 x 0.50= 0.18kN/m;(2)最大的材料器具堆放荷载为 10.kN,转化为线荷载: Q2 = 10./ 4.50/ 2....
