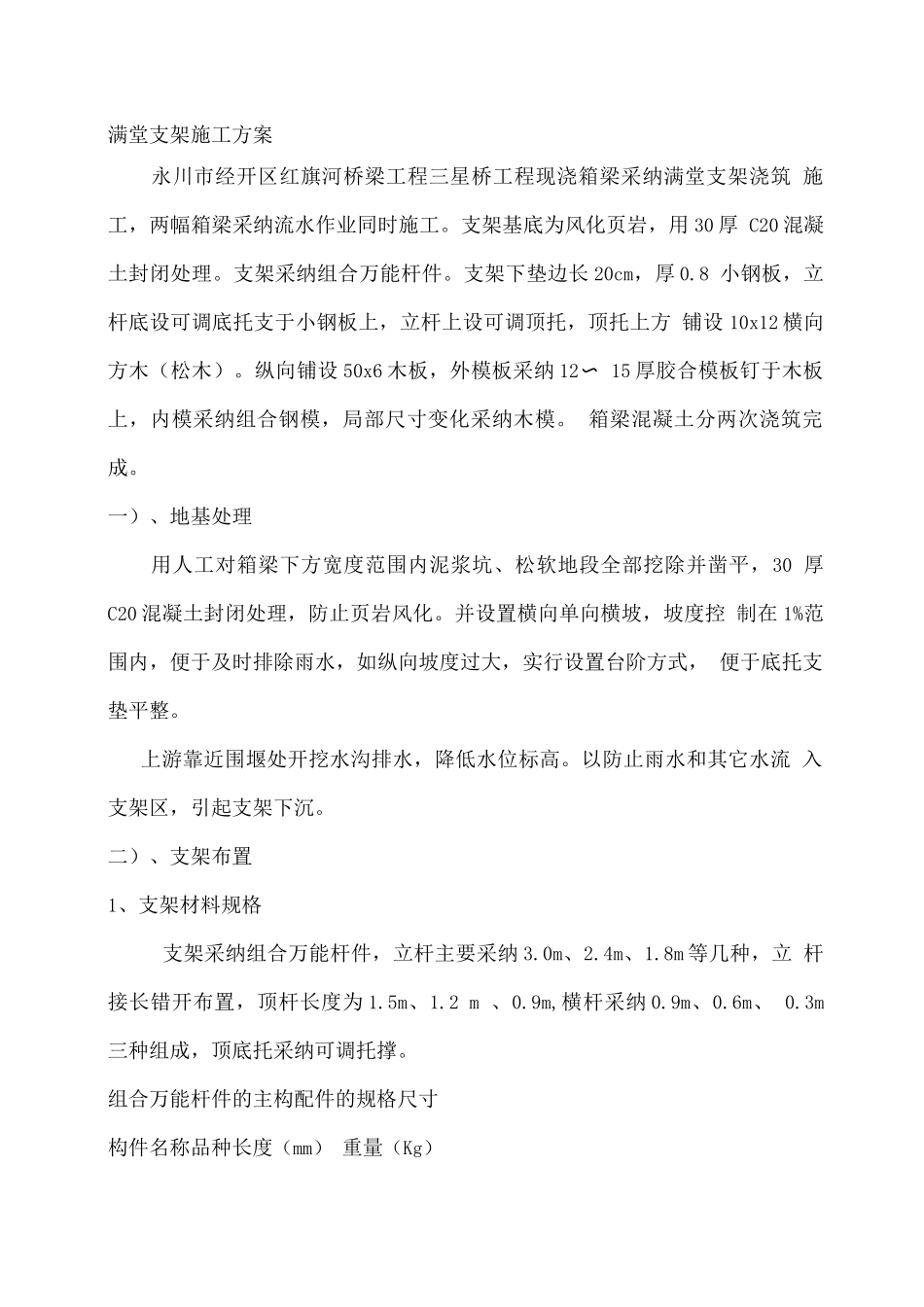

满堂支架施工方案永川市经开区红旗河桥梁工程三星桥工程现浇箱梁采纳满堂支架浇筑 施工,两幅箱梁采纳流水作业同时施工
支架基底为风化页岩,用 30 厚 C20 混凝土封闭处理
支架采纳组合万能杆件
支架下垫边长 20cm,厚 0
8 小钢板,立杆底设可调底托支于小钢板上,立杆上设可调顶托,顶托上方 铺设 10x12 横向方木(松木)
纵向铺设 50x6 木板,外模板采纳 12 〜 15 厚胶合模板钉于木板上,内模采纳组合钢模,局部尺寸变化采纳木模
箱梁混凝土分两次浇筑完成
一)、地基处理用人工对箱梁下方宽度范围内泥浆坑、松软地段全部挖除并凿平,30 厚C20 混凝土封闭处理,防止页岩风化
并设置横向单向横坡,坡度控 制在 1%范围内,便于及时排除雨水,如纵向坡度过大,实行设置台阶方式, 便于底托支垫平整
上游靠近围堰处开挖水沟排水,降低水位标高
以防止雨水和其它水流 入支架区,引起支架下沉
二)、支架布置1、支架材料规格支架采纳组合万能杆件,立杆主要采纳 3
8m 等几种,立 杆接长错开布置,顶杆长度为 1
2 m 、0
9m,横杆采纳 0
3m三种组成,顶底托采纳可调托撑

组合万能杆件的主构配件的规格尺寸构件名称品种长度(mm) 重量(Kg)立杆:LG-33017
31LG-2402414
02LG-1801810
67顶杆:DG-150158
7DG-120126
65DG-909 5
5立杆垫座:DZ-11立杆可调座:TZ-2 10
1立杆粗细调座:TZ-3 6
1横杆:HG-240 24 19
3HG-1801815
3HG-1201211
3HG-909 7
8HG-606 6
85HG-303 5
9斜杆:XG-3308
6XG-25525507
5XG-21621606
6XG-169 1690 5
