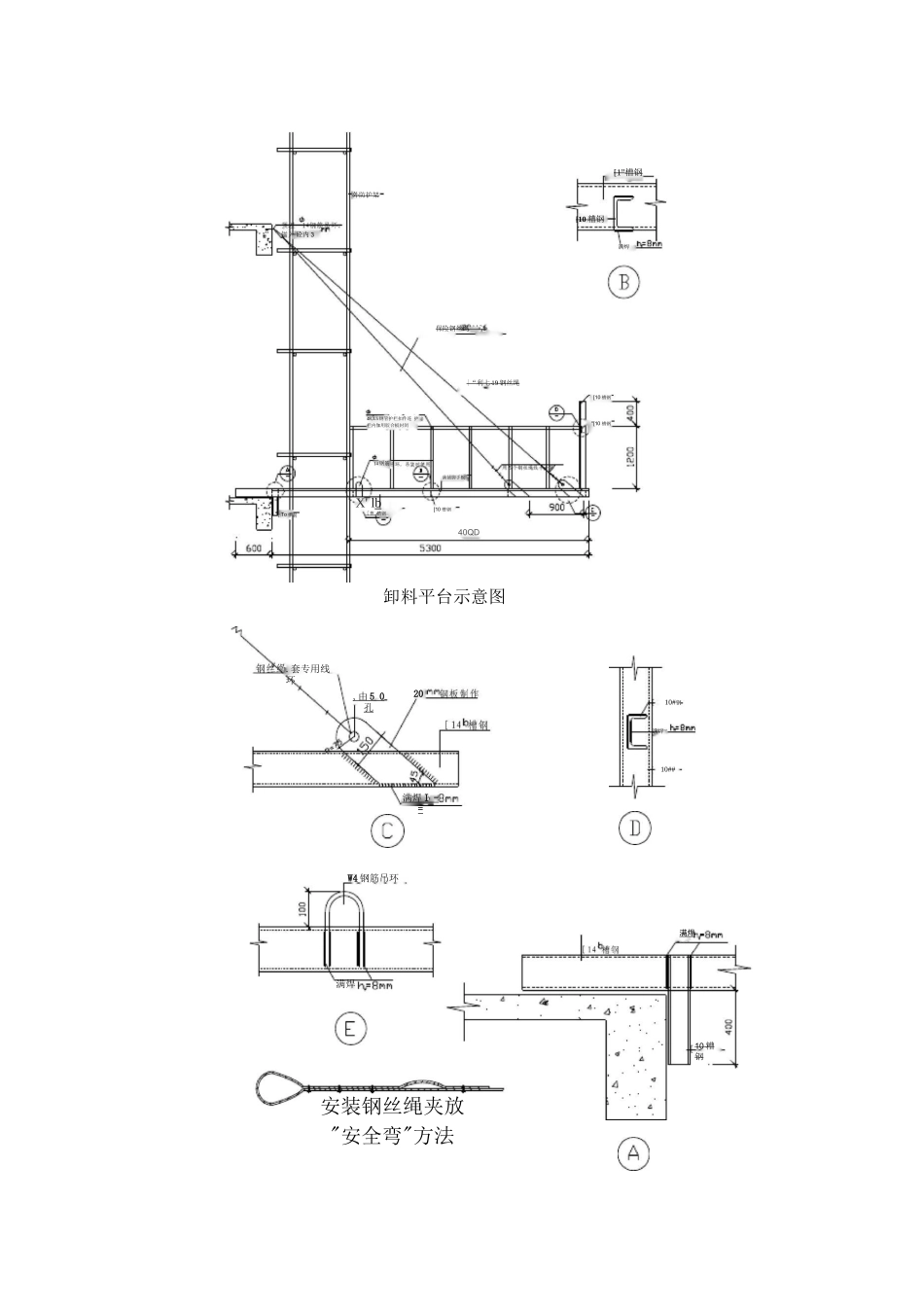

世豪大厦卸料平台施工方案江苏南通三建集团有限公司2025 年 11 月 15 日世豪大厦卸料平台施工方案本工程是由重庆钦正房地产开发有限公司投资开发的世豪大厦工程, 本工程由 A 栋、B 栋及其裙楼组成工程总建筑面积 38080.29m2,框架剪力墙结 构,地下一层、地上三十三层,其中地下室为车库,地上一、二层为商业 用房,四层以上为住宅和宾馆,建筑总高度为 104.9m。本工程由重庆大地 建筑事务所设计,重庆重庆凯弘工程咨询有限公司监理,江苏南通三建集 团有限公司施工总承包。由于本工程主体结构施工采纳木模板系统,需吊运的周转材料较多。 从安全、经济、有用的角度考虑,本工程卸料平台设计为悬挑式型钢平台。卸料平台规格为(长 x 宽),悬挑长度为 5.3 米。卸料平台的 主梁采纳 H4b槽钢,次龙骨和外立柱采纳[10 槽钢,外围护栏杆采纳中 48x3.5 钢管搭设,并在围护栏杆内侧采纳胶合板封闭,卸料平台内满铺 50mm 厚脚手板。卸料平台所有构件构件的连接均为焊接。卸料平台的构造 详见附图。-砼内 3满铺脚手板48,3.5 钢管护栏扣件连 护栏内伽用胶合板封闭保险钢丝绳'''~314 钢筋To 槽 外防护架[1”槽钢[10 槽钢40QDX' lb-[曹 , 槽钢[10 糟钢满焊[10 槽钢"[10 槽钢|“利七 19 钢丝绳卸料平台示意图.套专用线环20, 由 5 0 孔满焊 I - =10##10#钢满焊W4 钢筋吊环满焊满焊10 糟钢安装钢丝绳夹放"安全弯"方法为了保证卸料平台的质量和安全,卸料平台所使用的各类原材料必须 具备《出厂合格证》、《质量证明书》等齐全有效的质量证明资料。卸料平 台的焊接,焊条采纳 E43 型,焊缝的焊脚宽度为 8mm。焊接作业人员必须 持证上岗。防护栏杆采纳钢管,分别在高 0.6 米、1.2 米处设立两道,并与 四周槽钢焊接,在防护栏杆的内侧采纳胶合板封闭。在卸料平台槽钢外侧 面及防护栏杆涂刷红白相间的油漆标识以示警戒。平台每侧设两根巾 20mm 6 X 19 公称抗拉强度 1850N/mm2,破断拉力总和为 279.5KN 的钢丝绳(其中一 根为保险钢丝绳)。每根绳设夹具不少于 3 个。钢丝绳与卸料平台吊环处设 置专用钢丝绳穿线环,以缓冲钢丝绳的拉力,卸料平台吊环采纳 20mm 的钢 板切割而成。钢丝绳与主体结构的连接采纳在主体结构内预埋 14 钢筋吊 环,其锚入主体结构 3mm,钢筋末端设置 180。弯钩。钢丝绳的些拉角度不 宜小于 4 (标准层斜拉高度为二层)。卸料平台加工完成必须经公司...
