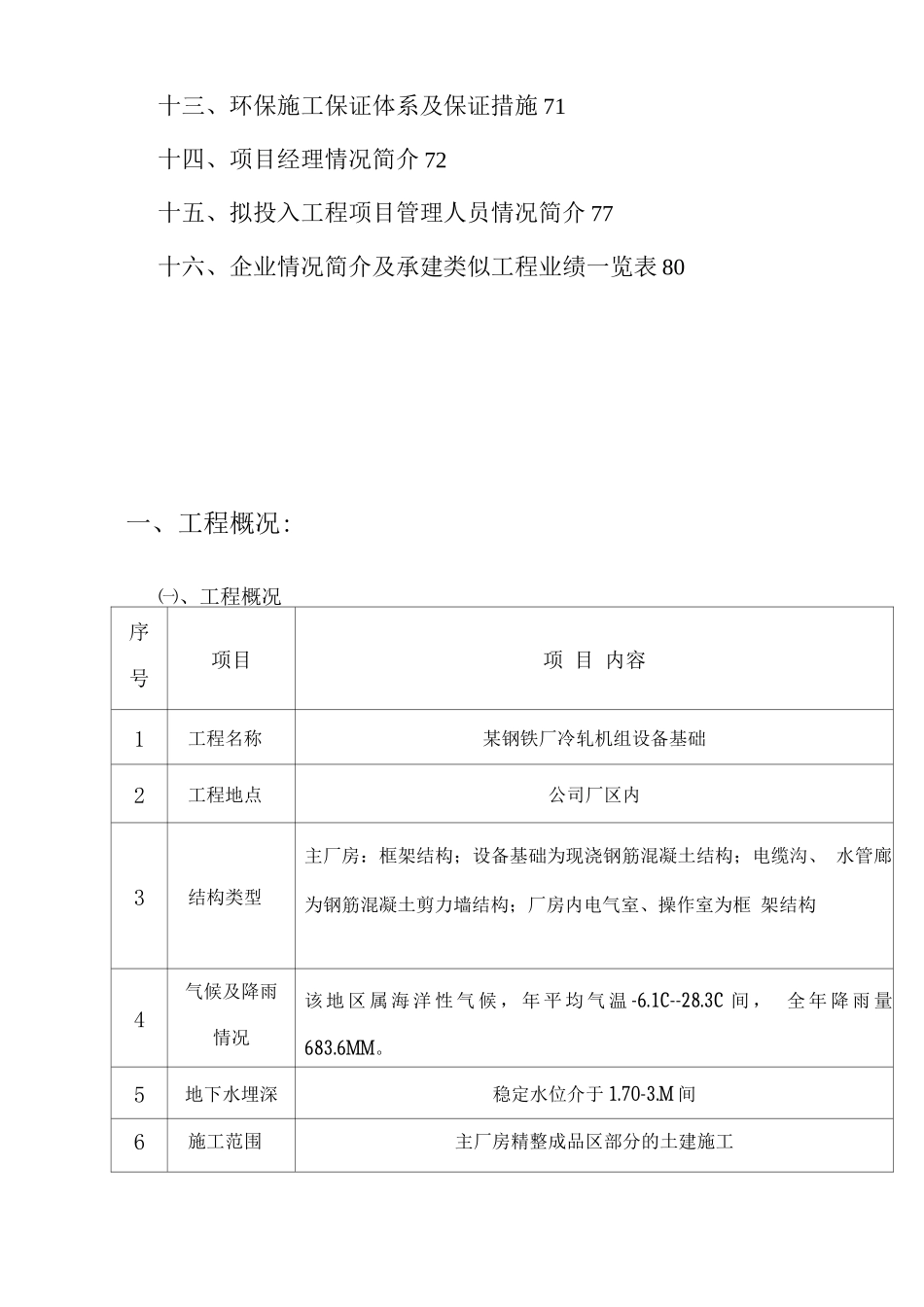

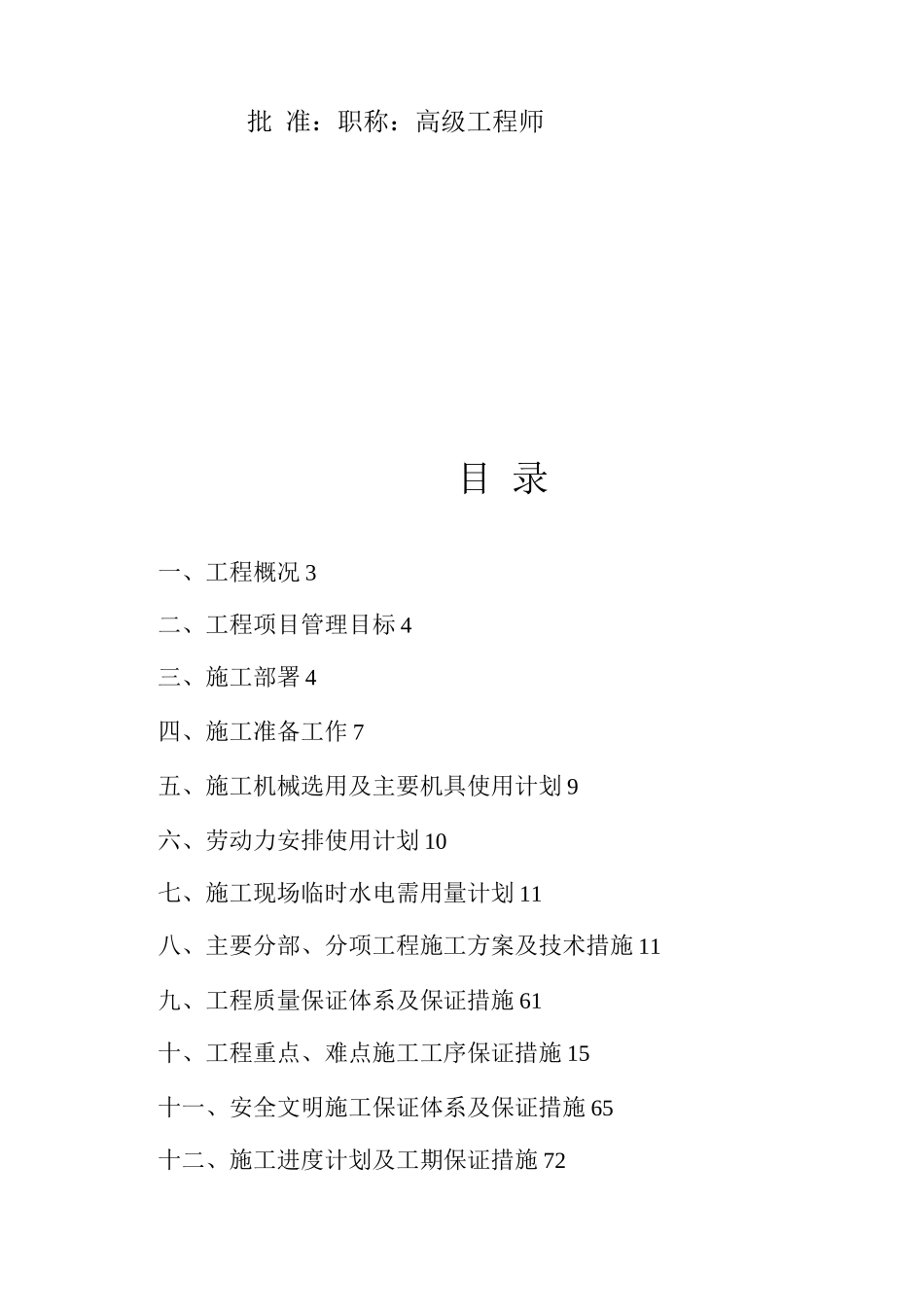

施工组织设计建设单位: 总包单位:编制单位:编制:职称:工程师审核:职称:工程师批 准:职称:高级工程师目 录一、工程概况 3二、工程项目管理目标 4三、施工部署 4四、施工准备工作 7五、施工机械选用及主要机具使用计划 9六、劳动力安排使用计划 10七、施工现场临时水电需用量计划 11八、主要分部、分项工程施工方案及技术措施 11九、工程质量保证体系及保证措施 61十、工程重点、难点施工工序保证措施 15十一、安全文明施工保证体系及保证措施 65十二、施工进度计划及工期保证措施 72十三、环保施工保证体系及保证措施 71十四、项目经理情况简介 72十五、拟投入工程项目管理人员情况简介 77十六、企业情况简介及承建类似工程业绩一览表 80一、工程概况:㈠、工程概况序号项目项 目 内容1工程名称某钢铁厂冷轧机组设备基础2工程地点公司厂区内3结构类型主厂房:框架结构;设备基础为现浇钢筋混凝土结构;电缆沟、 水管廊为钢筋混凝土剪力墙结构;厂房内电气室、操作室为框 架结构4气候及降雨情况该 地 区 属 海 洋 性 气 候 , 年 平 均 气 温 -6.1C--28.3C 间 , 全 年 降 雨 量683.6MM。5地下水埋深稳定水位介于 1.70-3.M 间6施工范围主厂房精整成品区部分的土建施工㈡、工程特点与难点1、施工工期要求:工程总工期为 165d,工期比较紧张。因此,各工序节点 内资源投入大,对施工过程中的管理、协调、组织能力要求很高。2、施工质量标准高:工程质量标准为“中国建筑工程鲁班奖,。3、冬期及雨期施工的影响:施工总工期内逢冬期、雨期,其中基础工程施 工正处于雨期、外装饰及后期安装施工进入冬期,因此合理的安排和组织 是项目管理中的重中之重。4、设备基础大体积混凝土: 3m 厚基础大体积混凝土施工,由于混凝土多 达 50m3,要求连续浇筑,现场混凝土浇筑时的浇筑顺序和混凝土内部水 化热的测量监控尤显重要。底板混凝土的施工质量关系到结构的抗渗、防 水质量能否达到要求,须加强管理和监测,以避开底板混凝土出现收缩裂 缝而影响混凝土的防水质量。5、大模板在施工中的应用:由于该工程模板工程要求全部采纳竹胶模板支 设,混凝土量大,大模板的使用将加快施工速度,大大提高混凝土的质量, 可达到清水墙面的效果,但必须保证模板支设系统的刚度、强度和支架稳 定性。二、工程项目管理目标㈠、工程质量目标:中国建筑工程鲁班奖。㈡、工程工期目标:本工程计划开工日期...
