某隧道施工组织设计方案

某隧道施工组织设计方案_第1页
1/26
某隧道施工组织设计方案_第2页
2/26
某隧道施工组织设计方案_第3页
3/26

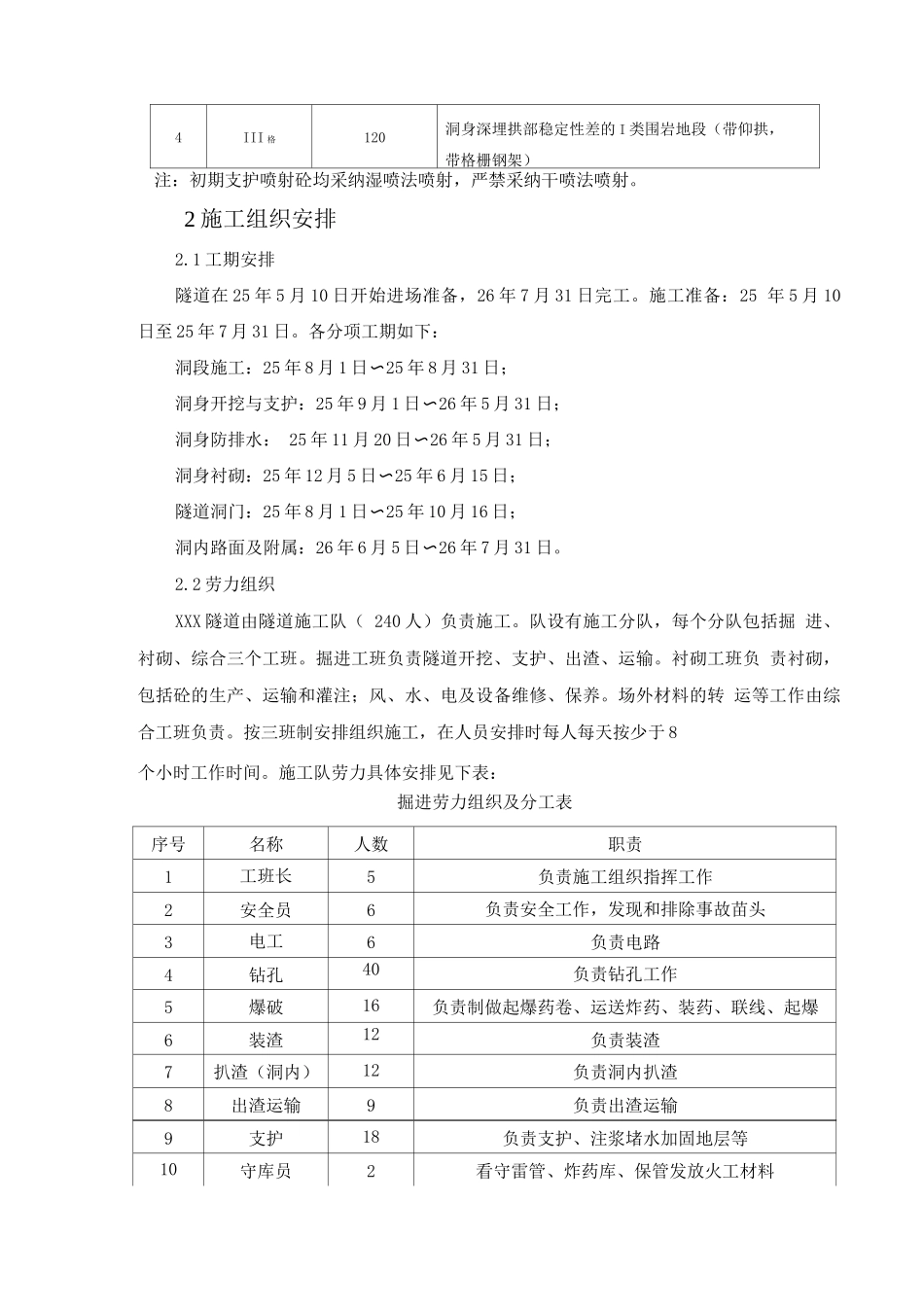

XXX 隧道施工方案及方法1 工程概况1.1 设计概况XXX 隧道为小净距隧道,单洞长 582m。最大埋深 48 米,洞门墙采纳 C20 级砼浇 筑,洞内路面采纳 240mm 厚水泥混凝土。1.2 隧道地质(1)工程地质进出围岩以松散低液限粘土及强风化泥岩为主,岩性呈松散及碎裂结构;中部 围岩为泥质粉砂岩、泥岩夹粉细砂岩,属软质岩,受构造影响轻微,岩石为弱风化, 裂隙较发育一不发育,岩体较完整,局部地段较破裂,呈块状砌体结构及块石状镶嵌 结构。(2)水文地质XXX 隧道进出地下水活动呈浸润状,围岩稳定性差,易坍塌。仰坡低液限粘土 在施工时应全部清除,保证施工安全;中部泥岩主要以浸润状滴水为主,泥质粉砂岩 及粉细砂岩则以裂隙、层间线状或小股状产出。围岩基本稳定,由于岩层倾角平缓, 层间结合一般一较差,加之裂隙切割,洞室开挖后拱部无支护时易顺层面塌落,小坍 塌,侧壁基本稳定。1.3 结构形式及支护参数隧道结构按新奥法原理进行设计,施工时采纳复合衬砌,以药卷锚杆、管棚、注 浆小导管为超前支护,以锚杆、挂钢筋网、湿喷混凝土等为初期支护,并辅以钢拱架、 中空注浆锚杆、药卷锚杆、自进式锚杆等支护措施,充分调动和发挥围岩的自承能力, 在监控量测信息的指导下施作初期支护和二次模筑衬砌。XXX 隧道衬砌长度表序号衬砌类型衬砌长度(m)适用地段及主要支护措施1II 管浅20I 类围岩浅埋地段,拱部主要为泥岩强风化带(带 管棚超前支护,工安钢钢架全封闭)2II 超浅86I 类围岩浅埋地段,拱部主要为基岩强风化带(带 小导管超前支护,仰拱不带格栅钢架)3III 超浅65I 类围岩浅埋地段,拱部主要为基岩强风化带(带药卷锚杆超前支护,仰拱不带格栅钢架)4III 格120洞身深埋拱部稳定性差的 I 类围岩地段(带仰拱,带格栅钢架)注:初期支护喷射砼均采纳湿喷法喷射,严禁采纳干喷法喷射。2 施工组织安排2.1 工期安排隧道在 25 年 5 月 10 日开始进场准备,26 年 7 月 31 日完工。施工准备:25 年 5 月 10日至 25 年 7 月 31 日。各分项工期如下:洞段施工:25 年 8 月 1 日〜25 年 8 月 31 日;洞身开挖与支护:25 年 9 月 1 日〜26 年 5 月 31 日;洞身防排水: 25 年 11 月 20 日〜26 年 5 月 31 日;洞身衬砌:25 年 12 月 5 日〜25 年 6 月 15 日;隧道洞门:25 年 8 月 1 日〜25 年 10 月 16 日;洞内路面及附属:26 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某隧道施工组织设计方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
