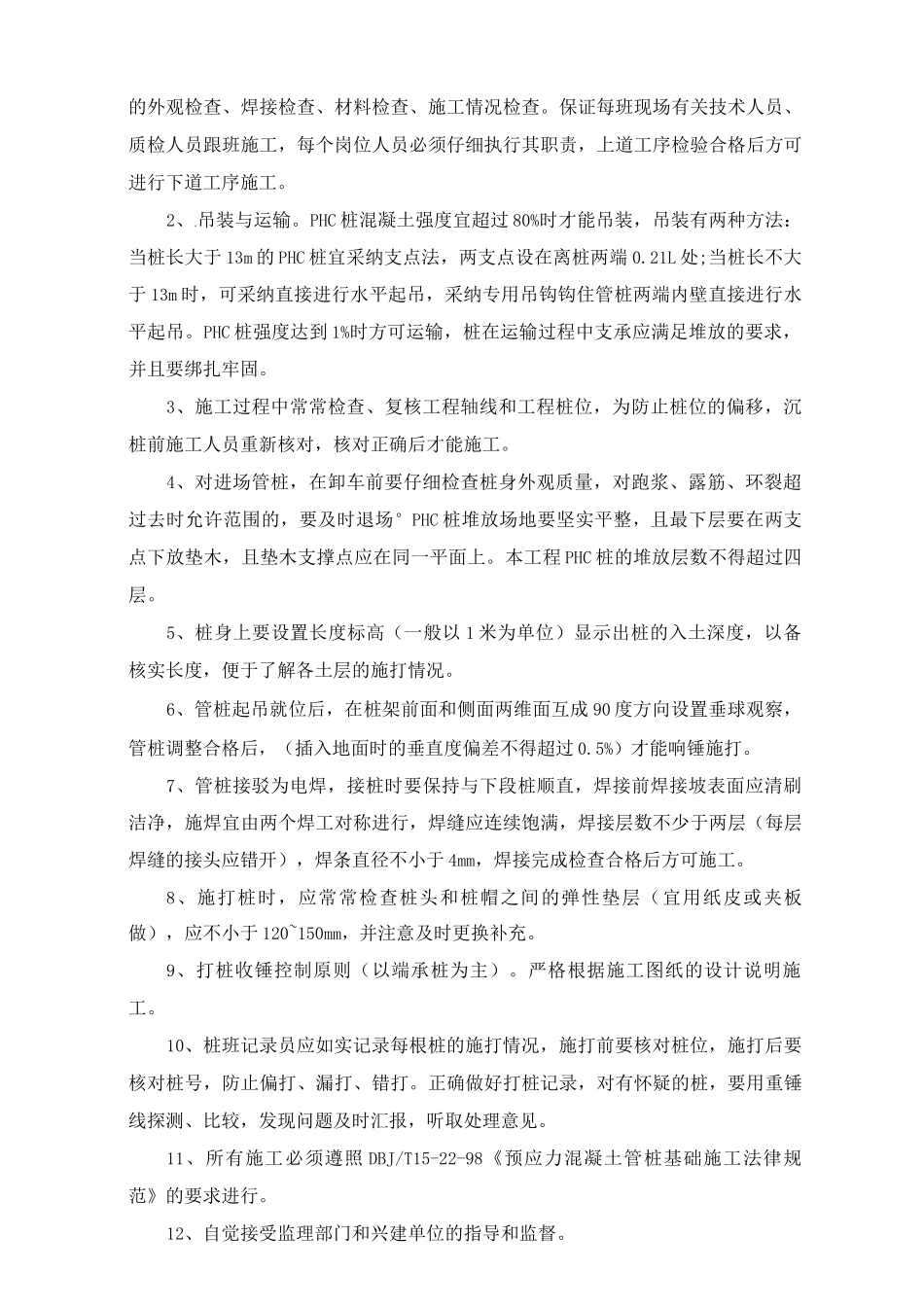

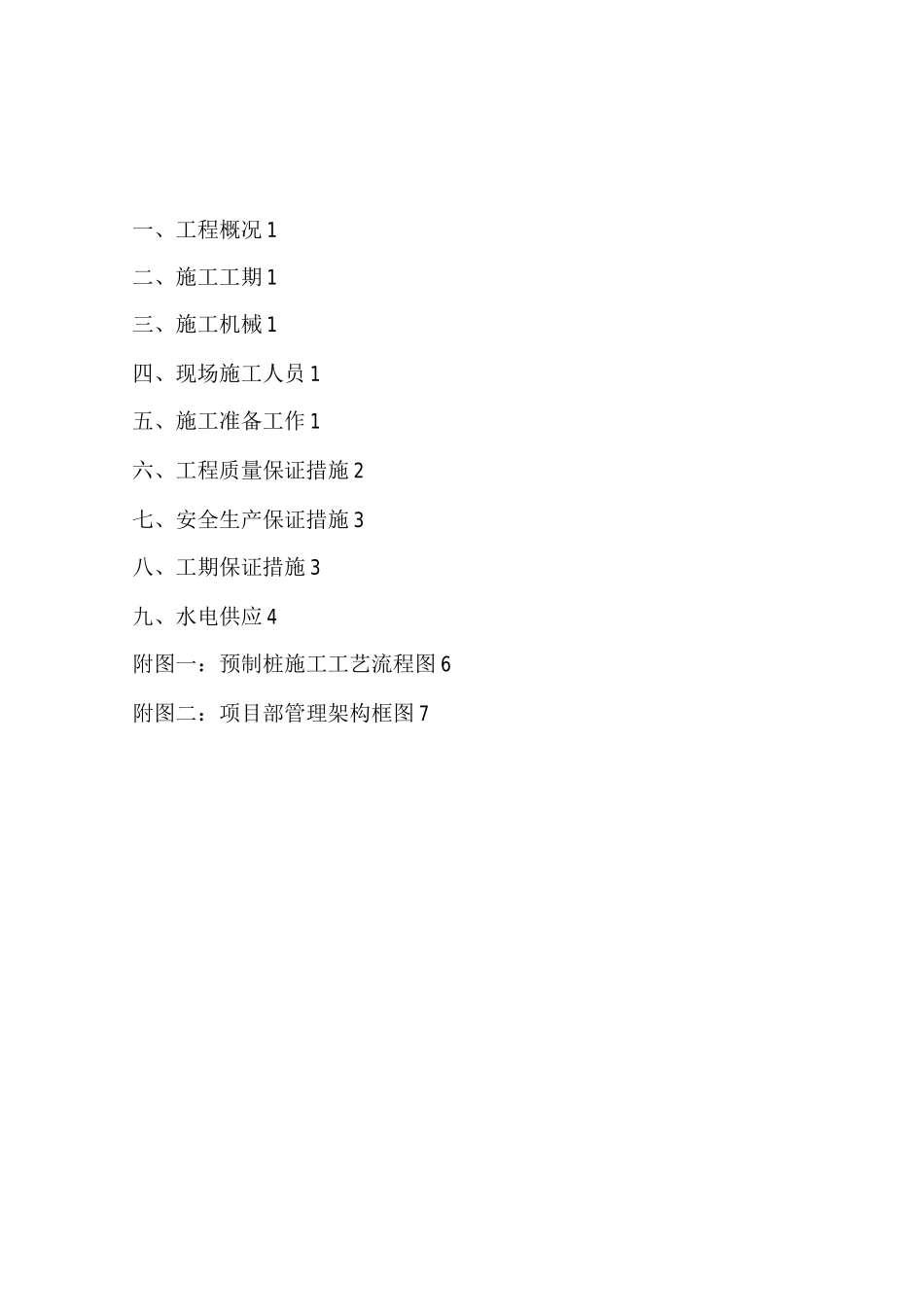

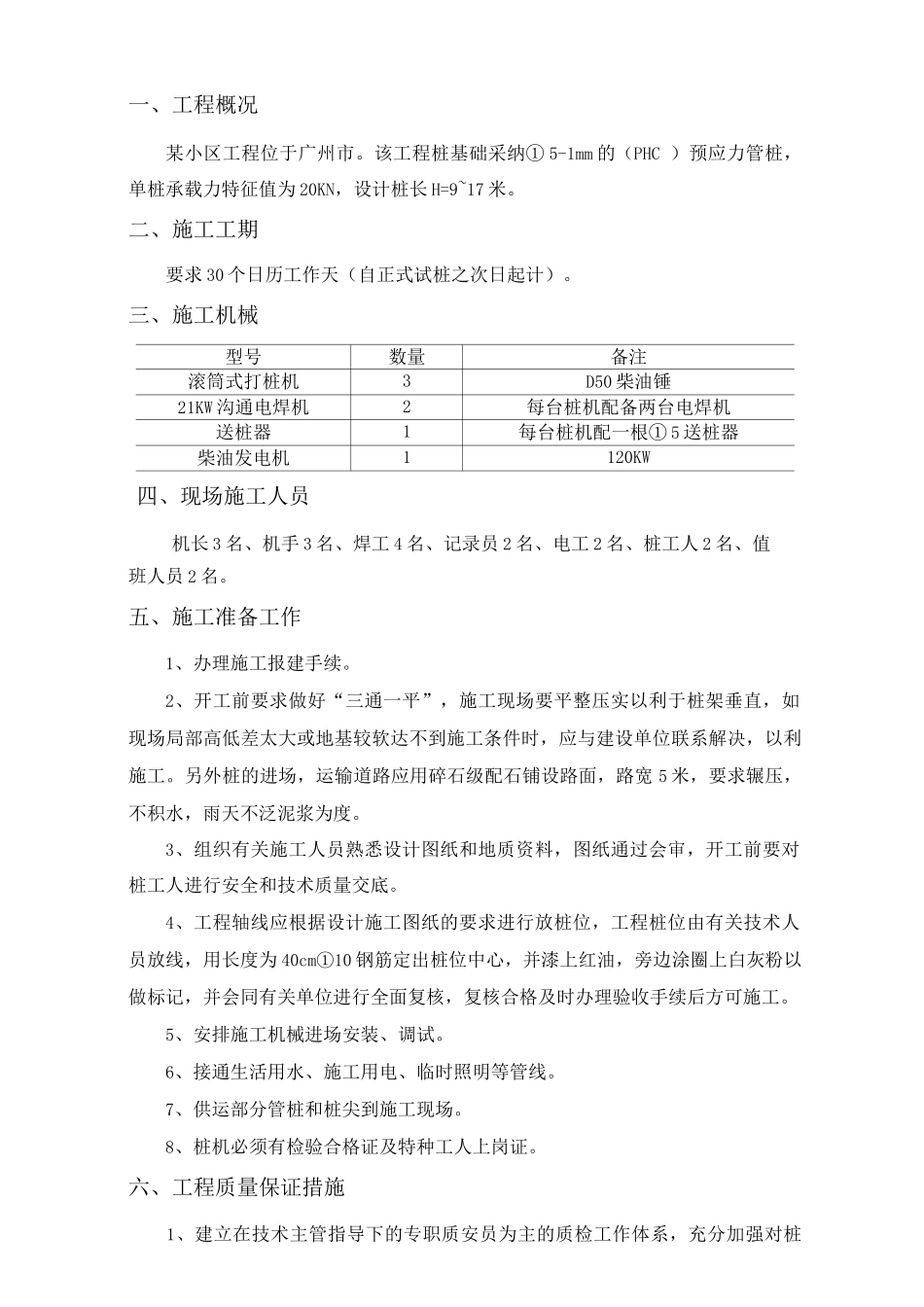

一、工程概况 1二、施工工期 1三、施工机械 1四、现场施工人员 1五、施工准备工作 1六、工程质量保证措施 2七、安全生产保证措施 3八、工期保证措施 3九、水电供应 4附图一:预制桩施工工艺流程图 6附图二:项目部管理架构框图 7一、工程概况某小区工程位于广州市。该工程桩基础采纳① 5-1mm 的(PHC )预应力管桩,单桩承载力特征值为 20KN,设计桩长 H=9~17 米。二、施工工期要求 30 个日历工作天(自正式试桩之次日起计)。三、施工机械型号数量备注滚筒式打桩机3D50 柴油锤21KW 沟通电焊机2每台桩机配备两台电焊机送桩器1每台桩机配一根① 5 送桩器柴油发电机1120KW四、现场施工人员机长 3 名、机手 3 名、焊工 4 名、记录员 2 名、电工 2 名、桩工人 2 名、值班人员 2 名。五、施工准备工作1、办理施工报建手续。2、开工前要求做好“三通一平”,施工现场要平整压实以利于桩架垂直,如现场局部高低差太大或地基较软达不到施工条件时,应与建设单位联系解决,以利施工。另外桩的进场,运输道路应用碎石级配石铺设路面,路宽 5 米,要求辗压,不积水,雨天不泛泥浆为度。3、组织有关施工人员熟悉设计图纸和地质资料,图纸通过会审,开工前要对桩工人进行安全和技术质量交底。4、工程轴线应根据设计施工图纸的要求进行放桩位,工程桩位由有关技术人员放线,用长度为 40cm①10 钢筋定出桩位中心,并漆上红油,旁边涂圈上白灰粉以做标记,并会同有关单位进行全面复核,复核合格及时办理验收手续后方可施工。5、安排施工机械进场安装、调试。6、接通生活用水、施工用电、临时照明等管线。7、供运部分管桩和桩尖到施工现场。8、桩机必须有检验合格证及特种工人上岗证。六、工程质量保证措施1、建立在技术主管指导下的专职质安员为主的质检工作体系,充分加强对桩的外观检查、焊接检查、材料检查、施工情况检查。保证每班现场有关技术人员、质检人员跟班施工,每个岗位人员必须仔细执行其职责,上道工序检验合格后方可进行下道工序施工。2、.吊装与运输。PHC 桩混凝土强度宜超过 80%时才能吊装,吊装有两种方法:当桩长大于 13m 的 PHC 桩宜采纳支点法,两支点设在离桩两端 0.21L 处;当桩长不大于 13m 时,可采纳直接进行水平起吊,采纳专用吊钩钩住管桩两端内壁直接进行水平起吊。PHC 桩强度达到 1%时方可运输,桩在运输过程中支承应满足堆放的要求,并且要绑扎牢固。3、施工过程中常常检查、...
