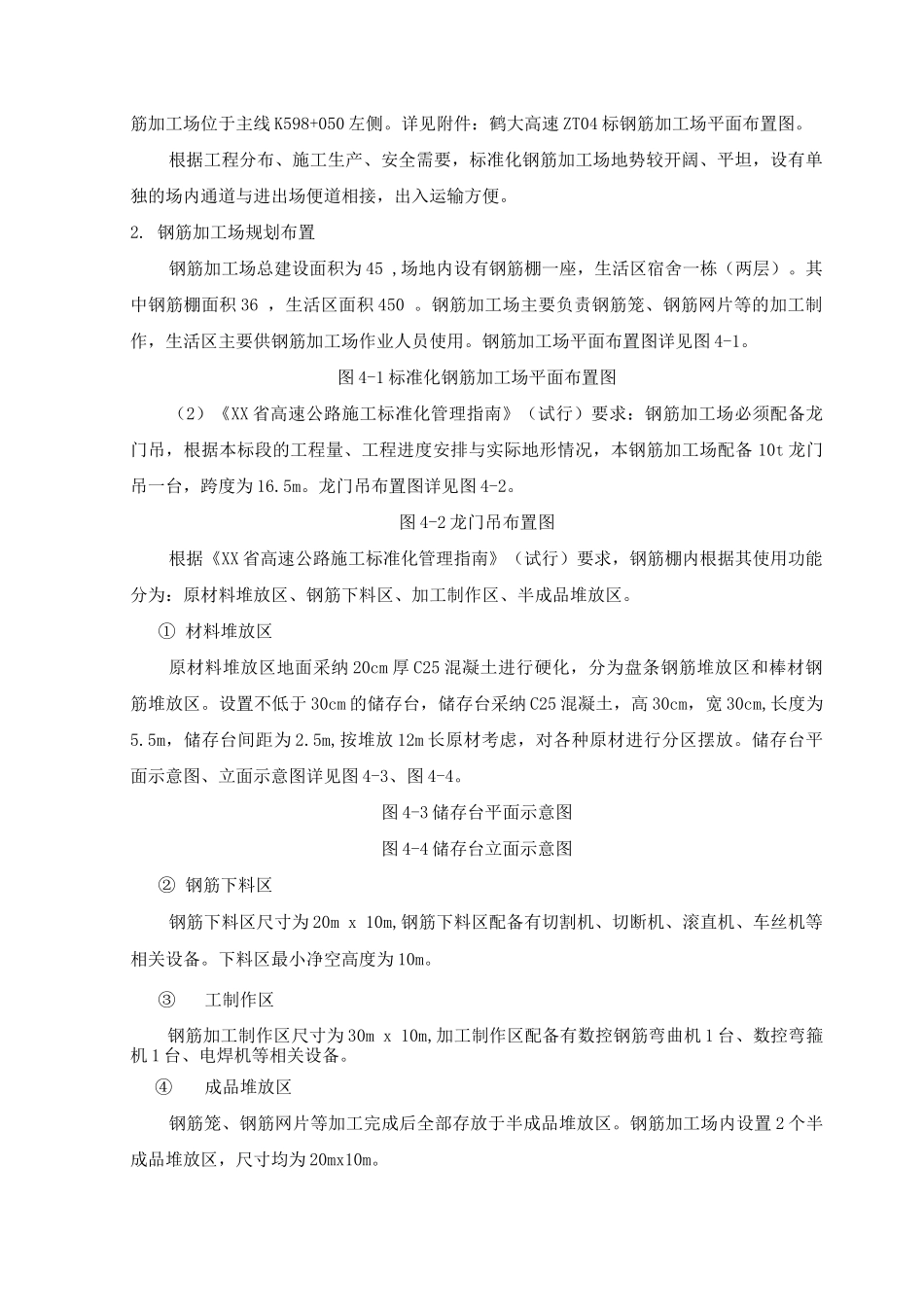

(一)编制目的 1(二)编制依据 2(三)工程概况 2(四)钢筋加工场建设施工计划 2(五)钢筋加工场施工方案 21. 选址要求 32. 钢筋加工场规划布置 33. 新建标准化钢筋加工场主要工程量 44. 钢筋加工场主要设备配置情况 4(六)施工流程图 5(七)具体施工方法 51. 施工准备 52. 清表 53. 场地换填、整平 54. 龙门吊轨道基础 55. 龙门吊安装 66. 排水沟 67. 场地硬化 68. 钢筋加工棚建设 69. 生活区板房搭建 710. 附属设施建设 7(八)文明施工与管理措施 7(九)安全保证措施 7鹤大高速 ZT04 标钢筋加工场施工方案(一)编制目的为了满足鹤大高速 ZT04 标的施工,根据《XX 省高速公路施工标准化管理指南》(试行)“工厂化、集约化、专业化”的要求,在主线 K598+050 左侧设置标准化钢筋加工场一座,对 ZT04 标的单位、分部与分项工程各部位的钢筋加工进行标准化作业,特编制此方案。(二)编制依据1)《XX 省高速公路施工标准化管理指南》(试行);2)《鹤岗至 XX 高速公路小沟岭至抚松段 B1 设计段两阶段施工图设计》;3)《鹤岗至 XX 高速公路小沟岭至抚松段 B2 设计段两阶段施工图设计》;4)我单位目前的技术水平、施工管理水平、物资供应与机械配备能力;5)其它相关国家标准、行业标准等;6)根据本工程施工现场实际情况。(三)工程概况ZT04 标段起于 XX 市西北平安堡,经保安屯,在翰章村北设 XX 西互通,通过连接线与XX 市连接,经翰章乡东、新立屯、长河屯、红石乡东、永安屯,在大桥村东下穿国道鹤大公路(G201),终点在大安屯,起讫桩号 K581+0〜K610+0,路线全长 29.02km。本标段主要工程项目有路基土石方工程、桥梁工程、涵洞工程、防护排水工程、路面工程、绿化工程,包含主线桥梁 4 座/906m、中桥 2 座/119m,小桥 1 座/21m,分离立交 3处、互通立交 1 处、通道 18 处、涵洞 46 道、天桥 9 座与收费站 1 处。路基挖方 107 万方,路基填方 323 万方,防护工程与排水:浆砌片石 3.64 万方。(四)钢筋加工场建设施工计划⑴ 地清表、填筑山皮石:2025 年 4 月 1 日〜2025 年 4 月 10 日⑵ 门轨道基础开挖、浇砼:2025 年 4 月 11 日〜2025 年 4 月 30 日⑶ 生活区、钢筋加工场场地硬化:2025 年 4 月 10 日〜2025 年 7 月 10 日⑷ 龙门吊拼装:2025 年 7 月 11 日〜2025 年 7 月 14 日⑸ ...
